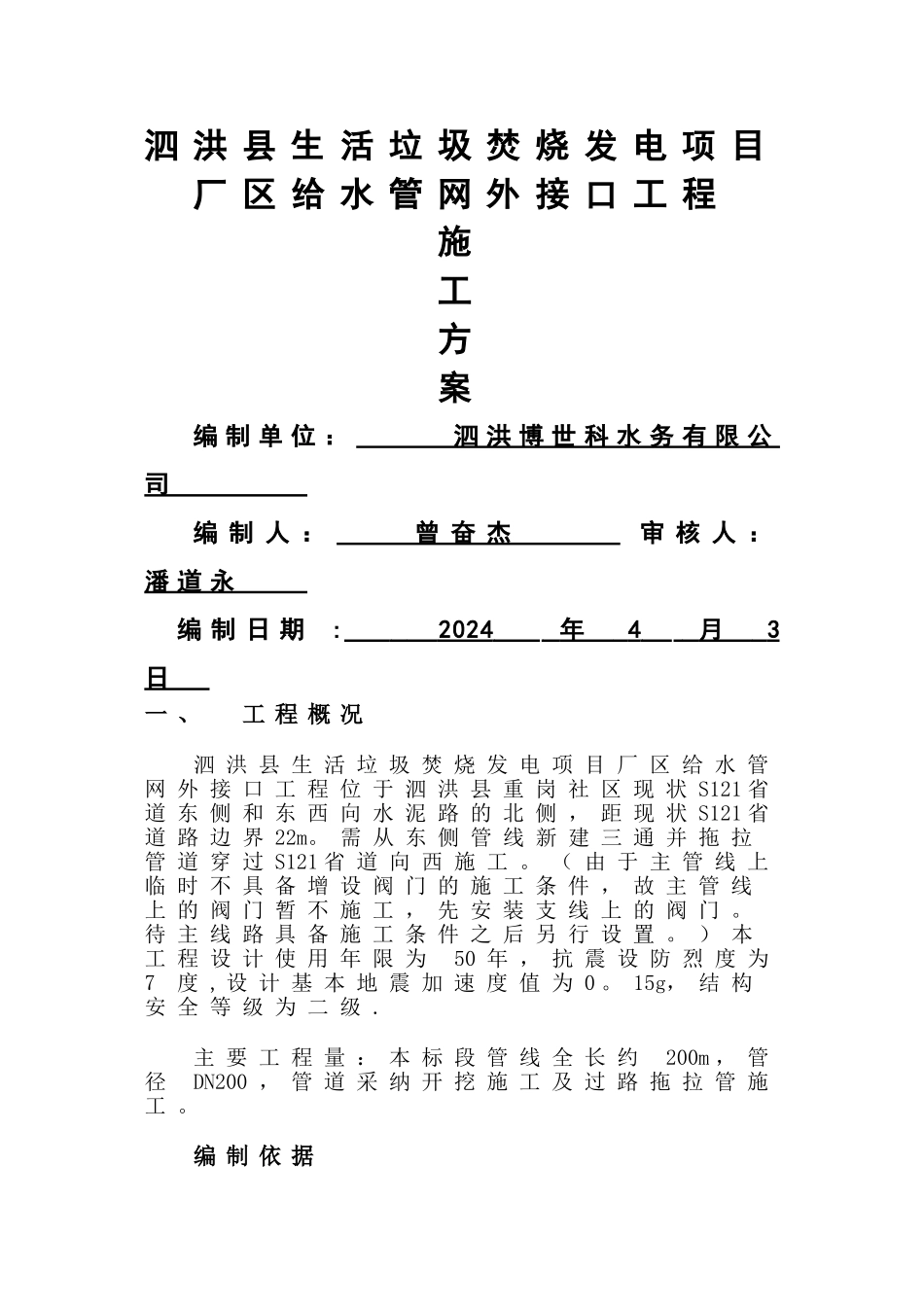

泗 洪 县 生 活 垃 圾 焚 烧 发 电 项 目厂 区 给 水 管 网 外 接 口 工 程施工方案编 制 单 位 : 泗 洪 博 世 科 水 务 有 限 公司 编 制 人 : 曾 奋 杰 审 核 人 : 潘 道 永 编 制 日 期: 2024 年 4 月 3 日 一 、工 程 概 况泗 洪 县 生 活 垃 圾 焚 烧 发 电 项 目 厂 区 给 水 管网 外 接 口 工 程 位 于 泗 洪 县 重 岗 社 区 现 状 S121 省道 东 侧 和 东 西 向 水 泥 路 的 北 侧 , 距 现 状 S121 省道 路 边 界 22m。 需 从 东 侧 管 线 新 建 三 通 并 拖 拉管 道 穿 过 S121 省 道 向 西 施 工 。 ( 由 于 主 管 线 上临 时 不 具 备 增 设 阀 门 的 施 工 条 件 , 故 主 管 线上 的 阀 门 暂 不 施 工 , 先 安 装 支 线 上 的 阀 门 。待 主 线 路 具 备 施 工 条 件 之 后 另 行 设 置 。 ) 本工 程 设 计 使 用 年 限 为 50 年 , 抗 震 设 防 烈 度 为7 度 , 设 计 基 本 地 震 加 速 度 值 为 0 。 15g, 结 构安 全 等 级 为 二 级 .主 要 工 程 量 : 本 标 段 管 线 全 长 约 200m , 管径 DN200 , 管 道 采 纳 开 挖 施 工 及 过 路 拖 拉 管 施工 。编 制 依 据1 。 泗 洪 自 来 水 工 程 施 工 设 计 图2.《市政工程施工技术规程汇编》 ( GB50268- 97 )3 。 《 管 线 定 向 钻 技 术 规 程 》4 。 《 市 政 地 下 工 程 施 工 及 验 收 规 程 》 ( DG/TJ08—2736—2024 )5 。 《 管 线 定 向 钻 进 技 术 法 律 规 范 》 ( DG/TJ08—2075-2024)二 、施 工 方 案 :管 道 施 工( 1 )管 道 施 工 工 艺 : 过 河 , 过 路 自 来水 管 线 采 纳 牵 引 管 施 工 , 管 材 为 钢管 ,四 、 牵 引 管 施 工 工 序 : (1 ) 拉 管 施 工 工 序 : ( 2) 、 钻 孔 曲 线 设 计根 据 现 场 检 查 井 位 置 、 土 质 、 埋 深 、 管径 等 选 定 G B S - 65 型 非 开 挖 铺 管 钻 机 为本 工 程 水 平 导 向 钻 机 机 型...
