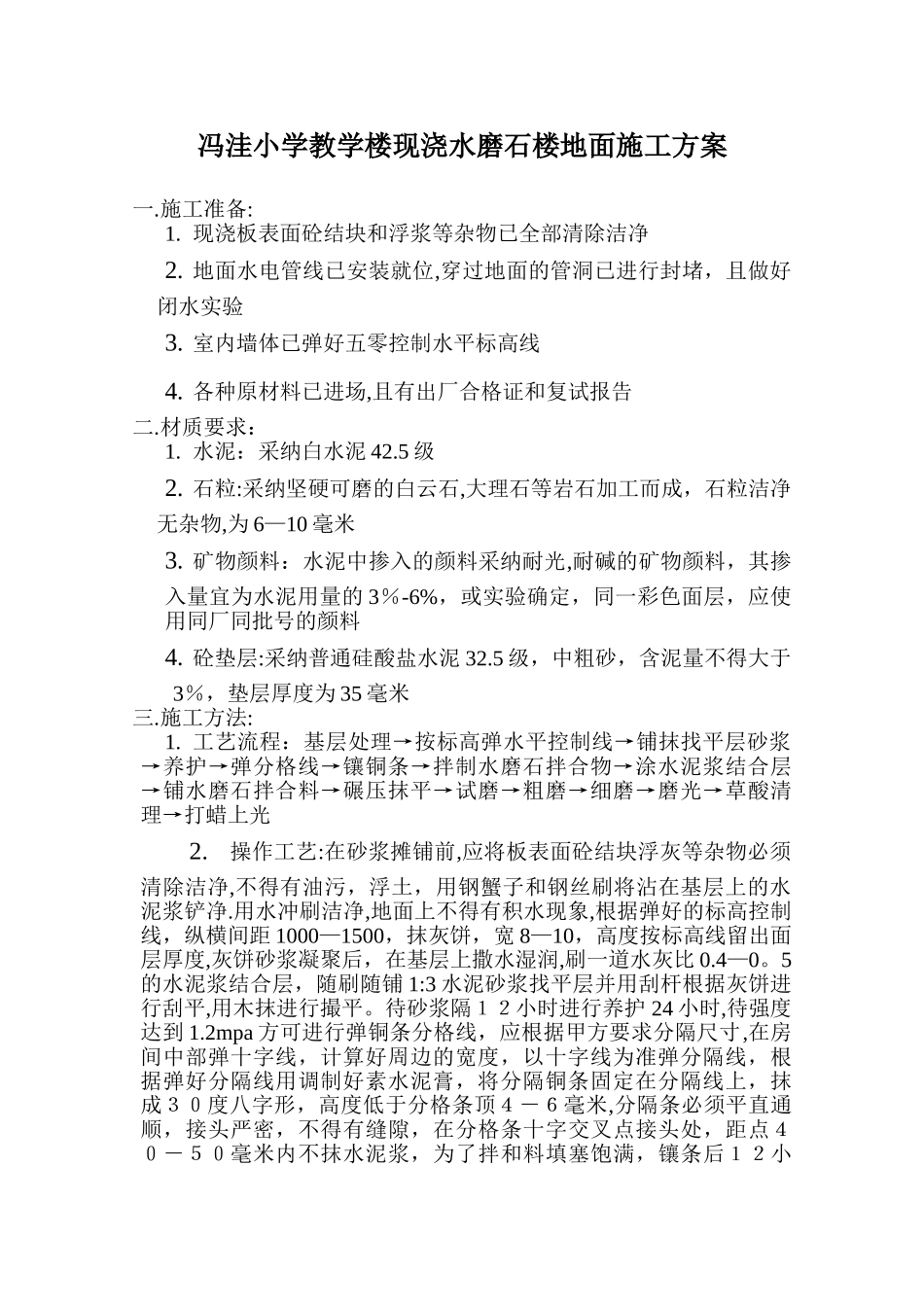

冯洼小学教学楼现浇水磨石楼地面施工方案一
施工准备:1
现浇板表面砼结块和浮浆等杂物已全部清除洁净2
地面水电管线已安装就位,穿过地面的管洞已进行封堵,且做好闭水实验3
室内墙体已弹好五零控制水平标高线4
各种原材料已进场,且有出厂合格证和复试报告二
材质要求:1
水泥:采纳白水泥 42
石粒:采纳坚硬可磨的白云石,大理石等岩石加工而成,石粒洁净无杂物,为 6—10 毫米3
矿物颜料:水泥中掺入的颜料采纳耐光,耐碱的矿物颜料,其掺入量宜为水泥用量的 3%-6%,或实验确定,同一彩色面层,应使用同厂同批号的颜料4
砼垫层:采纳普通硅酸盐水泥 32
5 级,中粗砂,含泥量不得大于3%,垫层厚度为 35 毫米三
施工方法:1
工艺流程:基层处理→按标高弹水平控制线→铺抹找平层砂浆→养护→弹分格线→镶铜条→拌制水磨石拌合物→涂水泥浆结合层→铺水磨石拌合料→碾压抹平→试磨→粗磨→细磨→磨光→草酸清理→打蜡上光2
操作工艺:在砂浆摊铺前,应将板表面砼结块浮灰等杂物必须清除洁净,不得有油污,浮土,用钢蟹子和钢丝刷将沾在基层上的水泥浆铲净
用水冲刷洁净,地面上不得有积水现象,根据弹好的标高控制线,纵横间距 1000—1500,抹灰饼,宽 8—10,高度按标高线留出面层厚度,灰饼砂浆凝聚后,在基层上撒水湿润,刷一道水灰比 0
5的水泥浆结合层,随刷随铺 1:3 水泥砂浆找平层并用刮杆根据灰饼进行刮平,用木抹进行撮平
待砂浆隔12小时进行养护 24 小时,待强度达到 1

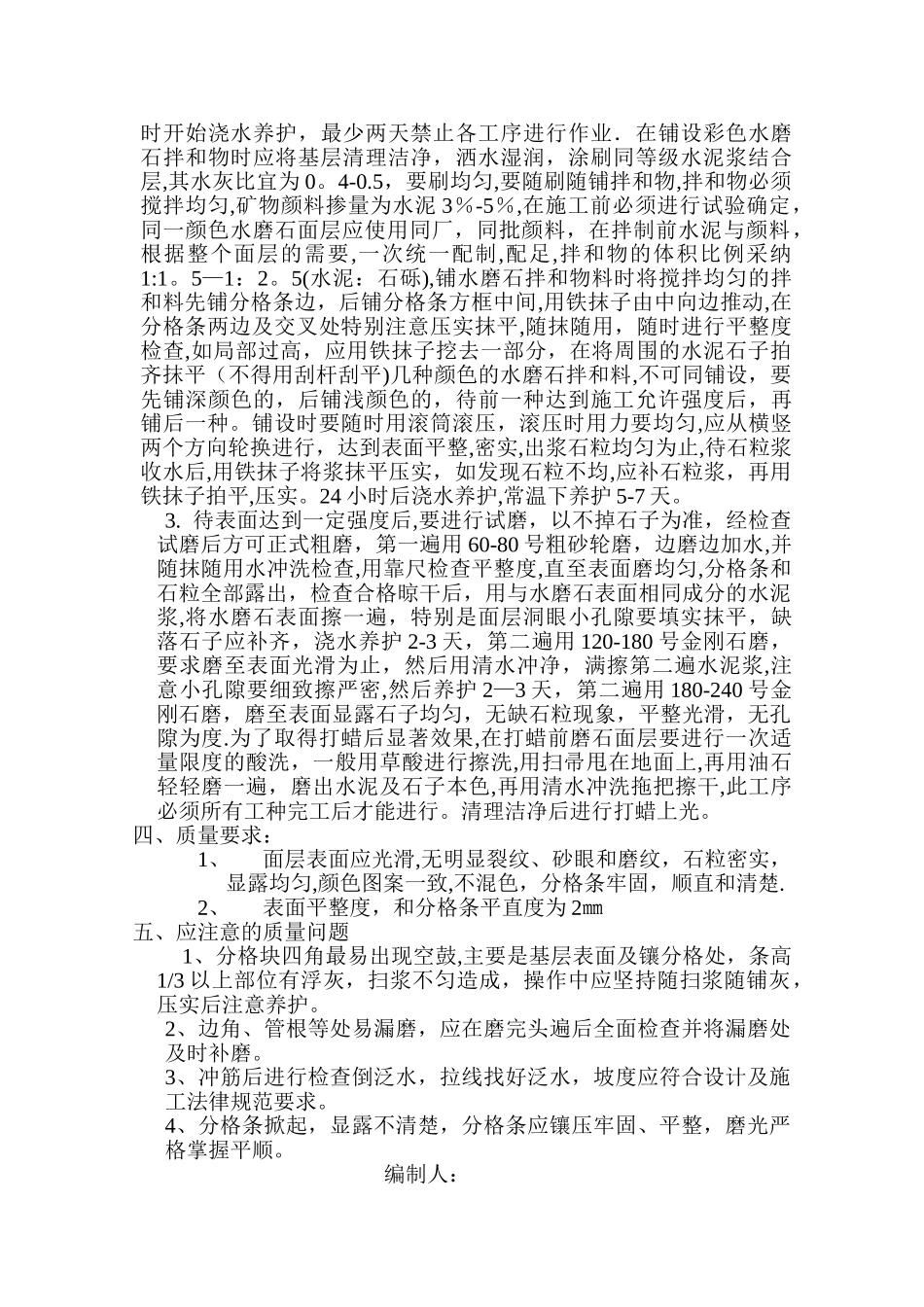

2mpa 方可进行弹铜条分格线,应根据甲方要求分隔尺寸,在房间中部弹十字线,计算好周边的宽度,以十字线为准弹分隔线,根据弹好分隔线用调制好素水泥膏,将分隔铜条固定在分隔线上,抹成30度八字形,高度低于分格条顶4-6毫米,分隔条必须平直通顺,接头严密,不得有缝隙,在分格条十字交叉点接头处,距点
