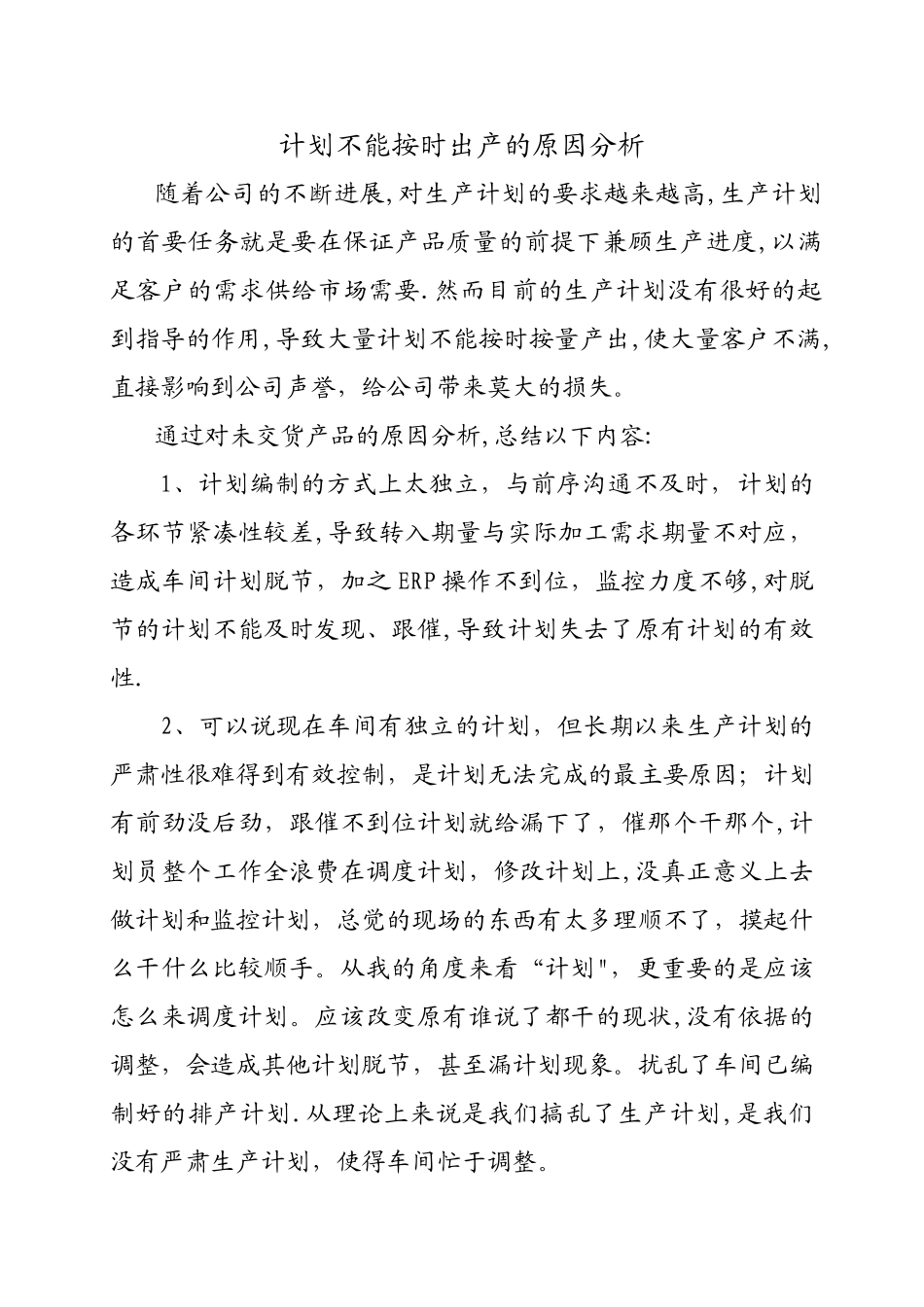

计划不能按时出产的原因分析随着公司的不断进展,对生产计划的要求越来越高,生产计划的首要任务就是要在保证产品质量的前提下兼顾生产进度,以满足客户的需求供给市场需要
然而目前的生产计划没有很好的起到指导的作用,导致大量计划不能按时按量产出,使大量客户不满,直接影响到公司声誉,给公司带来莫大的损失
通过对未交货产品的原因分析,总结以下内容:1、计划编制的方式上太独立,与前序沟通不及时,计划的各环节紧凑性较差,导致转入期量与实际加工需求期量不对应,造成车间计划脱节,加之 ERP 操作不到位,监控力度不够,对脱节的计划不能及时发现、跟催,导致计划失去了原有计划的有效性
2、可以说现在车间有独立的计划,但长期以来生产计划的严肃性很难得到有效控制,是计划无法完成的最主要原因;计划有前劲没后劲,跟催不到位计划就给漏下了,催那个干那个,计划员整个工作全浪费在调度计划,修改计划上,没真正意义上去做计划和监控计划,总觉的现场的东西有太多理顺不了,摸起什么干什么比较顺手
从我的角度来看“计划",更重要的是应该怎么来调度计划
应该改变原有谁说了都干的现状,没有依据的调整,会造成其他计划脱节,甚至漏计划现象
扰乱了车间已编制好的排产计划
从理论上来说是我们搞乱了生产计划,是我们没有严肃生产计划,使得车间忙于调整

3、 产品进度在实际操作中往往与产品质量的保证发生冲突
如何做到既能保证产品质量而且兼顾产品生产的进度,是一个非常棘手的问题,对出现质量问题的产品处理,是生产中常常遇到的,可是次如何处理却又成了难上难
对不合格产品处理的及时与否关系到产出的及时与批完成量
处理的明确性,有时处理意见出来模糊,不明确
造成生产安排的困难与生产修复的浪费,甚至是产品的报废,使得生产计划一拖再拖
4、销售计划传递给生产,需要更及时、准确,为生产计划的实施争得第一时间

作为一宗指令,要指明是全年计划、季度计划、月份计
