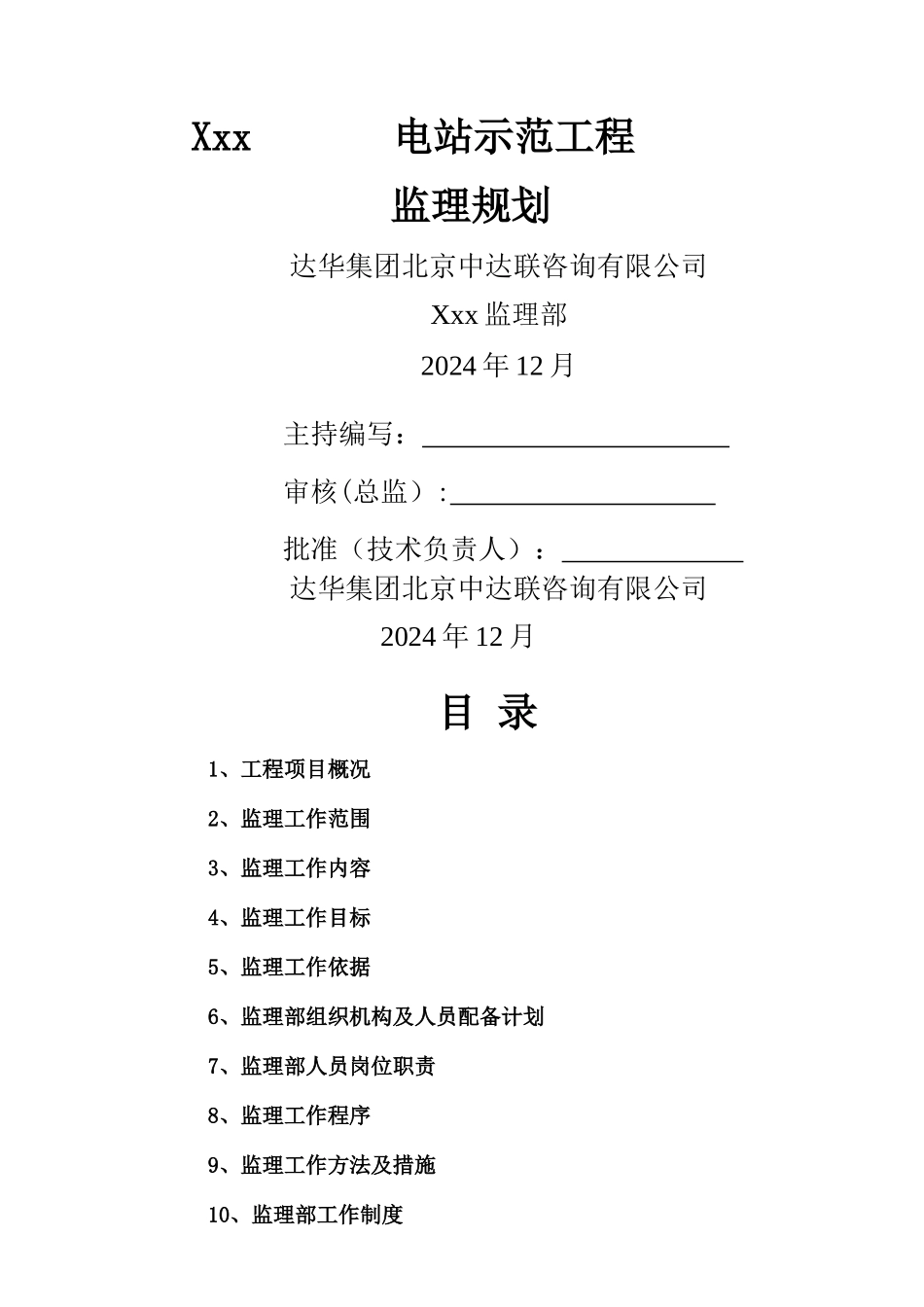

Xxx 电站示范工程监理规划达华集团北京中达联咨询有限公司Xxx 监理部2024 年 12 月主持编写: 审核(总监): 批准(技术负责人): 达华集团北京中达联咨询有限公司2024 年 12 月目 录1、工程项目概况 2、监理工作范围 3、监理工作内容 4、监理工作目标 5、监理工作依据 6、监理部组织机构及人员配备计划 7、监理部人员岗位职责 8、监理工作程序 9、监理工作方法及措施 10、监理部工作制度 11、项目监理部配备的仪器、设备 1。工程项目概况1。1 工程概况1.1。1、工程规模本期工程名称:xxx 电站示范工程工程规模:本期工程为 1×250MW 发电机组1.1。2、工期计划xxx 电站示范工程里程碑进度序号IGCC 项目里程碑控制点IGCC 项目里程碑时间1气化炉框架浇第一罐混凝土2024 年 8 月 22 日2空分厂房封闭2024 年 12 月 31 日3余热锅炉开始吊装2024 年 3 月 1 日4燃机房结构到顶2024 年 6 月 15 日538 米层气化炉钢结构吊装结束2024 年 12 月 20 日6余热锅炉水压试验开始2024 年 8 月 8 日7汽机台板就位2024 年 7 月 18 日8空分压缩机安装结束2024 年 9 月 27 日9燃机本体安装就位2024 年 6 月 23 日10汽轮机扣盖2024 年 10 月 23 日11空分冷箱安装结束2024 年 6 月 19 日12倒送厂用电2024 年 8 月 1 日13气化炉本体吊装到位2024 年 5 月 31 日14燃油工况机组首次点火,机组吹管2024 年 11 月 28 日15机组首次并网2024 年 12 月 31 日16动力岛完成燃油工况调试2024 年 12 月 30 日17气化单元安装结束2024 年 11 月 25 日18空分装置完成调试2024 年 12 月 31 日19气化炉投料试车2011 年 1 月 25 日20整体启动试运2011 年 2 月 1 日21完成 72+24 小时满负荷试运2011 年 6 月 30 日1。1.3、工程设计本工程设计单位为西北电力设计院、宁波工程公司和西安热工讨论院.西北电力设计院承担动力岛和公用工程两部分的工程设计工作,并作为本工程的总体设计单位;宁波工程公司承担气化岛部分的设计工作;西安热工讨论院负责气化装置工艺设计和炉本体的基础设计,并在西北电力设计院的参加下完成全厂热力系统设计和优化工作。本工程桩基由西北电力设计院负责设计。1。1。4、工程概况1.1。4。1 设计依据1。1。4.1.1 西北电力设计院编写的《华能绿色煤电天津 IGCC 电站工程可行性讨论报告》1.1。4。1.2 绿色煤电有限公...
