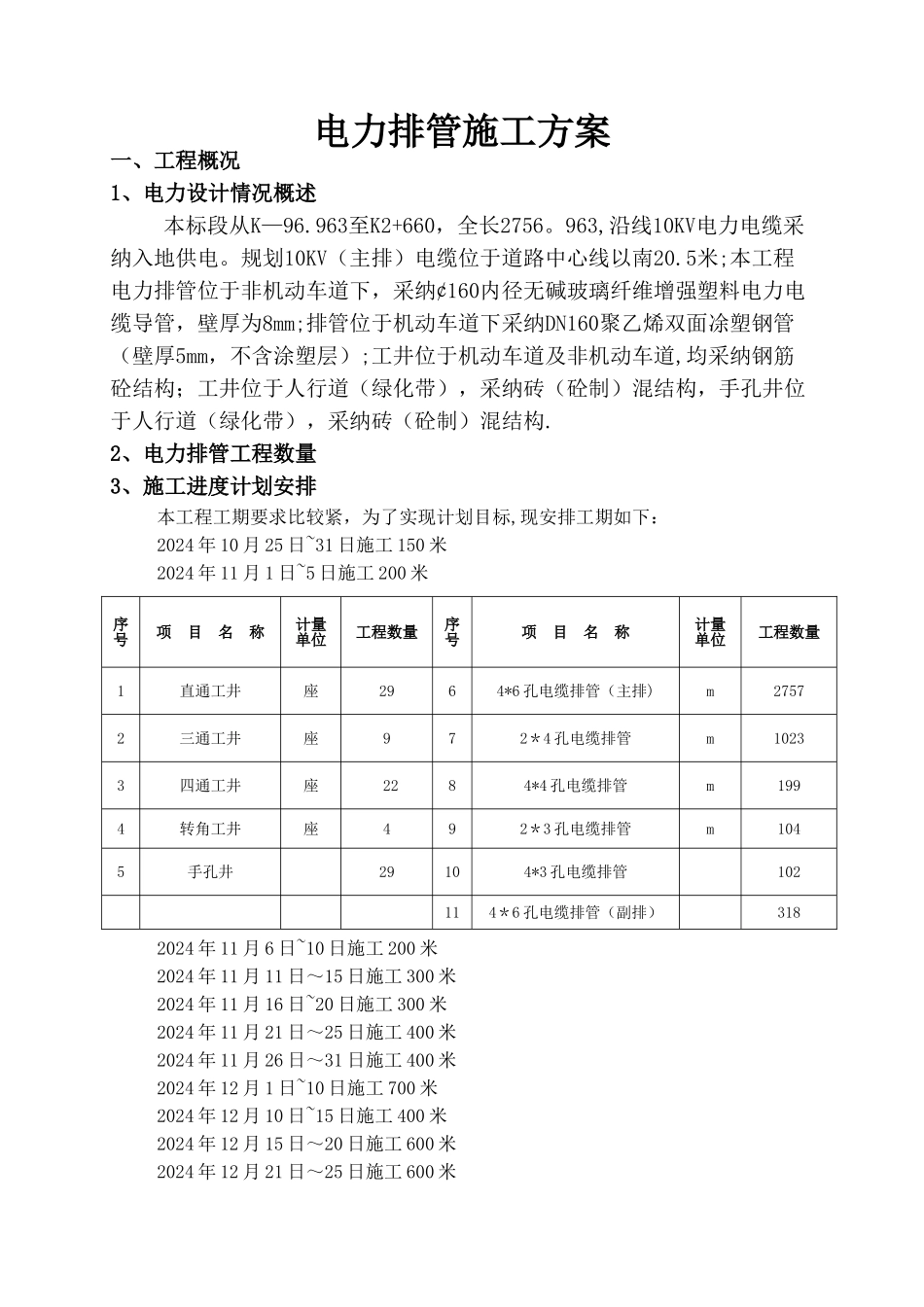

电力排管施工方案一、工程概况1、电力设计情况概述本标段从K—96
963至K2+660,全长2756
963,沿线10KV电力电缆采纳入地供电
规划10KV(主排)电缆位于道路中心线以南20
5米;本工程电力排管位于非机动车道下,采纳¢160内径无碱玻璃纤维增强塑料电力电缆导管,壁厚为8mm;排管位于机动车道下采纳DN160聚乙烯双面凃塑钢管(壁厚5mm,不含涂塑层);工井位于机动车道及非机动车道,均采纳钢筋砼结构;工井位于人行道(绿化带),采纳砖(砼制)混结构,手孔井位于人行道(绿化带),采纳砖(砼制)混结构

2、电力排管工程数量3、施工进度计划安排本工程工期要求比较紧,为了实现计划目标,现安排工期如下:2024 年 10 月 25 日~31 日施工 150 米2024 年 11 月 1 日~5 日施工 200 米2024 年 11 月 6 日~10 日施工 200 米2024 年 11 月 11 日~15 日施工 300 米2024 年 11 月 16 日~20 日施工 300 米2024 年 11 月 21 日~25 日施工 400 米2024 年 11 月 26 日~31 日施工 400 米2024 年 12 月 1 日~10 日施工 700 米2024 年 12 月 10 日~15 日施工 400 米2024 年 12 月 15 日~20 日施工 600 米2024 年 12 月 21 日~25 日施工 600 米序号项 目 名 称计量单位工程数量序号项 目 名 称计量单位工程数量1直通工井座2964*6 孔电缆排管(主排)m27572三通工井座972*4 孔电缆排管m10233四通工井座 2284*4 孔电缆排管m1994转角工井座492*3 孔电缆排管m1045手孔井29104*3 孔电缆排管102114*6 孔电缆排管(副排)3182024 年 12 月 2
