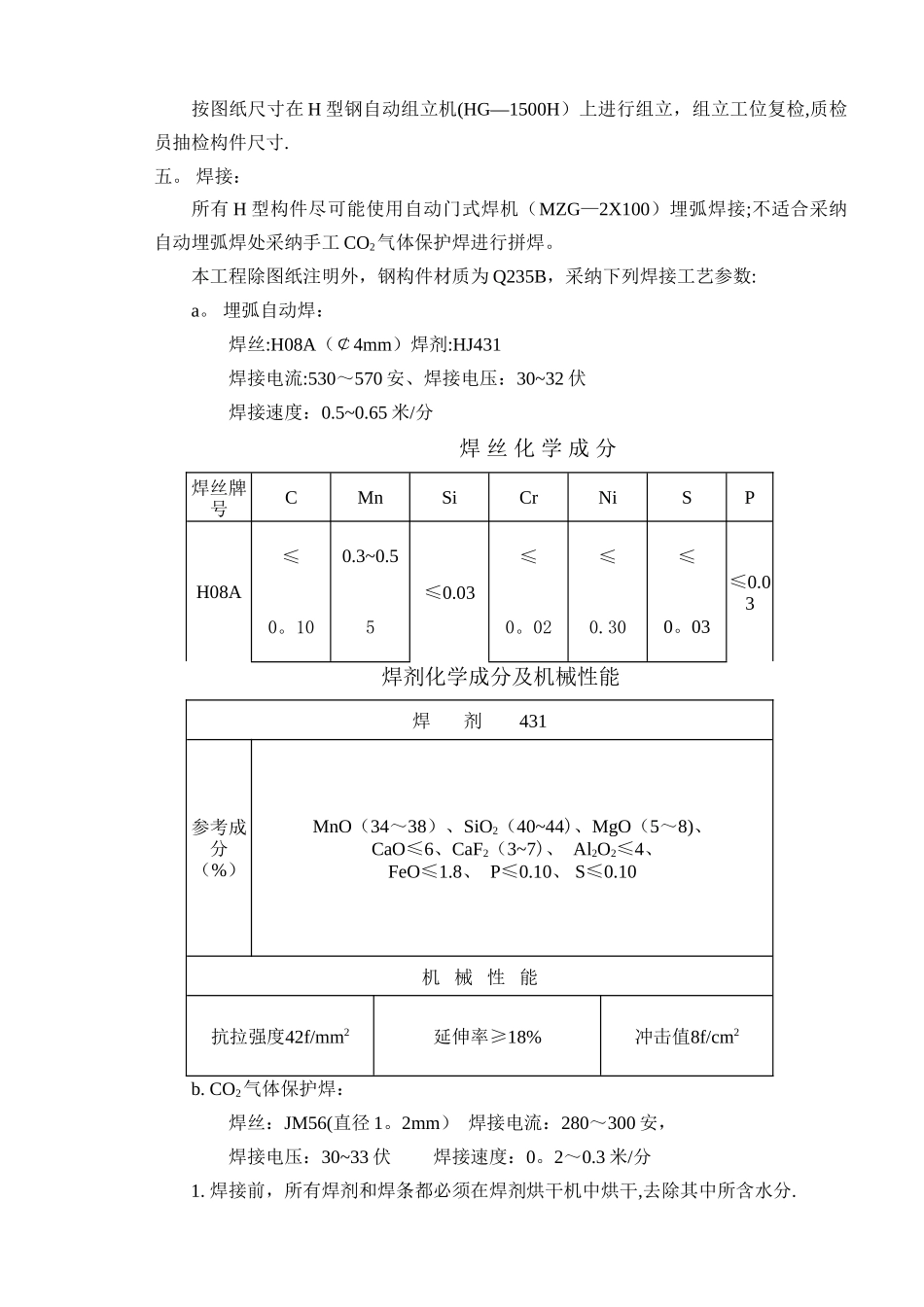

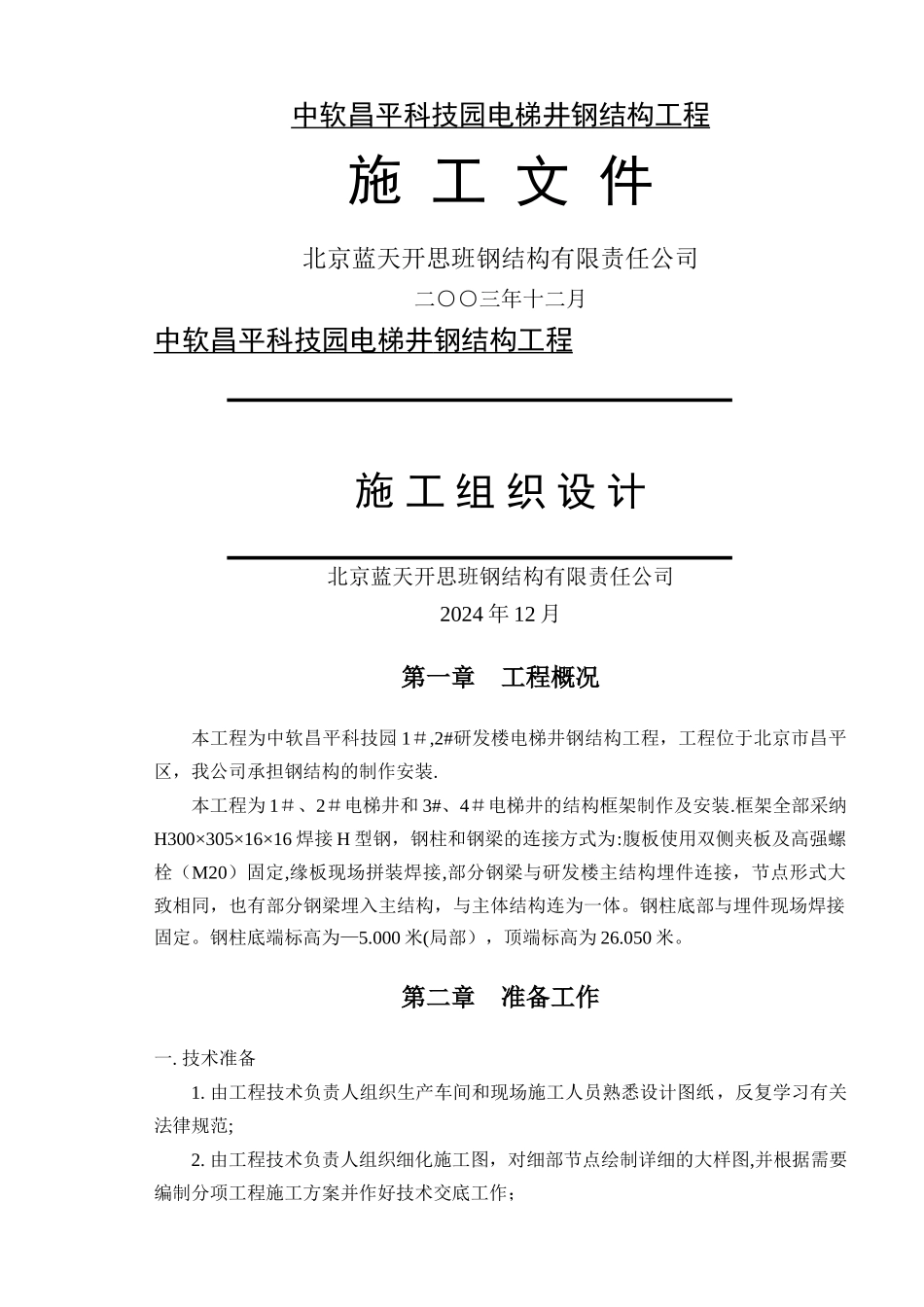

中软昌平科技园电梯井 钢结构工程 施 工 文 件北京蓝天开思班钢结构有限责任公司二○○三年十二月中软昌平科技园电梯井 钢结构工程 施 工 组 织 设 计北京蓝天开思班钢结构有限责任公司2024 年 12 月第一章 工程概况本工程为中软昌平科技园 1#,2#研发楼电梯井钢结构工程,工程位于北京市昌平区,我公司承担钢结构的制作安装
本工程为 1#、2#电梯井和 3#、4#电梯井的结构框架制作及安装
框架全部采纳H300×305×16×16 焊接 H 型钢,钢柱和钢梁的连接方式为:腹板使用双侧夹板及高强螺栓(M20)固定,缘板现场拼装焊接,部分钢梁与研发楼主结构埋件连接,节点形式大致相同,也有部分钢梁埋入主结构,与主体结构连为一体
钢柱底部与埋件现场焊接固定
钢柱底端标高为—5
000 米(局部),顶端标高为 26
第二章 准备工作一
由工程技术负责人组织生产车间和现场施工人员熟悉设计图纸,反复学习有关法律规范;2
由工程技术负责人组织细化施工图,对细部节点绘制详细的大样图,并根据需要编制分项工程施工方案并作好技术交底工作;3

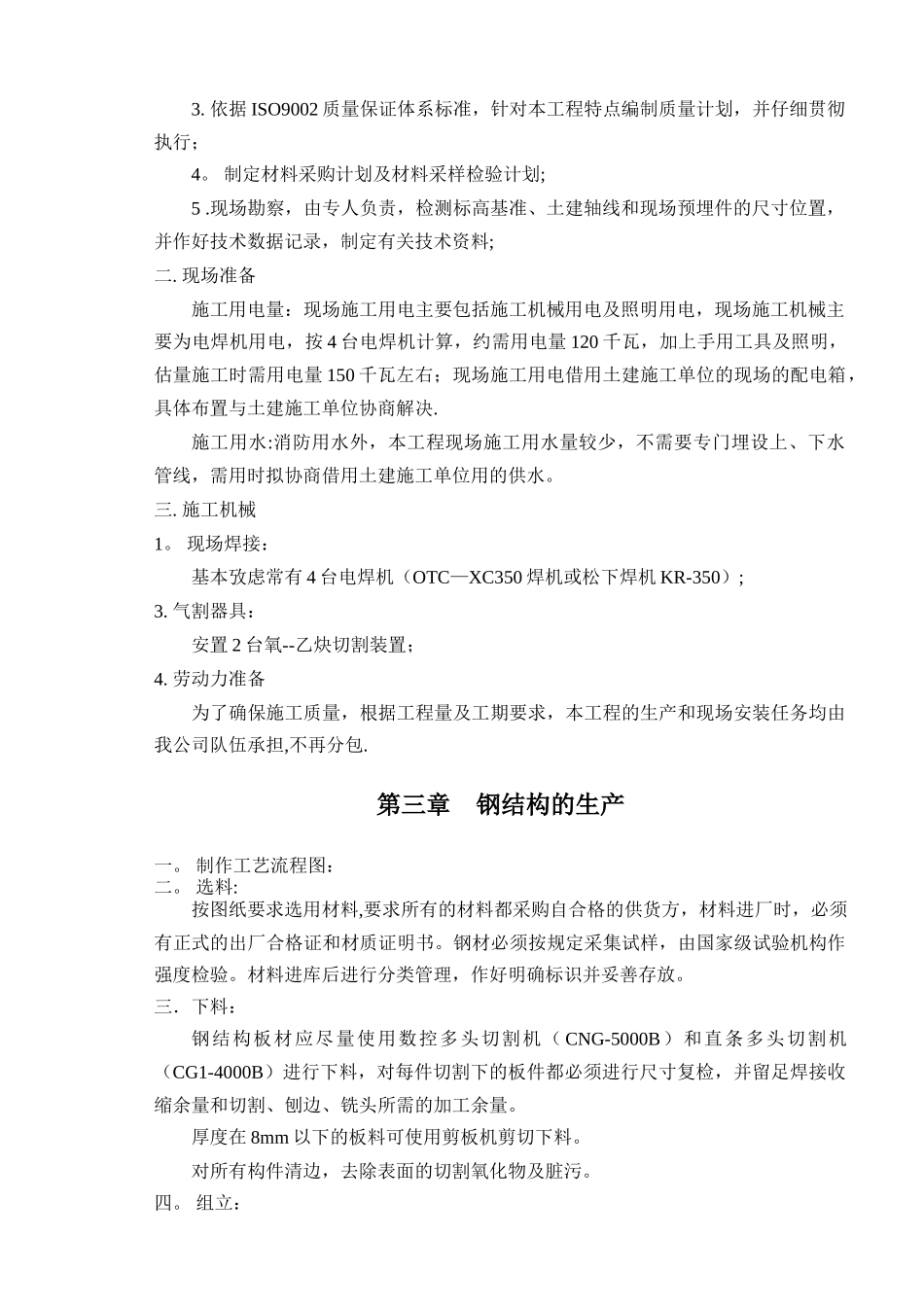

依据 ISO9002 质量保证体系标准,针对本工程特点编制质量计划,并仔细贯彻执行;4
制定材料采购计划及材料采样检验计划;5
现场勘察,由专人负责,检测标高基准、土建轴线和现场预埋件的尺寸位置,并作好技术数据记录,制定有关技术资料;二
现场准备施工用电量:现场施工用电主要包括施工机械用电及照明用电,现场施工机械主要为电焊机用电,按 4 台电焊机计算,约需用电量 120 千瓦,加上手用工具及照明,估量施工时需用电量 150 千瓦左右;现场施工用电借用土建施工单位的现场的配电箱,具体布置与土建施工单位协商解决
施工用水:消防用水外,本工程现场施工用水量较少,不需要专门埋设上、下水管线,需用时拟协商借用土建施工单位用的供水
