电气安装工程施工进度计划网络图

电气安装工程施工进度计划网络图_第1页
1/1

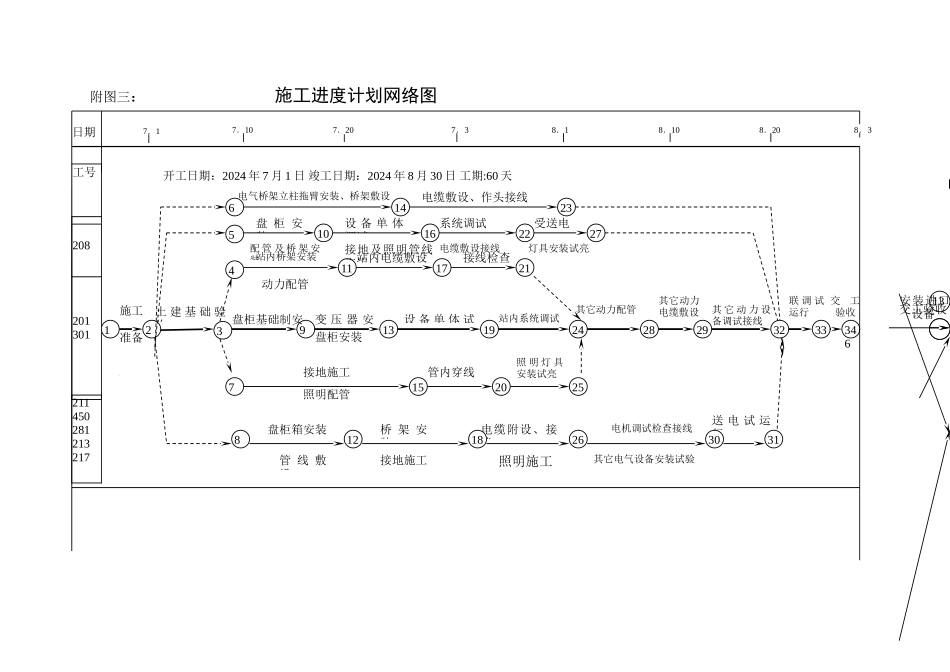

附图三: 施工进度计划网络图33施工准备13日期安装进口设备交工验收开工日期:2024 年 7 月 1 日 竣工日期:2024 年 8 月 30 日 工期:60 天7.1交工验收12土 建 基 础 验收2739241913变 压 器 安装设 备 单 体 试盘柜安装516设 备 单 体调试4管 线 敷设30站内桥架安装106电缆附设、接线电气桥架立柱拖臂安装、桥架敷设照明配管14电机调试检查接线电缆敷设、作头接线23电缆敷设接线267.37.207.108.18.108.208.3盘 柜 安装118127152520接地施工其它动力电缆敷设32联 调 试运行346211722盘柜箱安装其它动力配管其它电气设备安装试验受送电站内系统调试动力配管接线检查接地施工照明施工085201301208211450281213217配 管 及 桥 架 安装系统调试接地及照明管线安装灯具安装试亮桥 架 安装站内电缆敷设盘柜基础制安其 它 动 力 设备调试接线照 明 灯 具安装试亮管内穿线29281831送 电 试 运行工号
