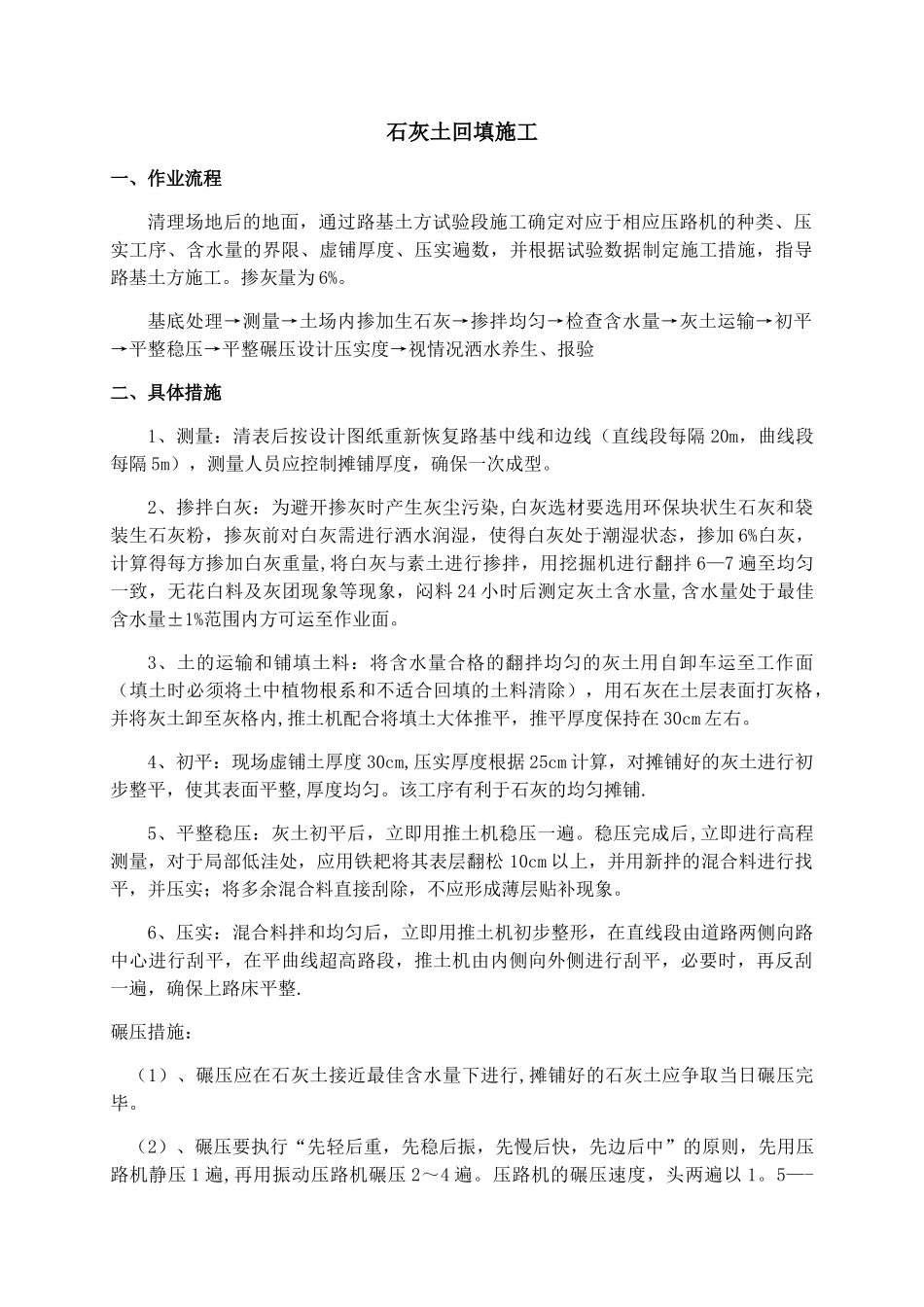

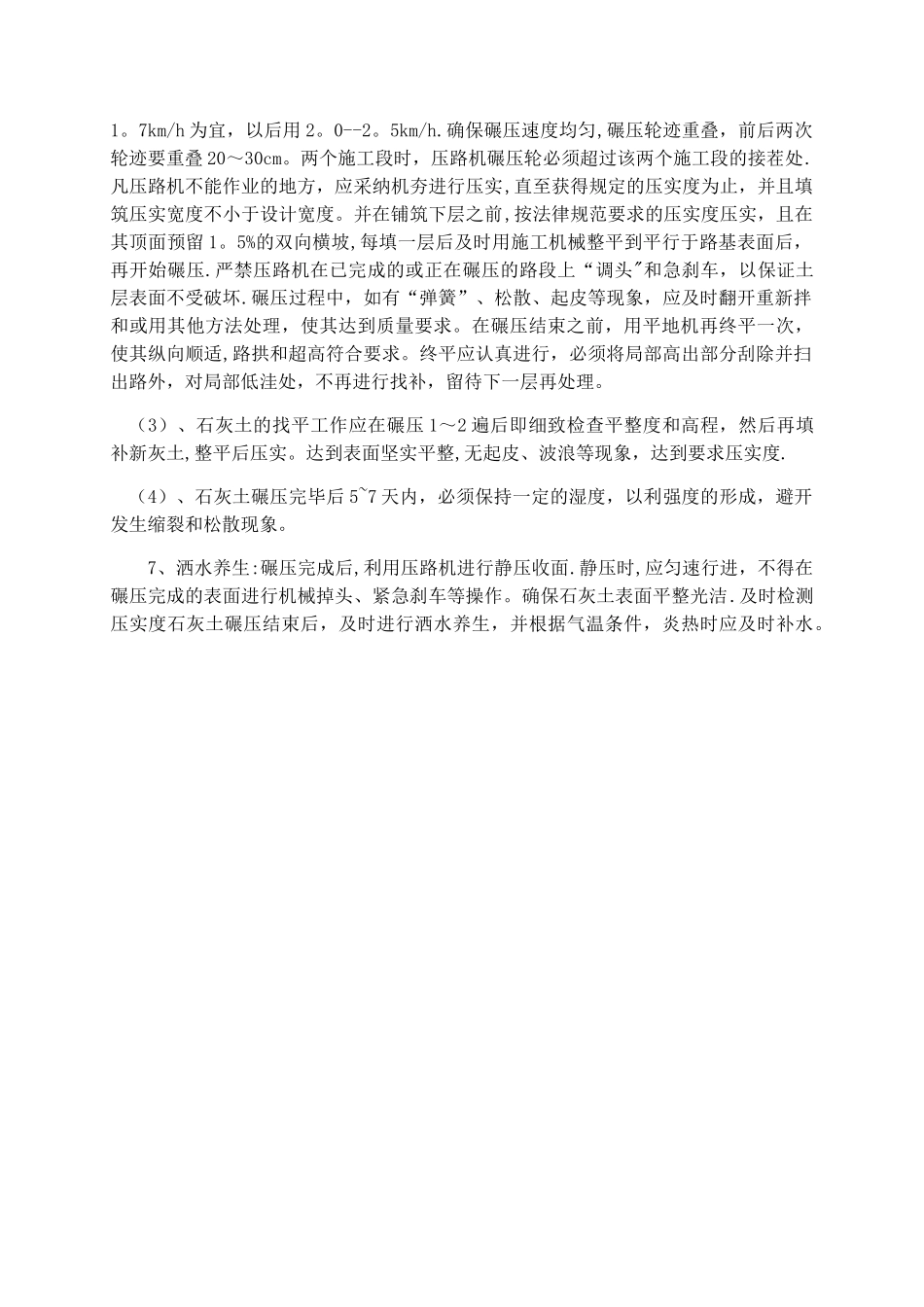

石灰土回填施工一、作业流程 清理场地后的地面,通过路基土方试验段施工确定对应于相应压路机的种类、压实工序、含水量的界限、虚铺厚度、压实遍数,并根据试验数据制定施工措施,指导路基土方施工。掺灰量为 6%。基底处理→测量→土场内掺加生石灰→掺拌均匀→检查含水量→灰土运输→初平→平整稳压→平整碾压设计压实度→视情况洒水养生、报验二、具体措施 1、测量:清表后按设计图纸重新恢复路基中线和边线(直线段每隔 20m,曲线段每隔 5m),测量人员应控制摊铺厚度,确保一次成型。2、掺拌白灰:为避开掺灰时产生灰尘污染,白灰选材要选用环保块状生石灰和袋装生石灰粉,掺灰前对白灰需进行洒水润湿,使得白灰处于潮湿状态,掺加 6%白灰,计算得每方掺加白灰重量,将白灰与素土进行掺拌,用挖掘机进行翻拌 6—7 遍至均匀一致,无花白料及灰团现象等现象,闷料 24 小时后测定灰土含水量,含水量处于最佳含水量±1%范围内方可运至作业面。3、土的运输和铺填土料:将含水量合格的翻拌均匀的灰土用自卸车运至工作面(填土时必须将土中植物根系和不适合回填的土料清除),用石灰在土层表面打灰格,并将灰土卸至灰格内,推土机配合将填土大体推平,推平厚度保持在 30cm 左右。4、初平:现场虚铺土厚度 30cm,压实厚度根据 25cm 计算,对摊铺好的灰土进行初步整平,使其表面平整,厚度均匀。该工序有利于石灰的均匀摊铺.5、平整稳压:灰土初平后,立即用推土机稳压一遍。稳压完成后,立即进行高程测量,对于局部低洼处,应用铁耙将其表层翻松 10cm 以上,并用新拌的混合料进行找平,并压实;将多余混合料直接刮除,不应形成薄层贴补现象。6、压实:混合料拌和均匀后,立即用推土机初步整形,在直线段由道路两侧向路中心进行刮平,在平曲线超高路段,推土机由内侧向外侧进行刮平,必要时,再反刮一遍,确保上路床平整.碾压措施:(1)、碾压应在石灰土接近最佳含水量下进行,摊铺好的石灰土应争取当日碾压完毕。(2)、碾压要执行“先轻后重,先稳后振,先慢后快,先边后中”的原则,先用压路机静压 1 遍,再用振动压路机碾压 2~4 遍。压路机的碾压速度,头两遍以 1。5—-1。7km/h 为宜,以后用 2。0--2。5km/h.确保碾压速度均匀,碾压轮迹重叠,前后两次轮迹要重叠 20~30cm。两个施工段时,压路机碾压轮必须超过该两个施工段的接茬处.凡压路机不能作业的地方,应采纳机夯进行压实,直至获得规定的压实度为止,并且填筑压实宽度不小...
