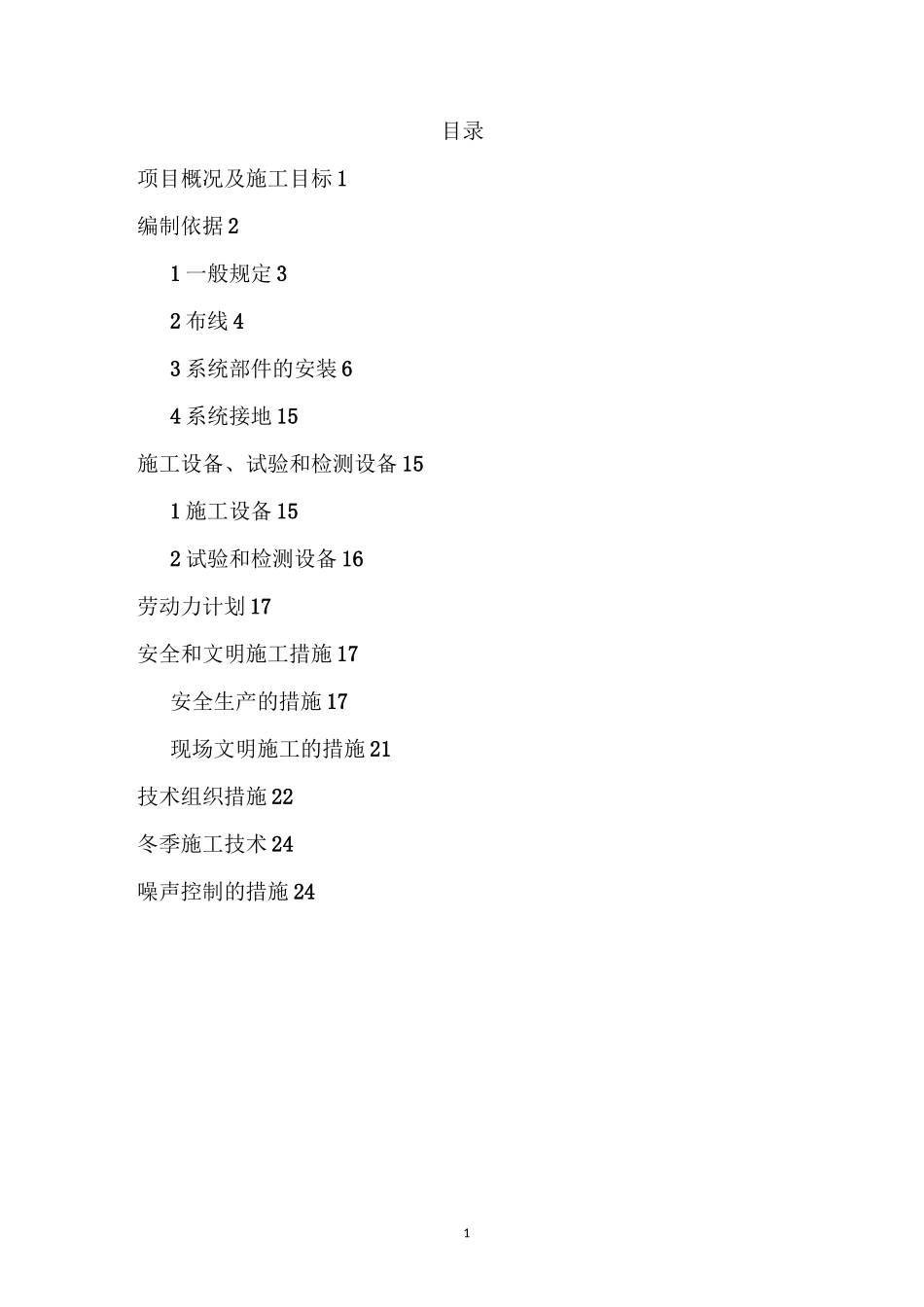

改造工程施工组织设计1目录项目概况及施工目标 1编制依据 21 一般规定 32 布线 43 系统部件的安装 64 系统接地 15施工设备、试验和检测设备 151 施工设备 152 试验和检测设备 16劳动力计划 17安全和文明施工措施 17安全生产的措施 17现场文明施工的措施 21技术组织措施 22冬季施工技术 24噪声控制的措施 241项目概况及施工目标工程名称:质量要求:项目编号:项目施工内容2编制依据主要相关规范《火灾自动报警系统设计规范》GB50116《火灾自动报警系统施工及验收规范》GB50166《汽车库、修车库、停车场设计防火规范》GB50067《民用建筑电气设计规范》JGJ16《消防设备施工技术手册》3施工方法1 一般规定1.1 系统部件的设置应符合设计文件和现行国家标准《火灾自动报警系统设计规范》GB50116 的规定
1.2 有爆炸危险性的场所,系统的布线和部件的安装应符合现行国家标准《电气装置安装工程爆炸和火灾危险环境电气装置施工及验收规范》GB50257 的相关规定
3 自动报警系统工艺流程图42 布线2.1 各类管路明敷时,应采用单独的卡具吊装或支撑物固定,吊杆直径不应小于 6mm
2.2 各类管路暗敷时,应敷设在不燃结构内,且保护层厚度不应小于30mm
2.3 管路经过建筑物的沉降缝、伸缩缝、抗震缝等变形缝处,应采取补偿措施,线缆跨越变形缝的两侧应固定,并应留有适当余量
2.4 敷设在多尘或潮湿场所管路的管口和管路连接处,均应做密封处理
2.5 符合下列条件时,管路应在便于接线处装设接线盒:1 管路长度每超过 30m 且无弯曲时;2 管路长度每超过 20m 且有 1 个弯曲时;3 管路长度每超过 10m 且有 2 个弯曲时;4 管路长度每超过 8m 且有 3 个弯曲时
2.6 金属管路入盒外侧应套锁母,内侧应装护口,在吊顶内敷设时,盒的内外侧
