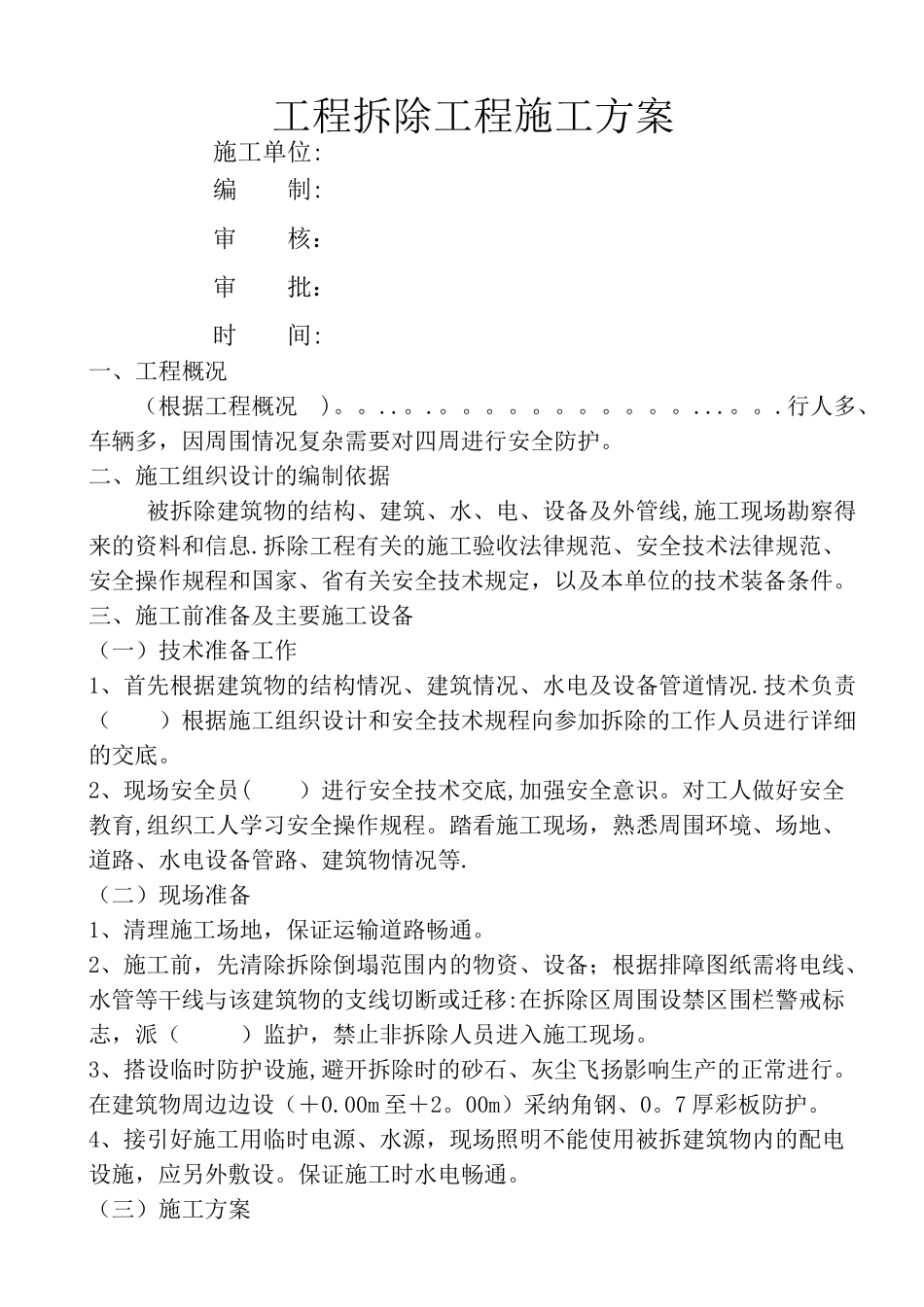

工程拆除工程施工方案施工单位:编 制:审 核:审 批:时 间:一、工程概况(根据工程概况 )
行人多、车辆多,因周围情况复杂需要对四周进行安全防护
二、施工组织设计的编制依据被拆除建筑物的结构、建筑、水、电、设备及外管线,施工现场勘察得来的资料和信息
拆除工程有关的施工验收法律规范、安全技术法律规范、安全操作规程和国家、省有关安全技术规定,以及本单位的技术装备条件
三、施工前准备及主要施工设备(一)技术准备工作1、首先根据建筑物的结构情况、建筑情况、水电及设备管道情况
技术负责( )根据施工组织设计和安全技术规程向参加拆除的工作人员进行详细的交底
2、现场安全员( )进行安全技术交底,加强安全意识
对工人做好安全教育,组织工人学习安全操作规程
踏看施工现场,熟悉周围环境、场地、道路、水电设备管路、建筑物情况等
(二)现场准备1、清理施工场地,保证运输道路畅通
2、施工前,先清除拆除倒塌范围内的物资、设备;根据排障图纸需将电线、水管等干线与该建筑物的支线切断或迁移:在拆除区周围设禁区围栏警戒标志,派( )监护,禁止非拆除人员进入施工现场
3、搭设临时防护设施,避开拆除时的砂石、灰尘飞扬影响生产的正常进行
在建筑物周边边设(+0
00m 至+2
00m)采纳角钢、0
7 厚彩板防护
4、接引好施工用临时电源、水源,现场照明不能使用被拆建筑物内的配电设施,应另外敷设
保证施工时水电畅通

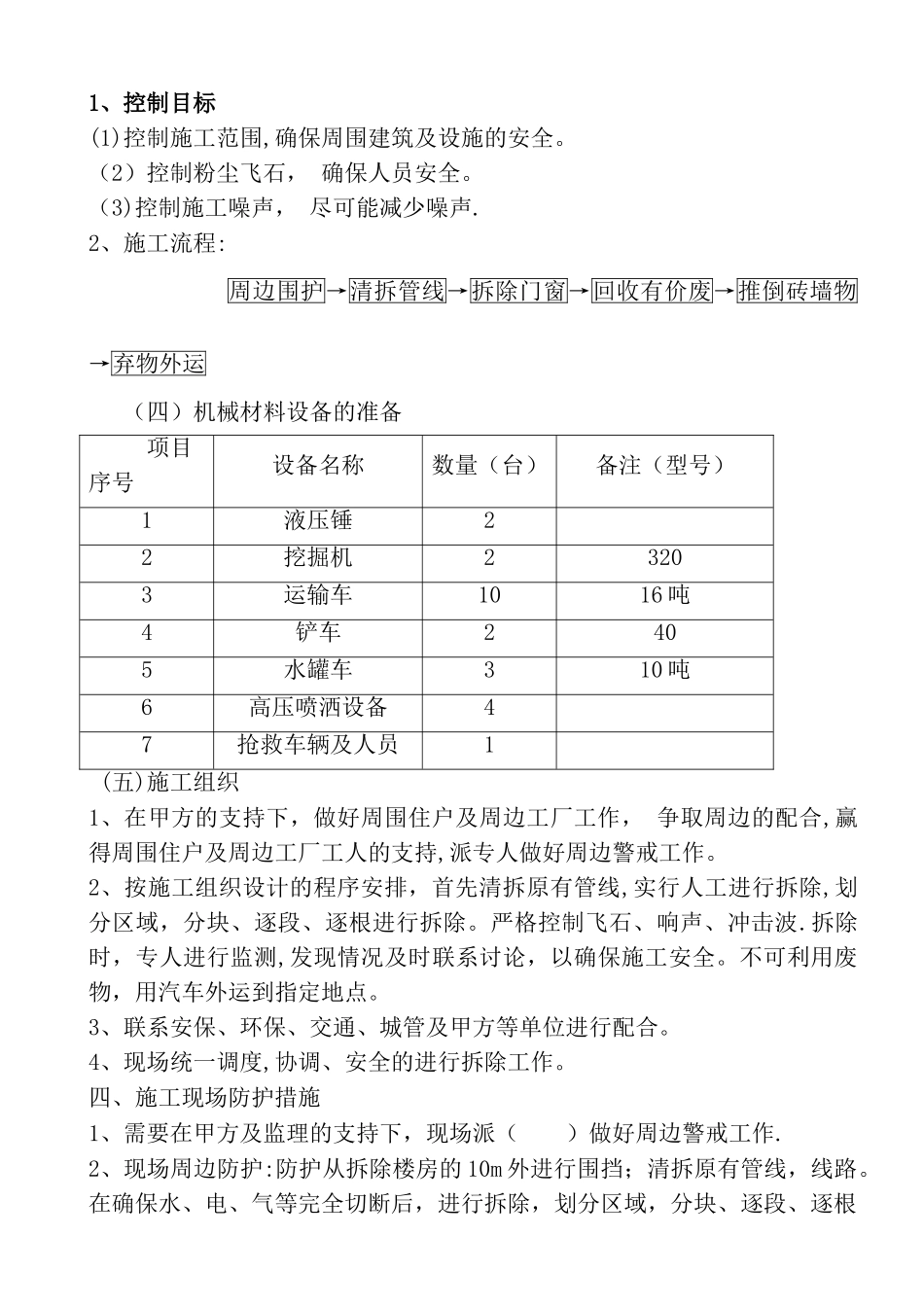

(三)施工方案 1、控制目标(1)控制施工范围,确保周围建筑及设施的安全
(2)控制粉尘飞石, 确保人员安全
(3)控制施工噪声, 尽可能减少噪声
2、施工流程:周边围护→清拆管线→拆除门窗→回收有价废→推倒砖墙物→弃物外运(四)机械材料设备的准备 项目序号设备名称数量(台)备注(型号)1液压锤22挖掘机23203运输车1016 吨4铲车2405水罐车3
