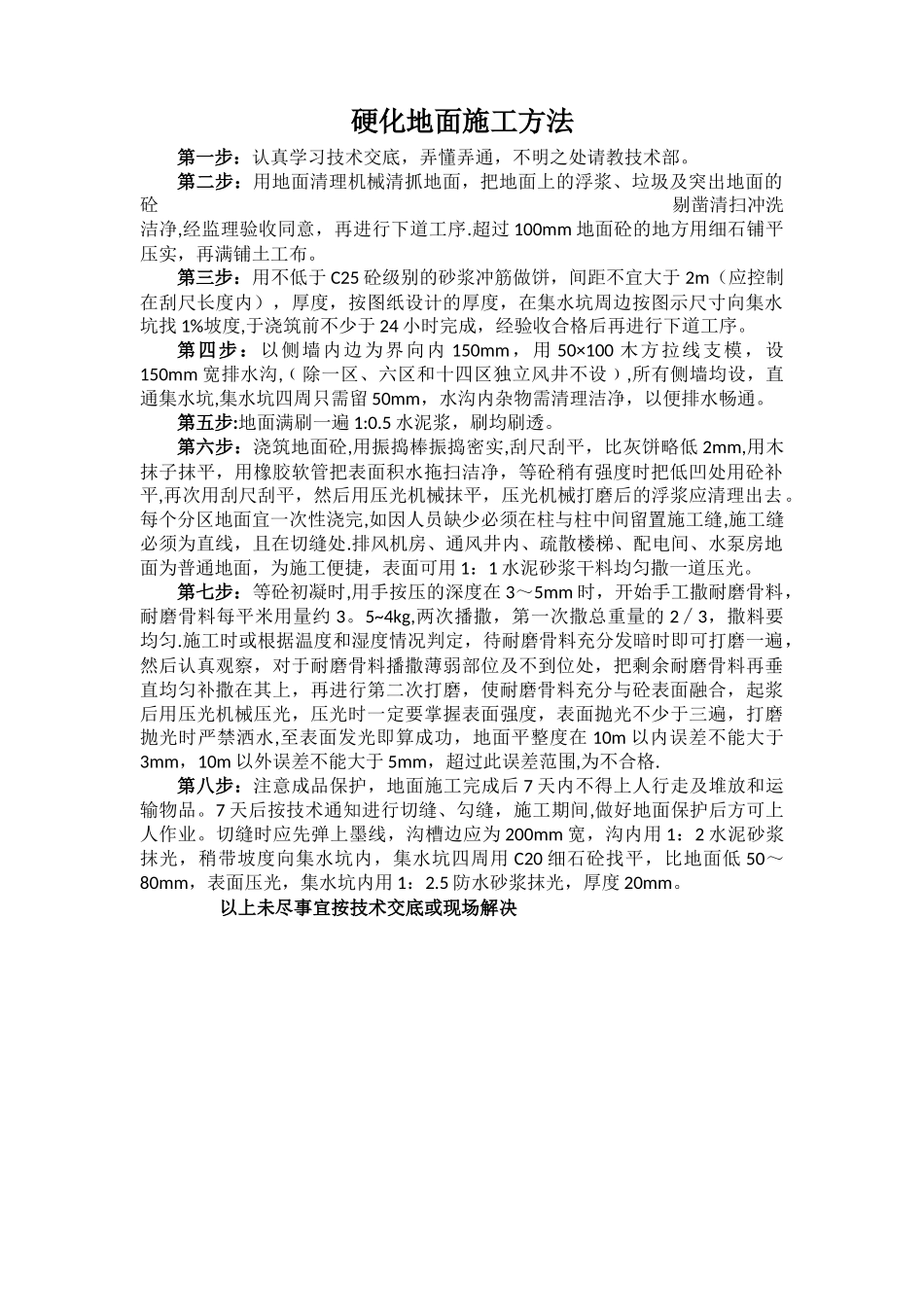

硬化地面施工方法第一步:认真学习技术交底,弄懂弄通,不明之处请教技术部
第二步:用地面清理机械清抓地面,把地面上的浮浆、垃圾及突出地面的砼 剔凿清扫冲洗洁净,经监理验收同意,再进行下道工序
超过 100mm 地面砼的地方用细石铺平压实,再满铺土工布
第三步:用不低于 C25 砼级别的砂浆冲筋做饼,间距不宜大于 2m(应控制在刮尺长度内),厚度,按图纸设计的厚度,在集水坑周边按图示尺寸向集水坑找 1%坡度,于浇筑前不少于 24 小时完成,经验收合格后再进行下道工序
第四步:以侧墙内边为界向内 150mm,用 50×100 木方拉线支模,设150mm 宽排水沟,﹙除一区、六区和十四区独立风井不设﹚,所有侧墙均设,直通集水坑,集水坑四周只需留 50mm,水沟内杂物需清理洁净,以便排水畅通
第五步:地面满刷一遍 1:0
5 水泥浆,刷均刷透
第六步:浇筑地面砼,用振捣棒振捣密实,刮尺刮平,比灰饼略低 2mm,用木抹子抹平,用橡胶软管把表面积水拖扫洁净,等砼稍有强度时把低凹处用砼补平,再次用刮尺刮平,然后用压光机械抹平,压光机械打磨后的浮浆应清理出去
每个分区地面宜一次性浇完,如因人员缺少必须在柱与柱中间留置施工缝,施工缝必须为直线,且在切缝处
排风机房、通风井内、疏散楼梯、配电间、水泵房地面为普通地面,为施工便捷,表面可用 1:1 水泥砂浆干料均匀撒一道压光
第七步:等砼初凝时,用手按压的深度在 3~5mm 时,开始手工撒耐磨骨料,耐磨骨料每平米用量约 3
5~4kg,两次播撒,第一次撒总重量的 2∕3,撒料要均匀
