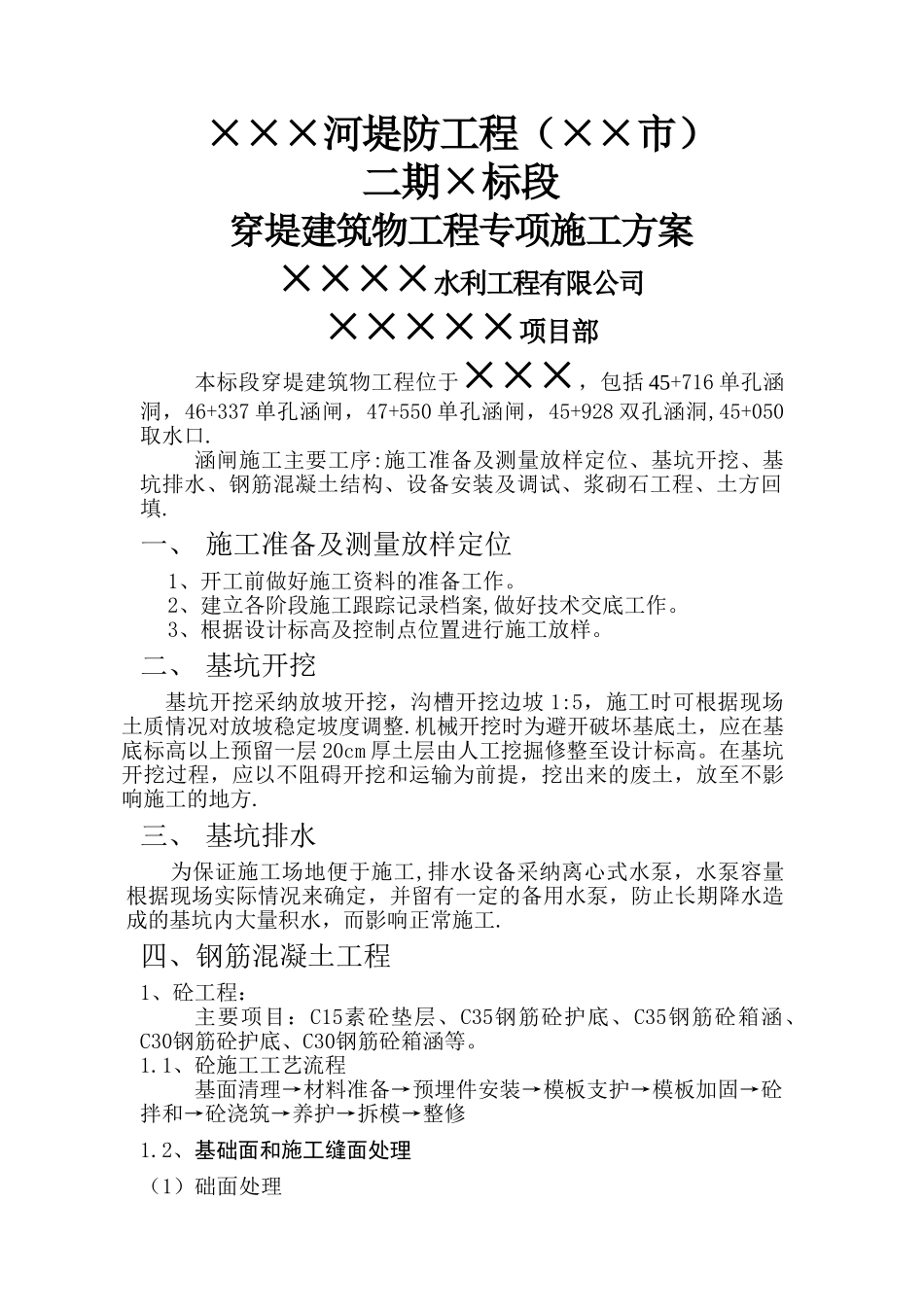

×××河堤防工程(××市)二期×标段穿堤建筑物工程专项施工方案××××水利工程有限公司×××××项目部本标段穿堤建筑物工程位于×××,包括 45+716 单孔涵洞,46+337 单孔涵闸,47+550 单孔涵闸,45+928 双孔涵洞,45+050取水口
涵闸施工主要工序:施工准备及测量放样定位、基坑开挖、基坑排水、钢筋混凝土结构、设备安装及调试、浆砌石工程、土方回填
一、 施工准备及测量放样定位 1、开工前做好施工资料的准备工作
2、建立各阶段施工跟踪记录档案,做好技术交底工作
3、根据设计标高及控制点位置进行施工放样
二、 基坑开挖 基坑开挖采纳放坡开挖,沟槽开挖边坡 1:5,施工时可根据现场土质情况对放坡稳定坡度调整
机械开挖时为避开破坏基底土,应在基底标高以上预留一层 20cm 厚土层由人工挖掘修整至设计标高
在基坑开挖过程,应以不阻碍开挖和运输为前提,挖出来的废土,放至不影响施工的地方
三、 基坑排水 为保证施工场地便于施工,排水设备采纳离心式水泵,水泵容量根据现场实际情况来确定,并留有一定的备用水泵,防止长期降水造成的基坑内大量积水,而影响正常施工
四、钢筋混凝土工程1、砼工程:主要项目:C15素砼垫层、C35钢筋砼护底、C35钢筋砼箱涵、C30钢筋砼护底、C30钢筋砼箱涵等

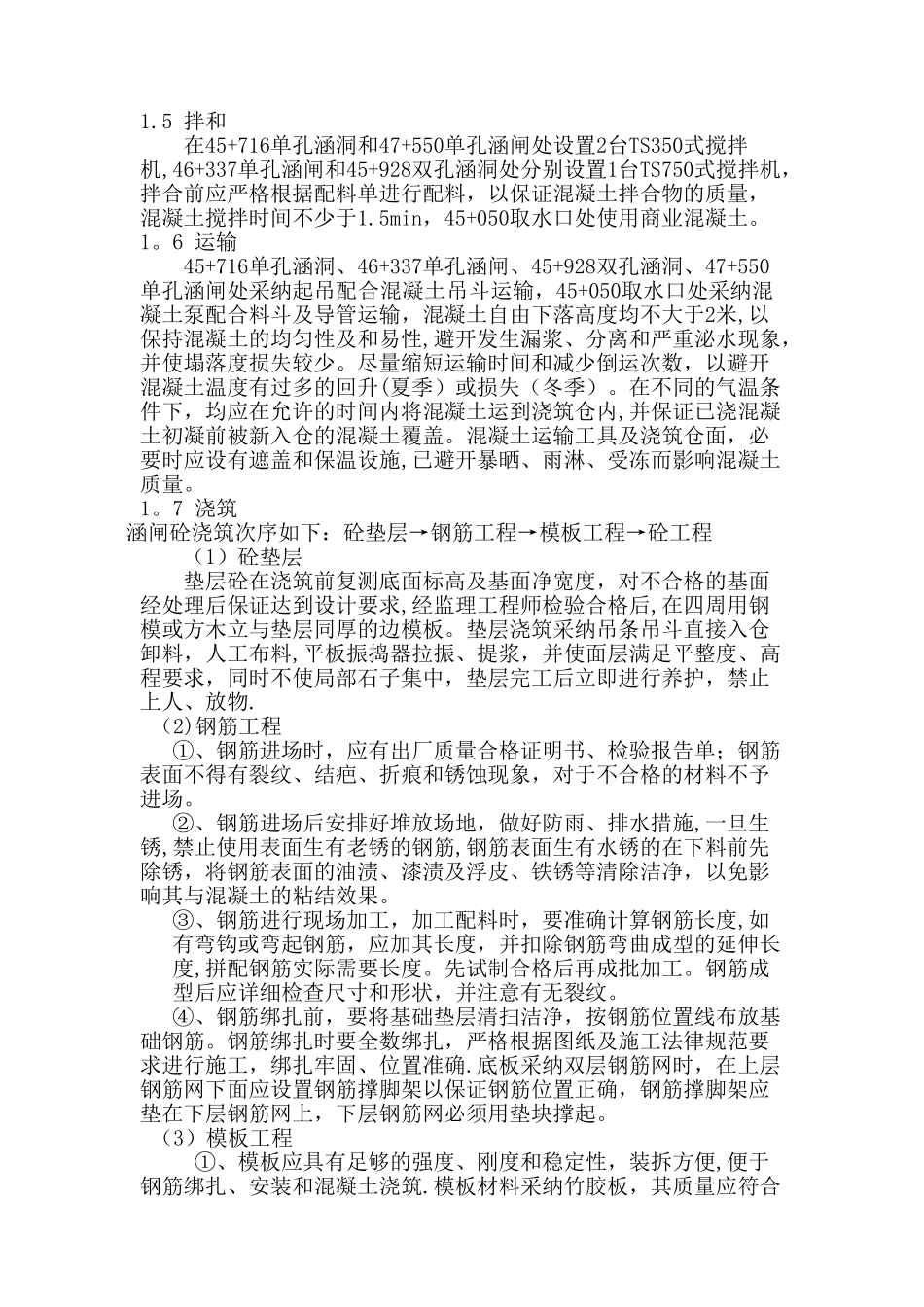

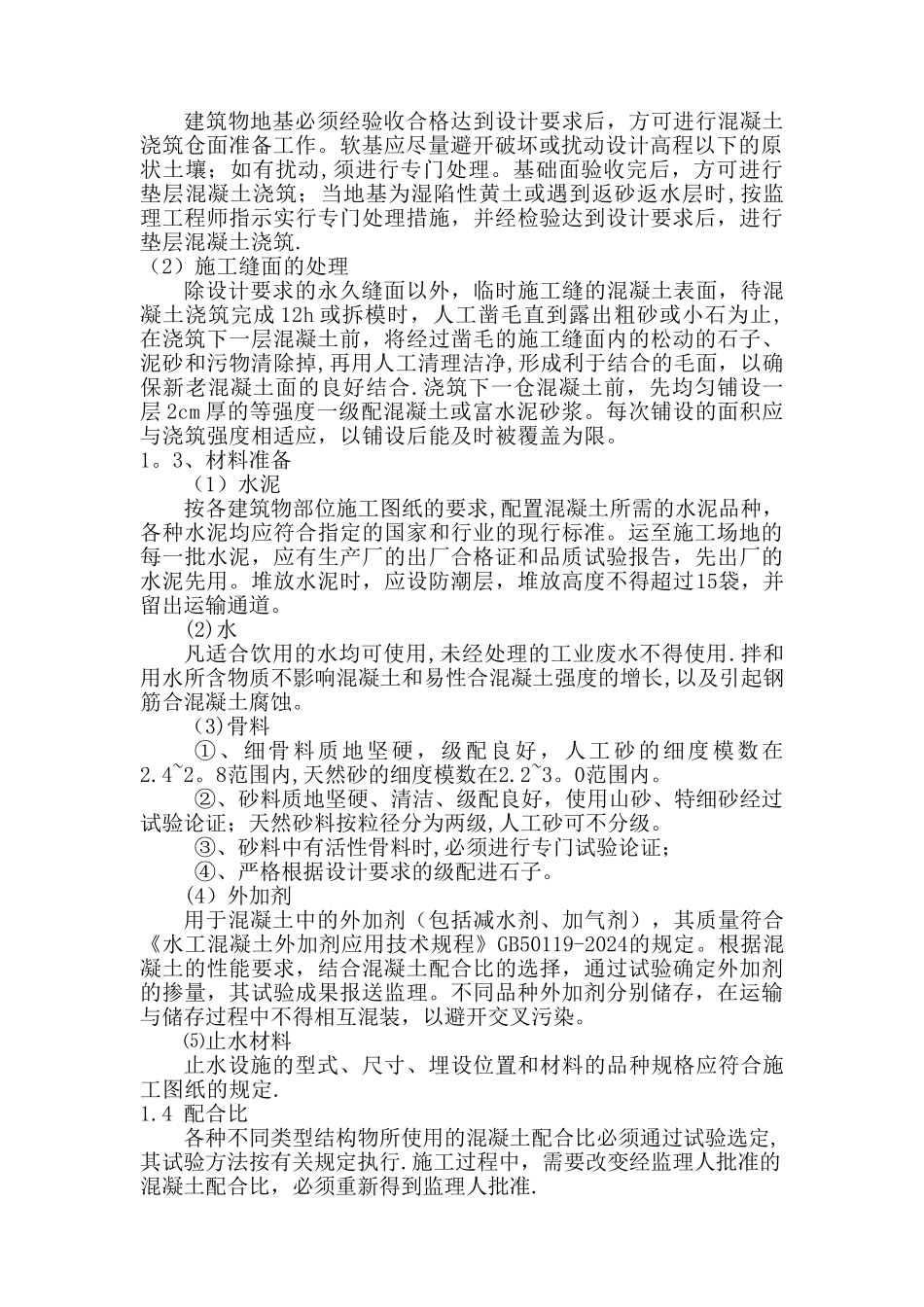

1、砼施工工艺流程基面清理→材料准备→预埋件安装→模板支护→模板加固→砼拌和→砼浇筑→养护→拆模→整修1
2、基础面和施工缝面处理(1)础面处理建筑物地基必须经验收合格达到设计要求后,方可进行混凝土浇筑仓面准备工作
软基应尽量避开破坏或扰动设计高程以下的原状土壤;如有扰动,须进行专门处理
基础面验收完后,方可进行垫层混凝土浇筑;当地基为湿陷性黄土或遇到返砂返水层时,按监理工程师指示实行专门处理措施,并经检验达到设计要求后,进行垫层混凝土浇筑
(2)施工缝面的处理除设计要求的永久缝
