竣工结算报送及审核流程一、竣工结算流程 施工单位提供完整的竣工结算资料 施工单位提供完整的竣工结算资料10 天内完成10 天内完成竣工验收合格后 30 天内报送竣工结算申请,含完整的结算资料竣工验收合格后 30 天内报送竣工结算申请,含完整的结算资料双方校对双方校对监理公司审核,并出具审核意见监理公司审核,并出具审核意见甲 方 项 目 部 进 行 审核,提出结算审核意见甲 方 项 目 部 进 行 审核,提出结算审核意见甲方成本部进行审核甲方成本部进行审核编制竣工结算书编制竣工结算书30~90 天 内完成30~90 天 内完成10 天内完成10 天内完成公司领导审批公司领导审批双方盖章确认双方盖章确认二、流程说明1、工程竣工验收合格后 30 天内,施工单位向监理单位递交竣工结算申请及完整的结算资料(见结算资料清单)

2、监理公司接到结算申请及结算资料后 10 天内,对资料的准确性、完整性、符合性进行审核,如不符合要求,施工单位应在 7 天内补充及修订不完整不准确的资料
监理公司对上述结算资料出具结算意见
3、甲方项目部在接到经监理审核的结算申请及结算资料后 10 天内,对资料的准确性、完整性、符合性进行复核,如不符合要求,施工单位应在 7 天内补充及修订不完整不准确的资料
项目部对上述结算资料出具结算意见
4、经项目部审查通过的结算资料视为最终的结算资料,在此之后无论任何单位或部门补充的资料均须按上述流程并报甲方公司领导批准方予受理
5、成本部在接到项目部转来的结算资料后组织预算工程师进行结算审核

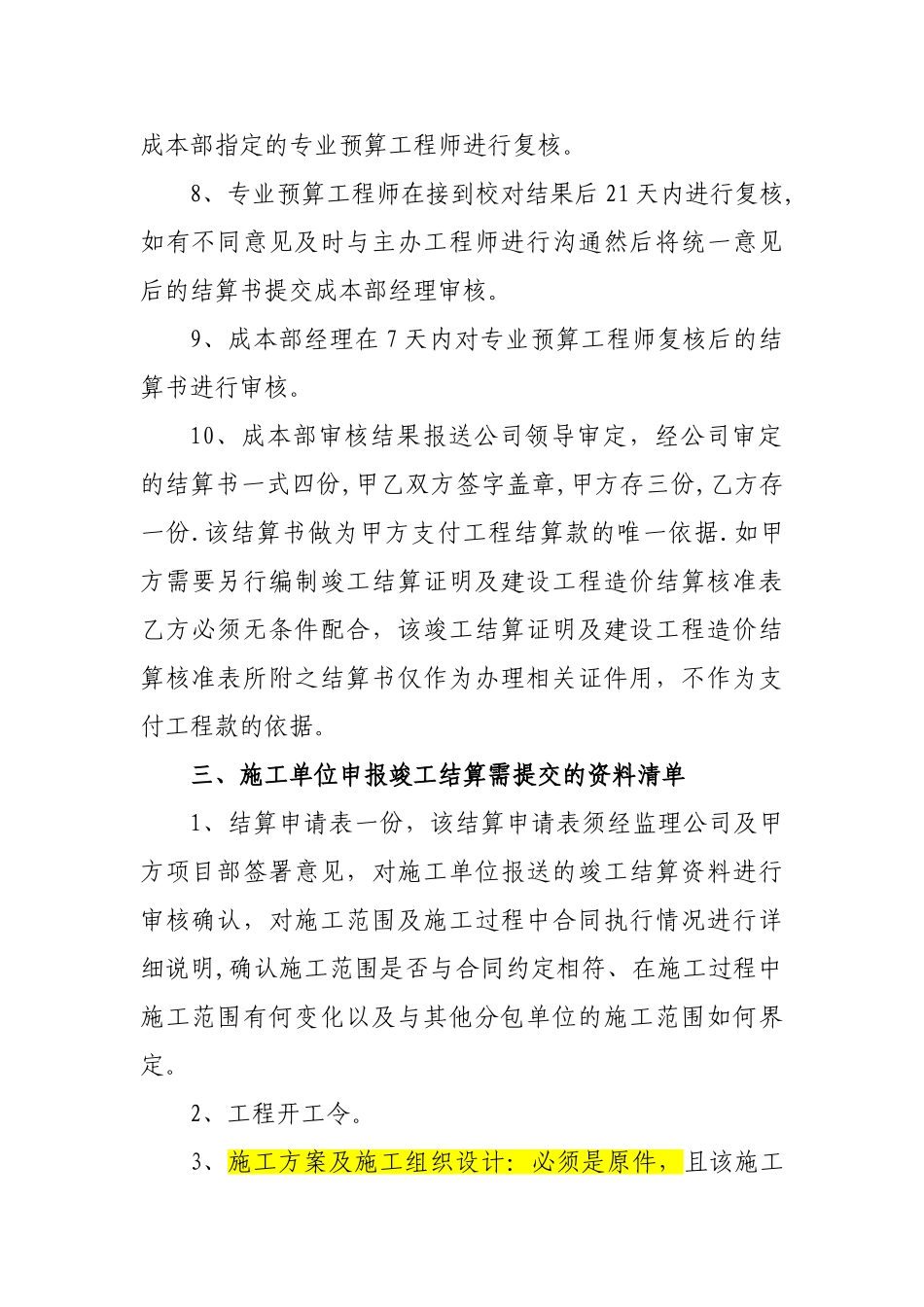

根据工程实际情况在 1~3 个月内完成
6、成本部审核完毕在与施工单位进行校对前须同施工单位共同制定校对工作计划,明确校对时间及在每个时间段的应校对的工作内容,双方签字确认
若在校对过程中施工单位预算人员在某个时间段内未前来校对则视为施工单位认可甲方对该时间段内工作内容的审核结果
