竣工验收申请报告致:西藏军区司令部直工处 我抚州市临川房屋建筑工程公司承建的 3935 新建工程,已于 2024 年 12 月 10 日完善工程中出现的质量缺陷整改,达到设计使用功能要求,质量评定为合格,该单位工程的相关技术资料整理完毕,具备验收条件,特向贵单位申请对该工程竣工验收,请贵单位组织验收组进行验收为荷

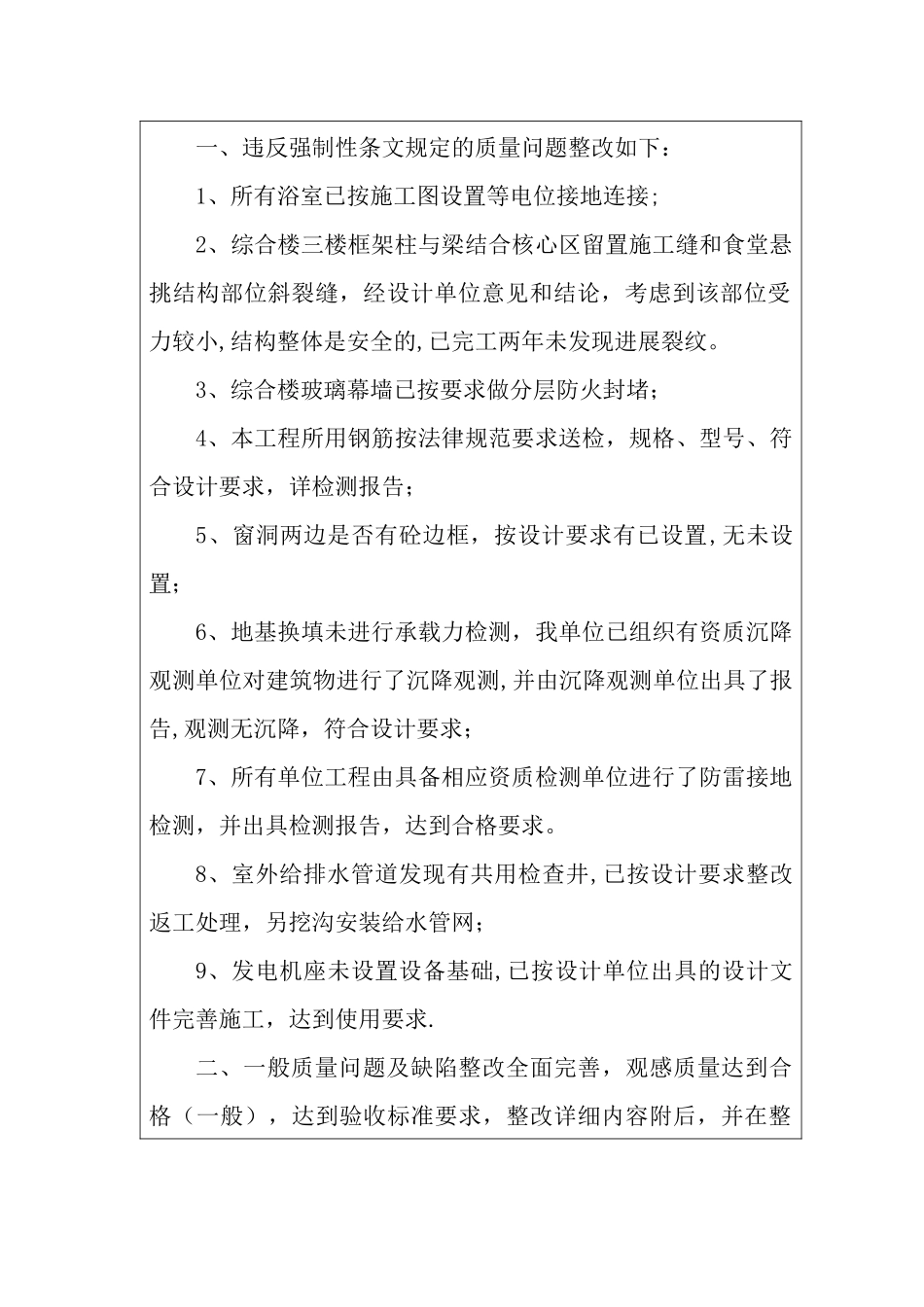

抚州市临川房屋建筑工程公司2024 年 12 月 10 日 关于 3935 新建工程出现质量缺陷的整改修复报告工程名称:3935 工程致:西藏军区司令部直工处 成都军区工程科研设计院工程监理部西藏监理组整改内容:一、2024 年 10 月 24 日共同检查发现的质量问题二、2024 年 11 月 6 日验收前不合格项的整改通知三、2024 年 4 月 11 日工程整改计划汇报内容四、2024 年 11 月对使用后再次检查发现需要整改的内容完善的整改内容:一、违反强制性条文规定的质量问题整改如下:1、所有浴室已按施工图设置等电位接地连接;2、综合楼三楼框架柱与梁结合核心区留置施工缝和食堂悬挑结构部位斜裂缝,经设计单位意见和结论,考虑到该部位受力较小,结构整体是安全的,已完工两年未发现进展裂纹
3、综合楼玻璃幕墙已按要求做分层防火封堵;4、本工程所用钢筋按法律规范要求送检,规格、型号、符合设计要求,详检测报告;5、窗洞两边是否有砼边框,按设计要求有已设置,无未设置;6、地基换填未进行承载力检测,我单位已组织有资质沉降观测单位对建筑物进行了沉降观测,并由沉降观测单位出具了报告,观测无沉降,符合设计要求;7、所有单位工程由具备相应资质检测单位进行了防雷接地检测,并出具检测报告,达到合格要求
8、室外给排水管道发现有共用检查井,已按设计要求整改返工处理,另挖沟安装给水管网;9、发电机座未设置设备基础,已按设计单位出具的设计文件完善施工,达到使用要求
二、一般质量问
