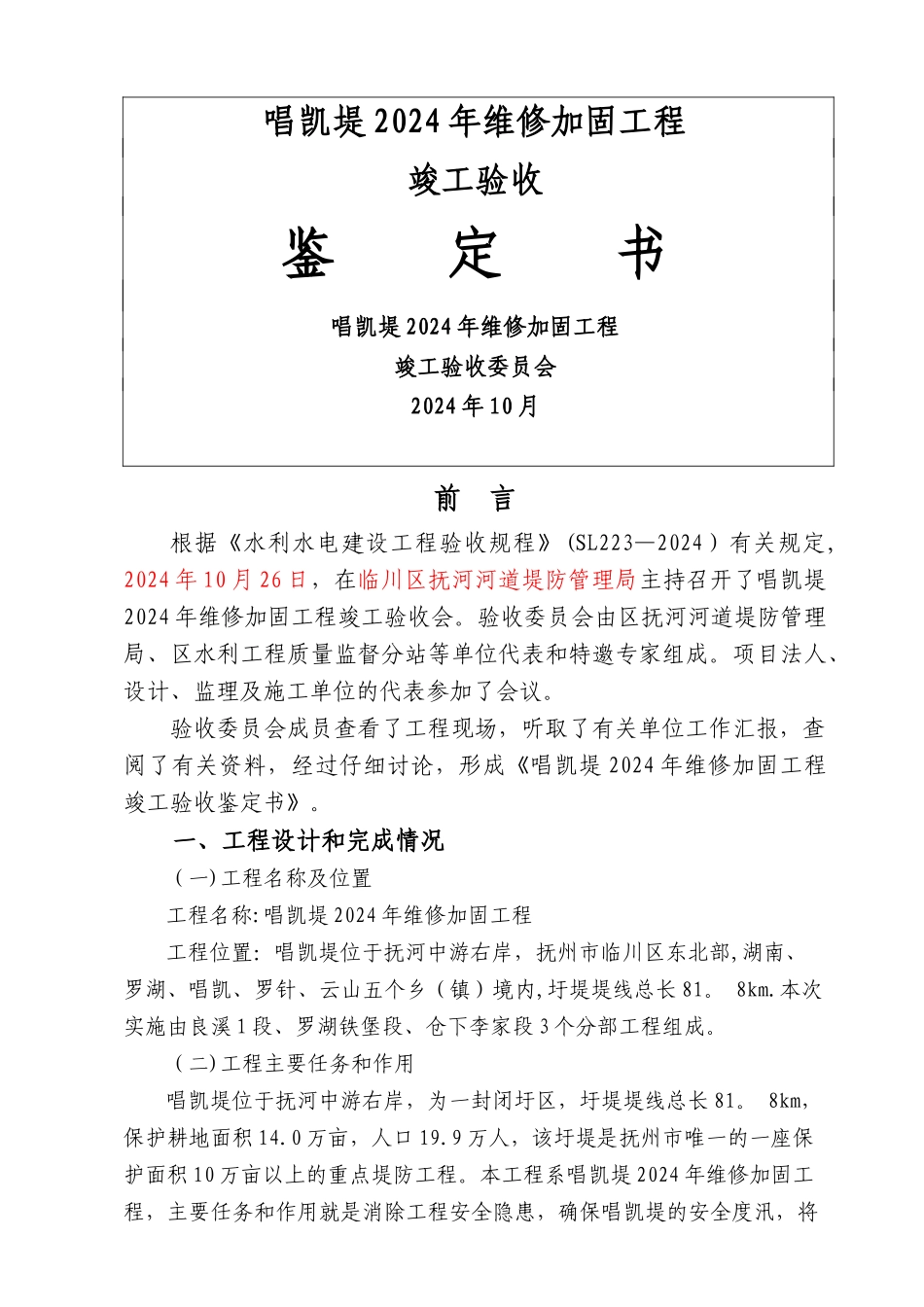

唱凯堤 2024 年维修加固工程竣工验收鉴 定 书唱凯堤 2024 年维修加固工程竣工验收委员会2024 年 10 月前 言根据《水利水电建设工程验收规程》(SL223—2024)有关规定,2024 年 10 月 26 日,在临川区抚河河道堤防管理局主持召开了唱凯堤2024 年维修加固工程竣工验收会
验收委员会由区抚河河道堤防管理局、区水利工程质量监督分站等单位代表和特邀专家组成
项目法人、设计、监理及施工单位的代表参加了会议
验收委员会成员查看了工程现场,听取了有关单位工作汇报,查阅了有关资料,经过仔细讨论,形成《唱凯堤 2024 年维修加固工程竣工验收鉴定书》
一、工程设计和完成情况(一)工程名称及位置工程名称:唱凯堤 2024 年维修加固工程工程位置:唱凯堤位于抚河中游右岸,抚州市临川区东北部,湖南、罗湖、唱凯、罗针、云山五个乡(镇)境内,圩堤堤线总长 81
本次实施由良溪 1 段、罗湖铁堡段、仓下李家段 3 个分部工程组成
(二)工程主要任务和作用唱凯堤位于抚河中游右岸,为一封闭圩区,圩堤堤线总长 81
8km,保护耕地面积 14
0 万亩,人口 19
9 万人,该圩堤是抚州市唯一的一座保护面积 10 万亩以上的重点堤防工程
本工程系唱凯堤 2024 年维修加固工程,主要任务和作用就是消除工程安全隐患,确保唱凯堤的安全度汛,将唱凯堤建成功能完备、管理高效、运行安全、环境优美的水利工程

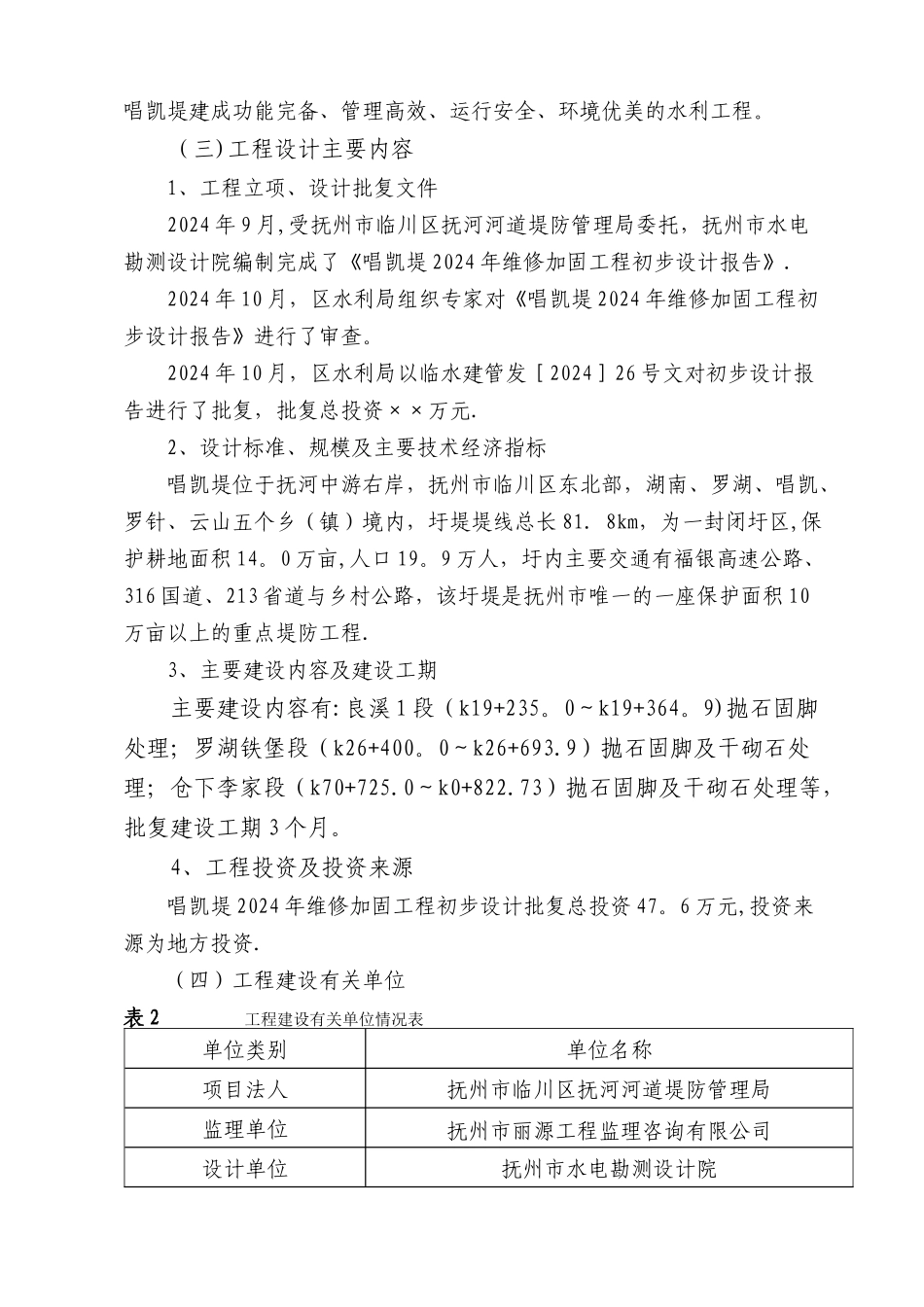

(三)工程设计主要内容1、工程立项、设计批复文件2024 年 9 月,受抚州市临川区抚河河道堤防管理局委托,抚州市水电勘测设计院编制完成了《唱凯堤 2024 年维修加固工程初步设计报告》
2024 年 10 月,区水利局组织专家对《唱凯堤 2024 年维修加固工程初步设计报告》进行了审查
2024 年 10 月,区水利局以临水建管发[2024]26 号文对初步设计报告进行了
