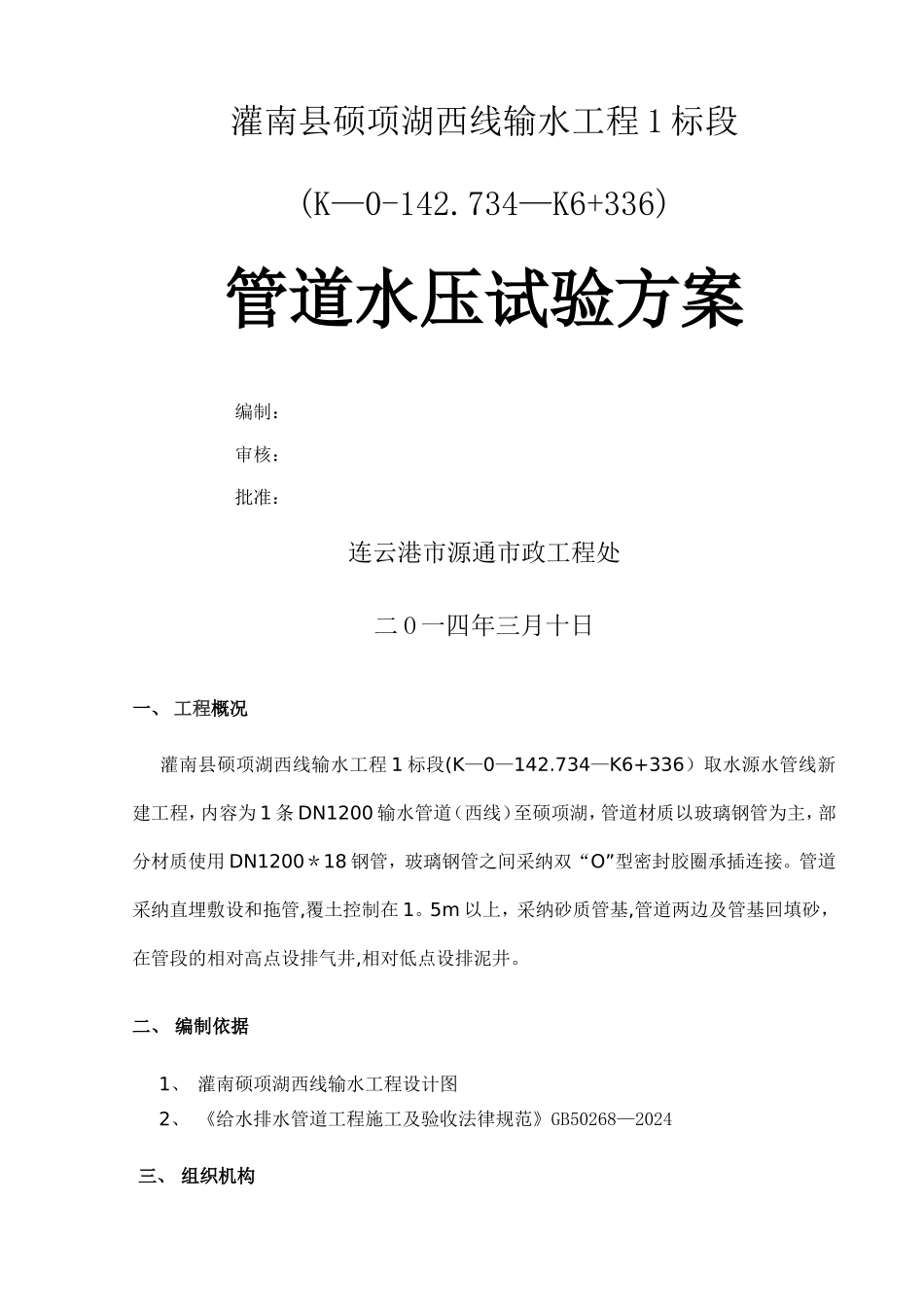

灌南县硕项湖西线输水工程 1 标段(K—0-142.734—K6+336)管道水压试验方案 编制:审核: 批准:连云港市源通市政工程处二 O 一四年三月十日一、 工程概况灌南县硕项湖西线输水工程 1 标段(K—0—142.734—K6+336)取水源水管线新建工程,内容为 1 条 DN1200 输水管道(西线)至硕项湖,管道材质以玻璃钢管为主,部分材质使用 DN1200*18 钢管,玻璃钢管之间采纳双“O”型密封胶圈承插连接。管道采纳直埋敷设和拖管,覆土控制在 1。5m 以上,采纳砂质管基,管道两边及管基回填砂,在管段的相对高点设排气井,相对低点设排泥井。二、 编制依据1、 灌南硕项湖西线输水工程设计图2、 《给水排水管道工程施工及验收法律规范》GB50268—2024 三、 组织机构 四、 管道试压1、管线试压分段①K0+000~K1+300 ②K1+300~ K2+858 ③K2+858~ K3+280(过河架空管)④K3+280~ K3+392(沉管段)⑤K3+392~ K4+060⑥K4+060~ K4+950⑦K4+980~ K6+3362、管道试压前应具备的条件① 玻璃钢管或螺旋焊接钢管按段安装完成,管顶以上回填高度不应小于 0。5m 且分层夯实。② 试压用的压力表已校验合格,表精确度 1.5 级,满刻度值 2.5Mpa,表壳的公称直径不宜小于 150mm,使用前已经检验,并具有符合规定的检定证书,压力表数量不小于 2 块;③ 试压用泵、千斤顶、盲板、靠背、临时上水、排放系统均准备完毕,并能随时投入使用;④ 管道安装后,玻璃钢管接头处、焊接钢管焊接处外观检查全部合格;⑤ 管口封闭完成并检查合格,压力仪表安装就位;⑥ 试压临时管道连接完成;项目经理技术负责人安全员质检员作业人员⑦ 试压设备调试合格并安装就位;⑧ 在试压前,应对试压的管线进行完整性检查.完整性检查的依据是管道断面图、管道平面图等技术文件.完整性检查的方法一是施工班组对自己施工的管线按设计图纸自行检查,二是施工技术人员对试压的系统每根管线逐条复检。⑨ 试压工作的物资准备主要包括试压设备的维护保养、安全检查和进场布设;各种试压用仪器、仪表的校验、检查和安装;试压临时管线及配件的安装布置;试压用盲板、螺栓、螺母、垫片等材料的准备;设备、仪表、阀门、管件、安全阀、等隔离措施的实施;试压中各种安全技术措施所需物资的供应及现场的布置等工作。⑩ 管道已经加固,支墩已经施工完成并达到设计强度;3、 试压步骤施工前的准备工作→管道分段→试压设备、临时管道连接→短管组装(盲板—压力表—排气阀—...
