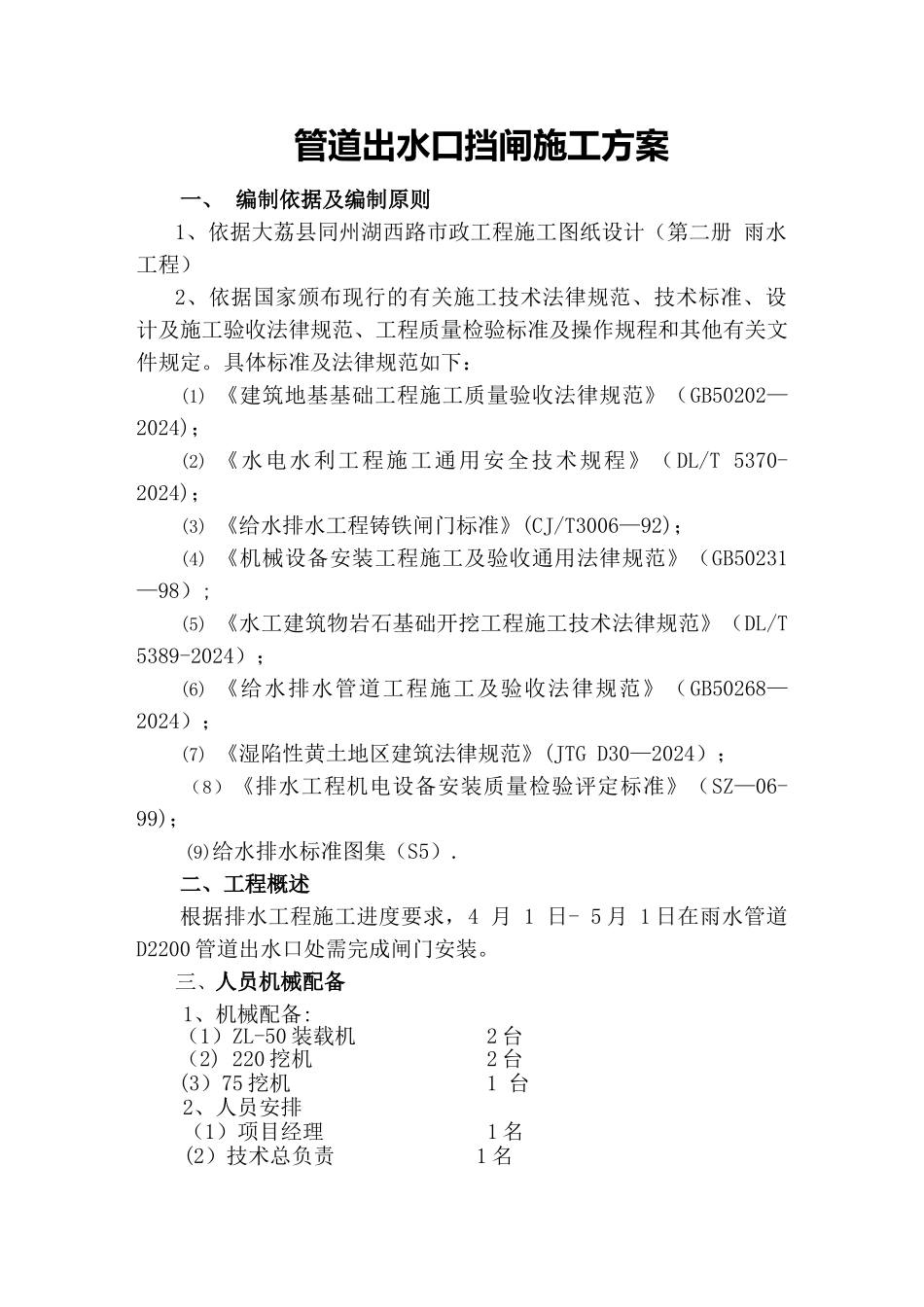

管道出水口挡闸施工方案一、 编制依据及编制原则1、依据大荔县同州湖西路市政工程施工图纸设计(第二册 雨水工程)2、依据国家颁布现行的有关施工技术法律规范、技术标准、设计及施工验收法律规范、工程质量检验标准及操作规程和其他有关文件规定
具体标准及法律规范如下:(1) 《建筑地基基础工程施工质量验收法律规范》(GB50202—2024);(2) 《水电水利工程施工通用安全技术规程》(DL/T 5370-2024);(3) 《给水排水工程铸铁闸门标准》(CJ/T3006—92);(4) 《机械设备安装工程施工及验收通用法律规范》(GB50231—98);(5) 《水工建筑物岩石基础开挖工程施工技术法律规范》(DL/T 5389-2024);(6) 《给水排水管道工程施工及验收法律规范》(GB50268—2024);(7) 《湿陷性黄土地区建筑法律规范》(JTG D30—2024);(8)《排水工程机电设备安装质量检验评定标准》(SZ—06-99); (9)给水排水标准图集(S5)
二、工程概述根据排水工程施工进度要求,4 月 1 日- 5 月 1 日在雨水管道D2200 管道出水口处需完成闸门安装
三、人员机械配备1、机械配备:(1)ZL-50 装载机 2 台(2) 220 挖机 2 台(3)75 挖机 1 台2、人员安排(1)项目经理 1 名(2)技术总负责 1 名(3)施工负责 1 名(4)质量员 1 名(5)专职安全员 1 名(6)技术员 2 名 (7)施工人员 15 名四、程序和方法1、施工程序根据管道埋设、八字墙砌筑要求,各部位开挖施工时,按自上而下、由外向内的原则进行,八字墙开挖、砌筑、闸门安装程序为: 施工前准备 施工测量放线 河道截流 八字墙开挖 测量抄平 基底处理 高程、中线复测 八字墙两侧墙体处理 闸门安装 清理现场

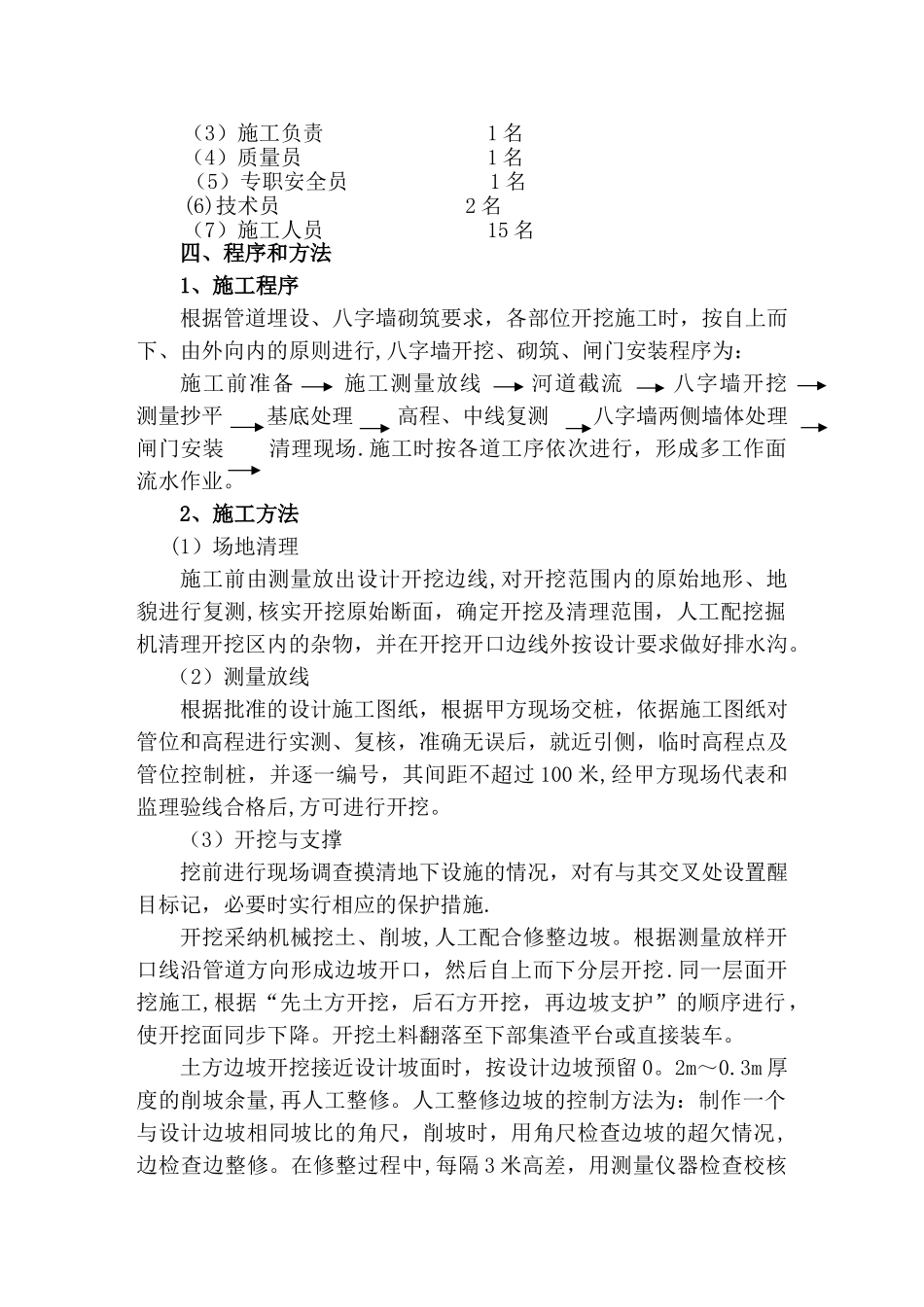

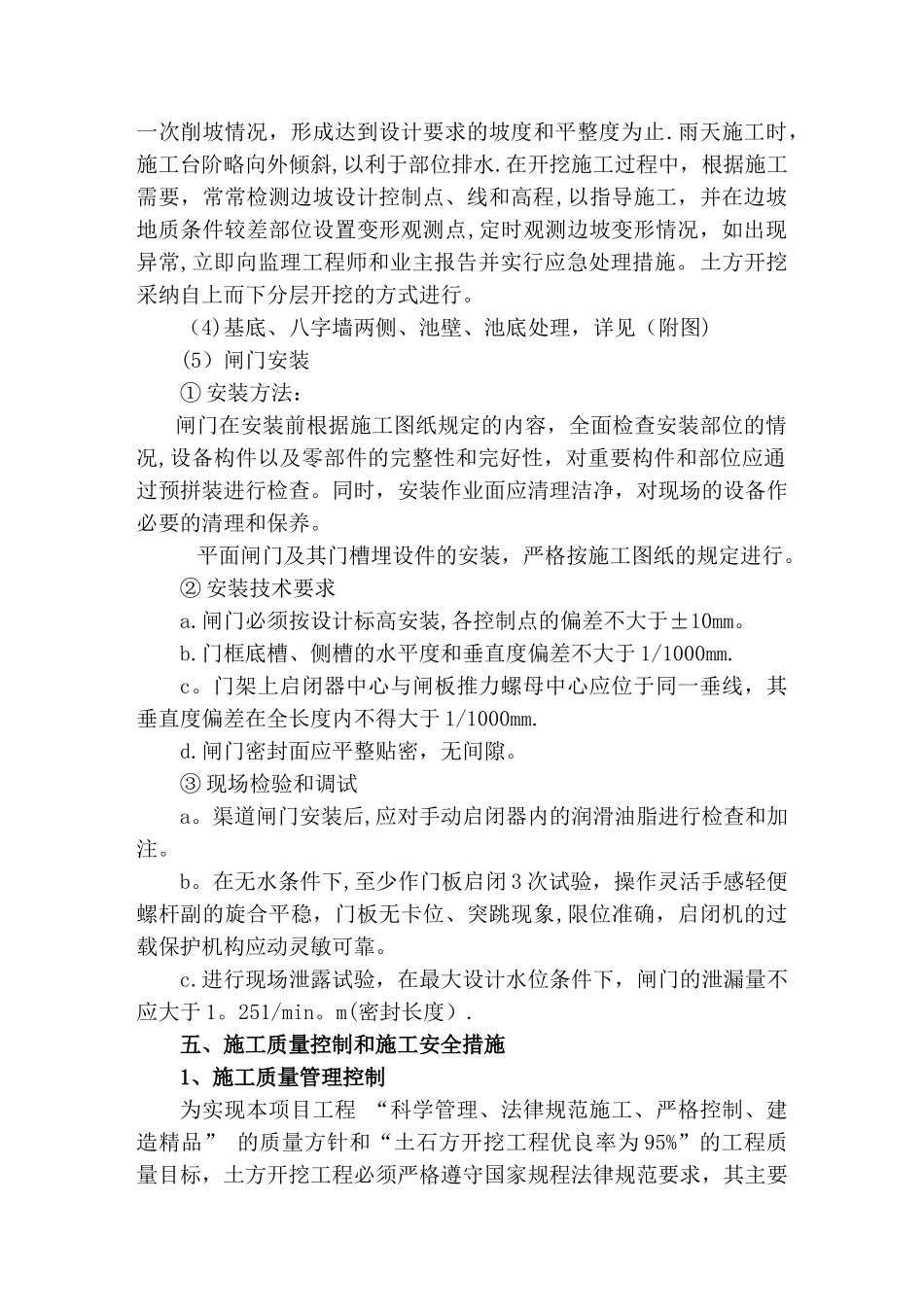

施工时按各道工序依次进行,形成多工作面流水
