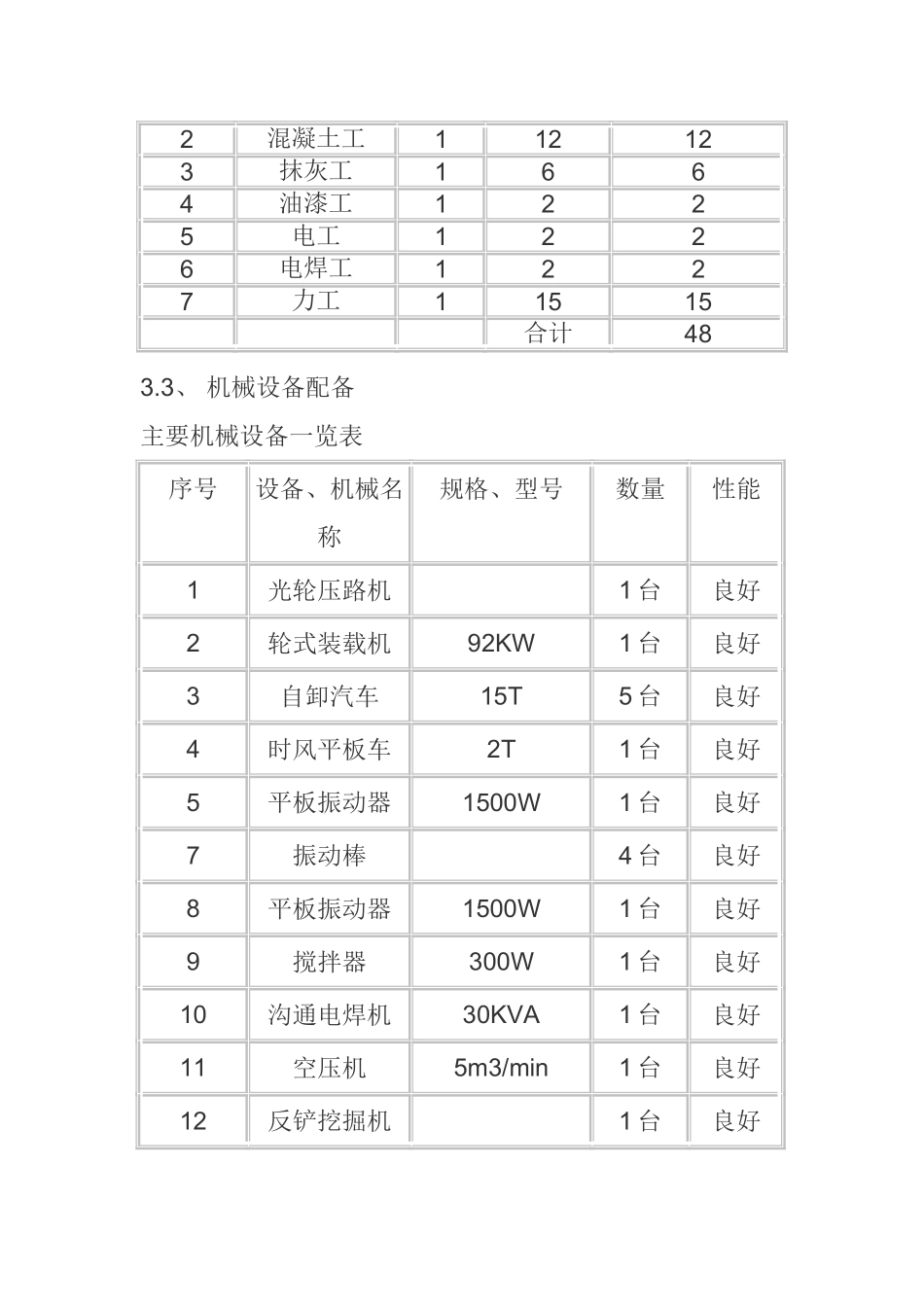

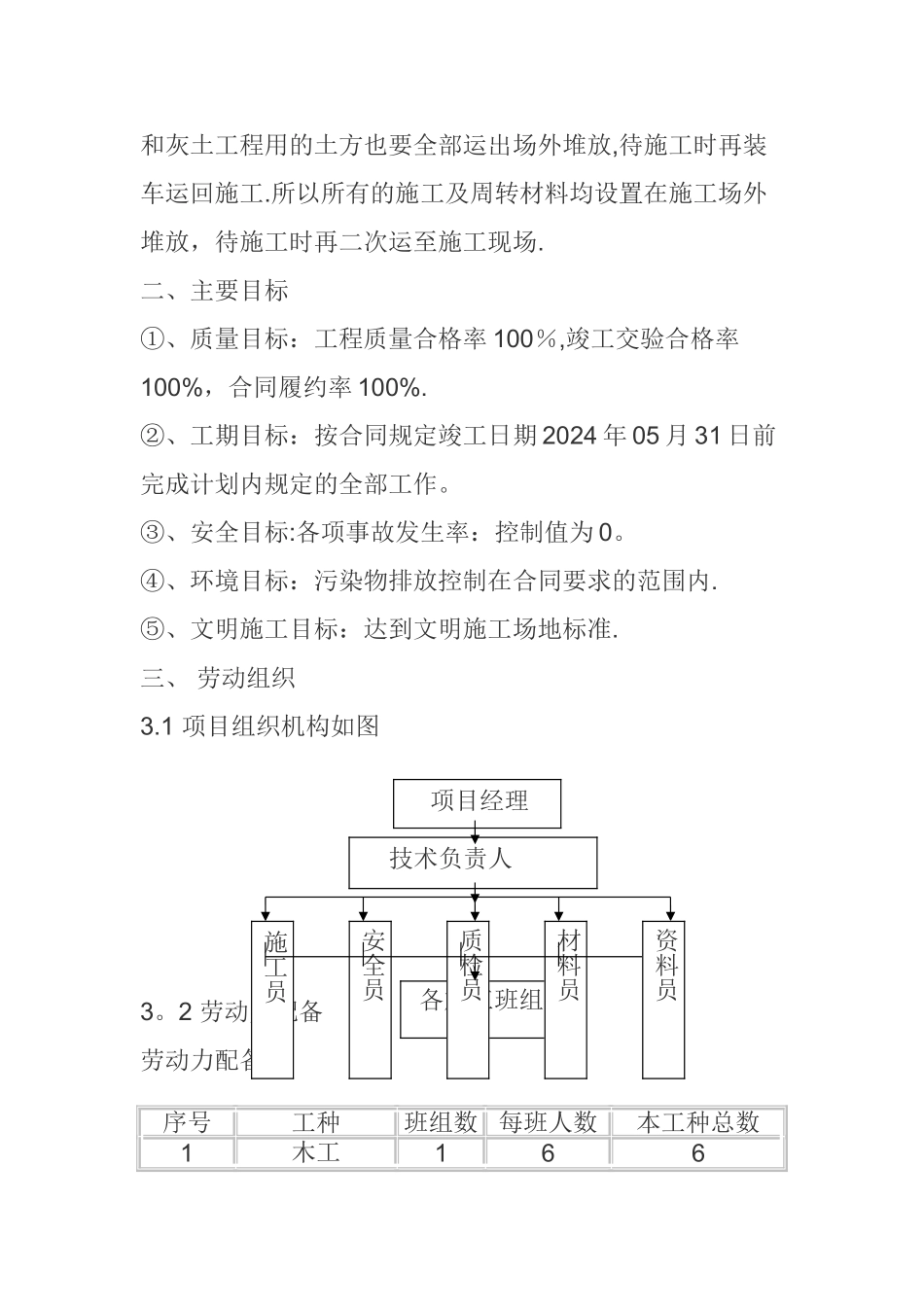

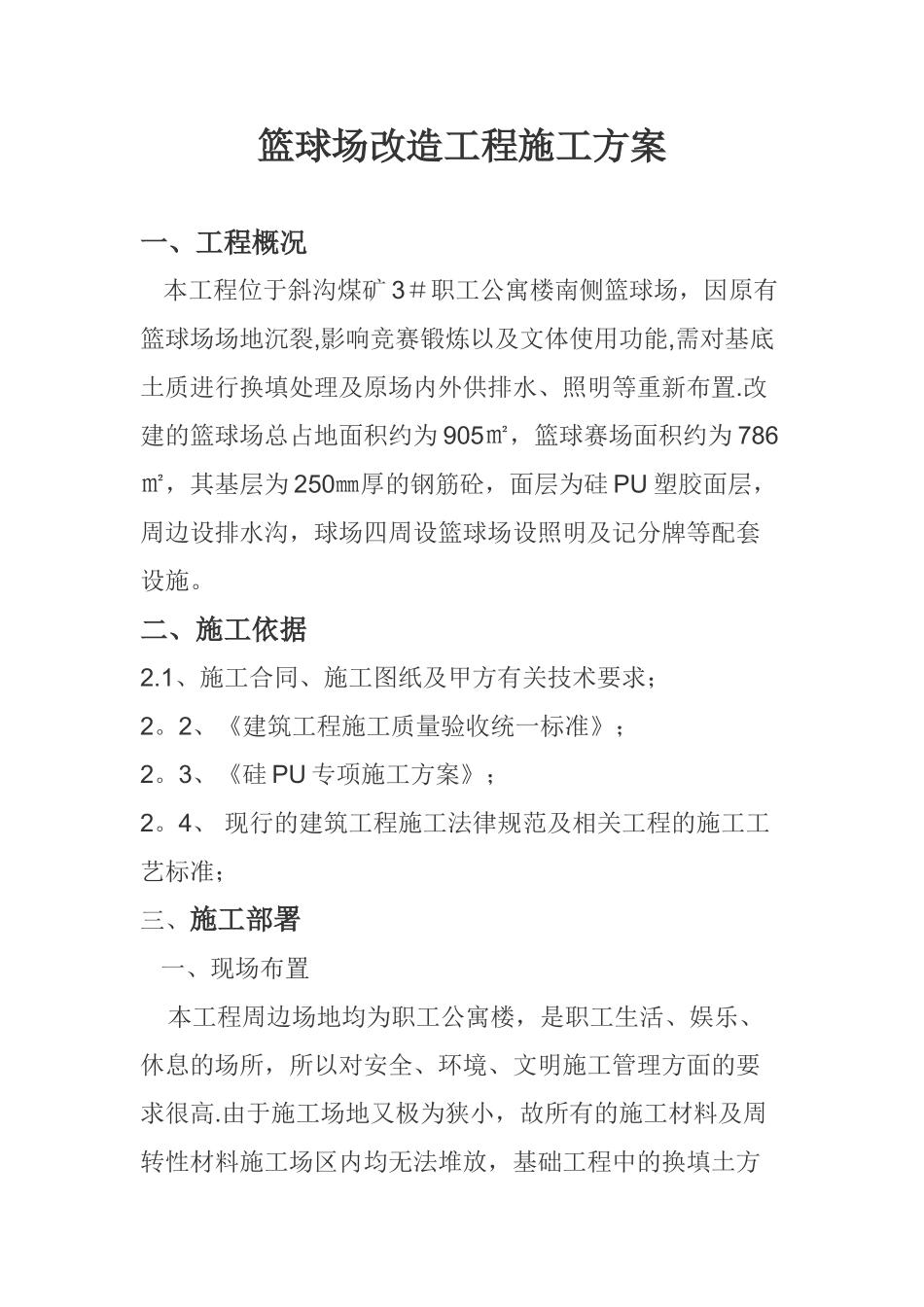

篮球场改造工程施工方案 一、工程概况 本工程位于斜沟煤矿 3#职工公寓楼南侧篮球场,因原有篮球场场地沉裂,影响竞赛锻炼以及文体使用功能,需对基底土质进行换填处理及原场内外供排水、照明等重新布置.改建的篮球场总占地面积约为 905㎡,篮球赛场面积约为 786㎡,其基层为 250㎜厚的钢筋砼,面层为硅 PU 塑胶面层,周边设排水沟,球场四周设篮球场设照明及记分牌等配套设施。 二、施工依据2.1、施工合同、施工图纸及甲方有关技术要求;2。2、《建筑工程施工质量验收统一标准》;2。3、《硅 PU 专项施工方案》;2。4、 现行的建筑工程施工法律规范及相关工程的施工工艺标准;三、施工部署 一、现场布置 本工程周边场地均为职工公寓楼,是职工生活、娱乐、休息的场所,所以对安全、环境、文明施工管理方面的要求很高.由于施工场地又极为狭小,故所有的施工材料及周转性材料施工场区内均无法堆放,基础工程中的换填土方和灰土工程用的土方也要全部运出场外堆放,待施工时再装车运回施工.所以所有的施工及周转材料均设置在施工场外堆放,待施工时再二次运至施工现场. 二、主要目标①、质量目标:工程质量合格率 100%,竣工交验合格率100%,合同履约率 100%. ②、工期目标:按合同规定竣工日期 2024 年 05 月 31 日前完成计划内规定的全部工作。 ③、安全目标:各项事故发生率:控制值为 0。 ④、环境目标:污染物排放控制在合同要求的范围内. ⑤、文明施工目标:达到文明施工场地标准.三、 劳动组织3.1 项目组织机构如图 3。2 劳动力配备 劳动力配备表 序号 工种 班组数 每班人数 本工种总数 1木工 1 6 6 技术负责人 各施工班组 项目经理 施工员安全员质检员材料员资料员3.3、 机械设备配备 主要机械设备一览表 序号 设备、机械名称 规格、型号 数量 性能 1 光轮压路机 1 台 良好 2 轮式装载机92KW1 台 良好 3 自卸汽车 15T 5 台 良好 4 时风平板车 2T 1 台 良好 5 平板振动器 1500W 1 台 良好 7振动棒 4 台 良好 8 平板振动器 1500W 1 台 良好 9 搅拌器 300W 1 台 良好 10 沟通电焊机 30KVA 1 台 良好 11空压机 5m3/min 1 台 良好 12反铲挖掘机1 台良好2 混凝土工 1 12123抹灰工 1 6 6 4油漆工 1 2 2 5 电工 1 2 2 6 电焊工 1 227 力工 1 15 15合计 48 3。4 施工总平面布置图 由于本工程施工场地极为狭窄,...
