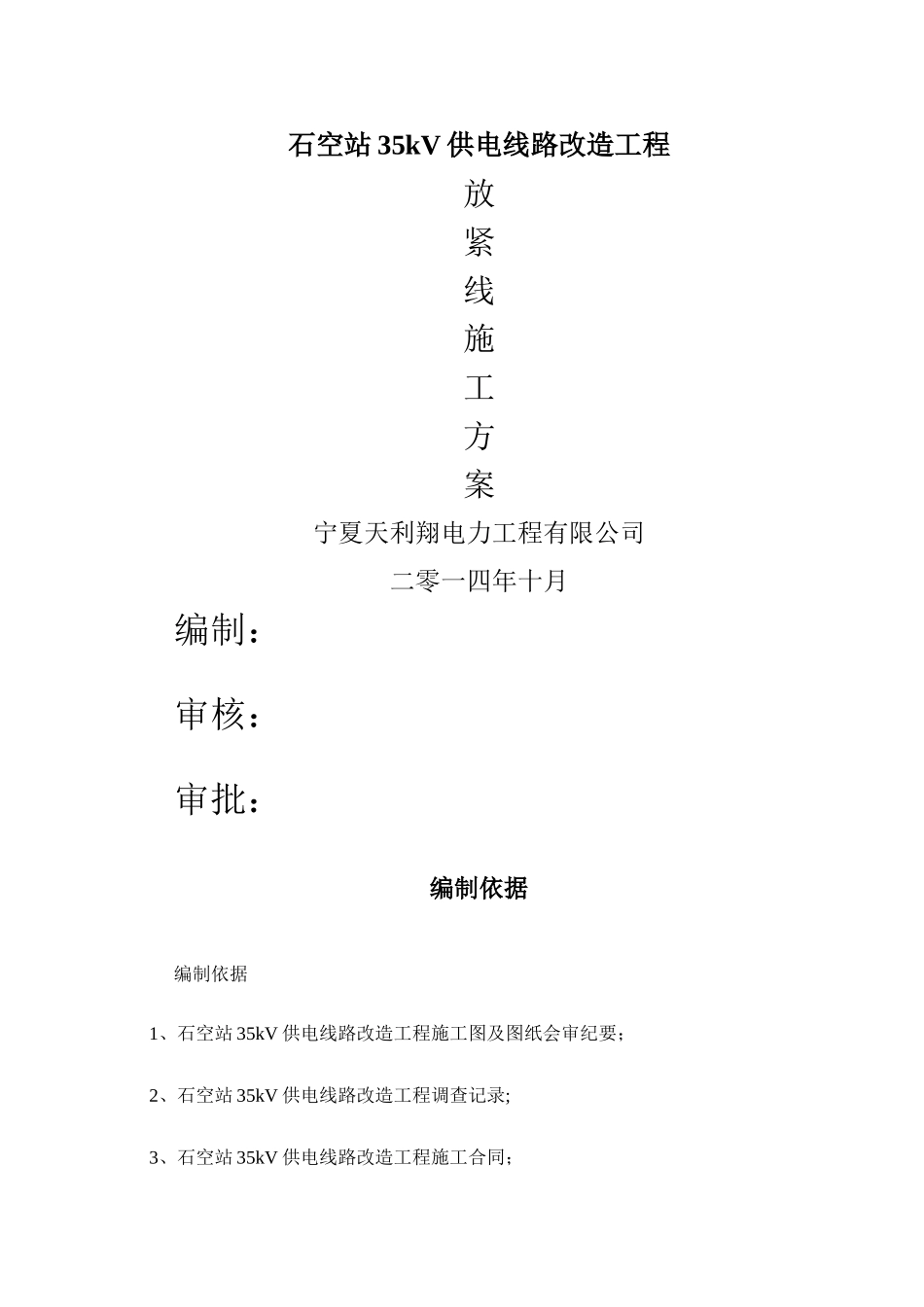

石空站 35kV 供电线路改造工程放紧线施工方案宁夏天利翔电力工程有限公司二零一四年十月编制:审核:审批: 编制依据编制依据 1、石空站 35kV 供电线路改造工程施工图及图纸会审纪要;2、石空站 35kV 供电线路改造工程调查记录;3、石空站 35kV 供电线路改造工程施工合同;4、〈〈35kV 架空送电线路施工及验收法律规范〉>(GB50173—92);5、>(2024 年版);6、《强制性条文管理实施计划》(2024)7、《国家电网公司电力安全工作规定》(线路部分)目录第一章 架线施工概括:一、工程概况二、耐张段数据统计三、导、底线型号、重量、长度统计表第二章 放线准备第三章 跨越架塔设第四章 放线施工一、牵引绳展放程序二、牵引绳的展放三、牵引机、张力机的布置四、导线的展放第五章 紧线一、紧线准备工作二、紧线操作及注意事项三、张力防线主要机具第六章 驰度观察方法的选择一、弧度观察档的选择原则第七章 附件安装一、安装要求二、安装工艺规定三、防震锤跳线安装四、耐张塔跳线安装第八章 架线工程安全要求第九章 架线工程质量要求第一章架线施工概况一、工程概况石空站 35KV 关泵线改接新寺沟变改造,线路全长 2
167km,其中架空导线部分长1
902km,电力电缆线路 0

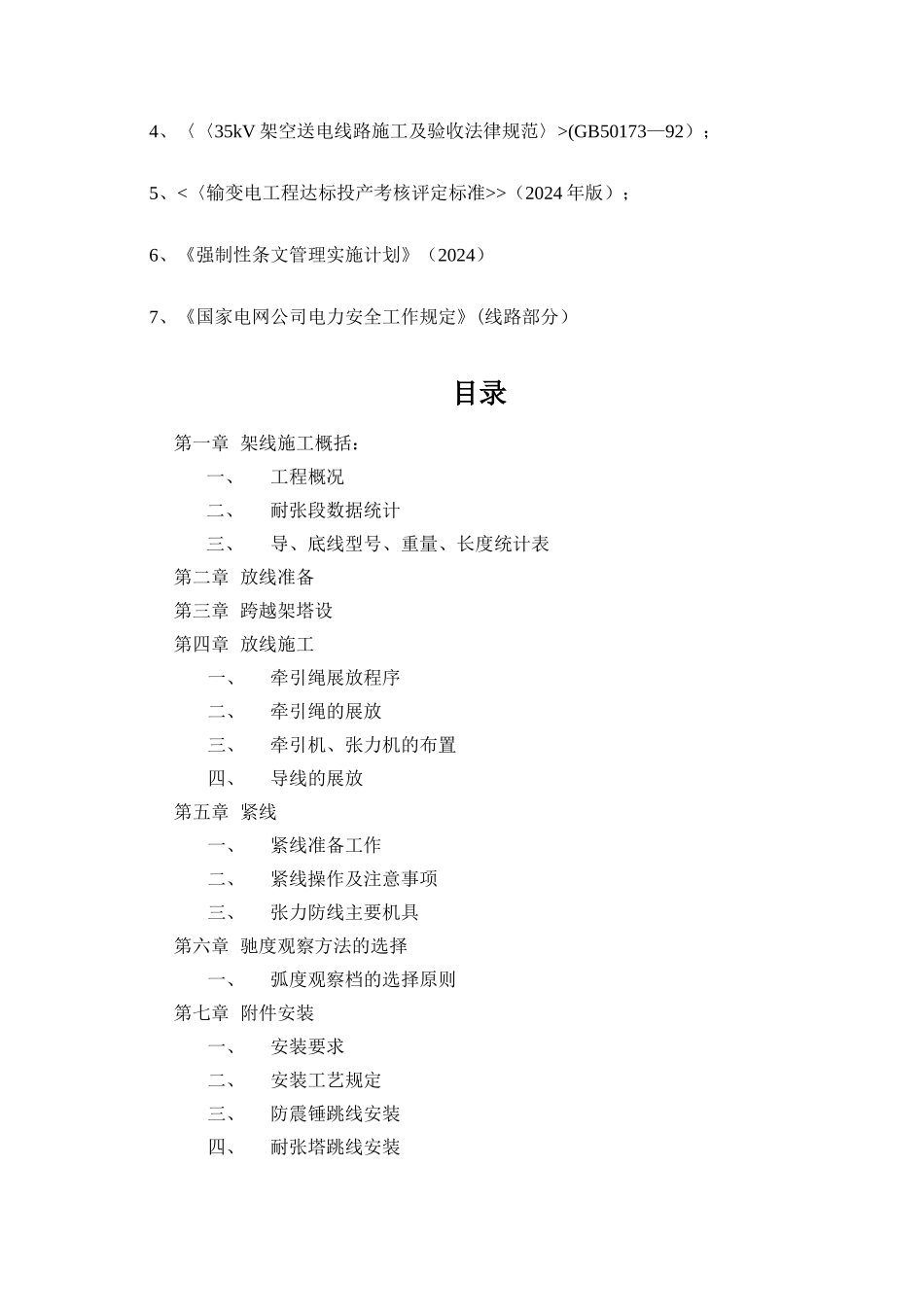

265km,1 具体根据《35KV 关泵线改接新寺沟变改造工程施工图》SXHDSY—12S18S 及基础砌护设计变更所有工作内容进行施工,满足送电及可直接交付长庆输油气分公司使用的要求

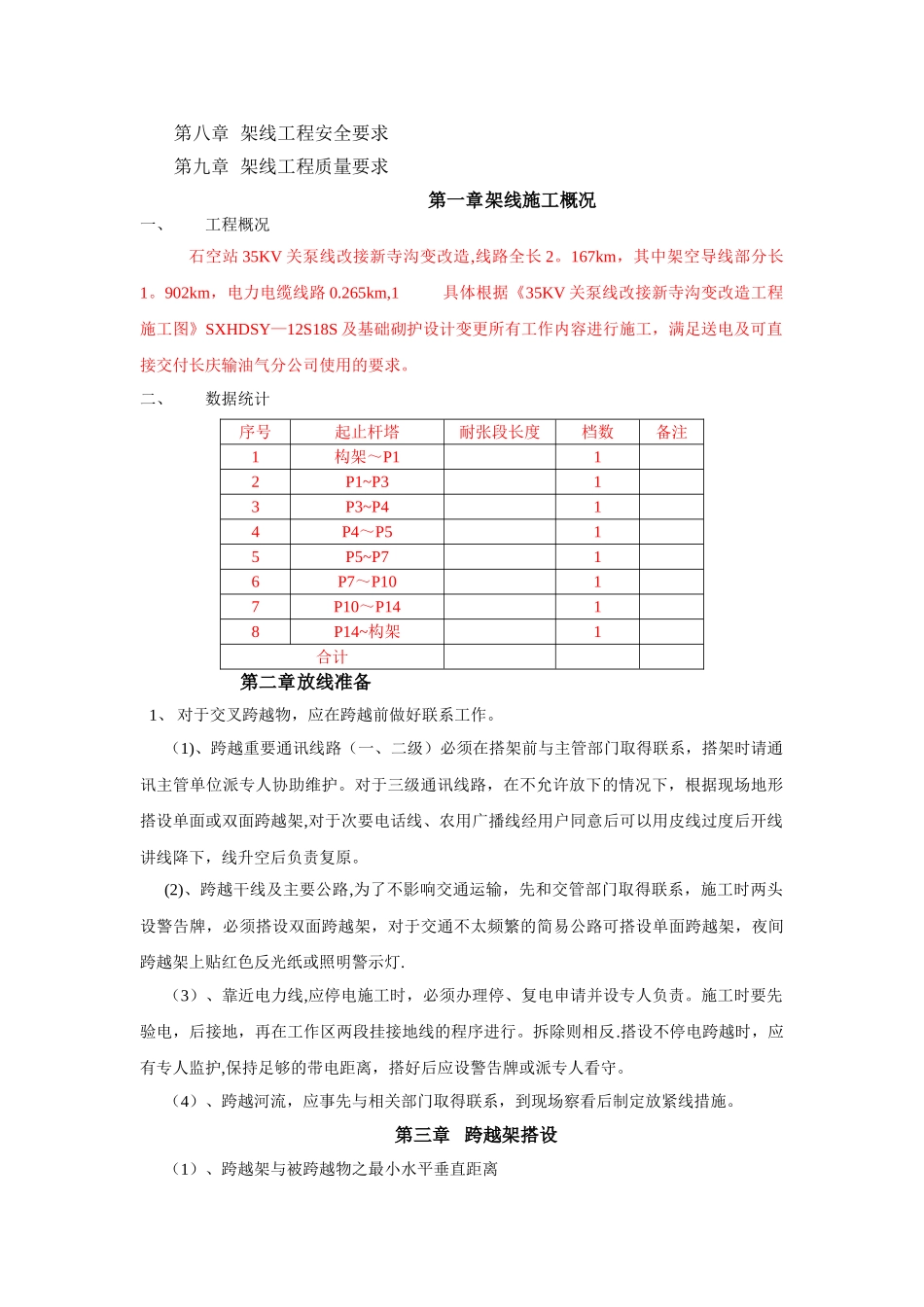

二、数据统计序号起止杆塔耐张段长度档数备注1构架~P112P1~P313P3~P414P4~P515P5~P716P7~P1017P10~P1418P14~构架1合计第二章放线准备1、 对于交叉跨越物,应在跨越前做好联系工作
(1)、跨越重要通讯线路(一、二级)必须在搭架前与主管部门取得联系,搭架时请通讯主管单位派专人协助维
