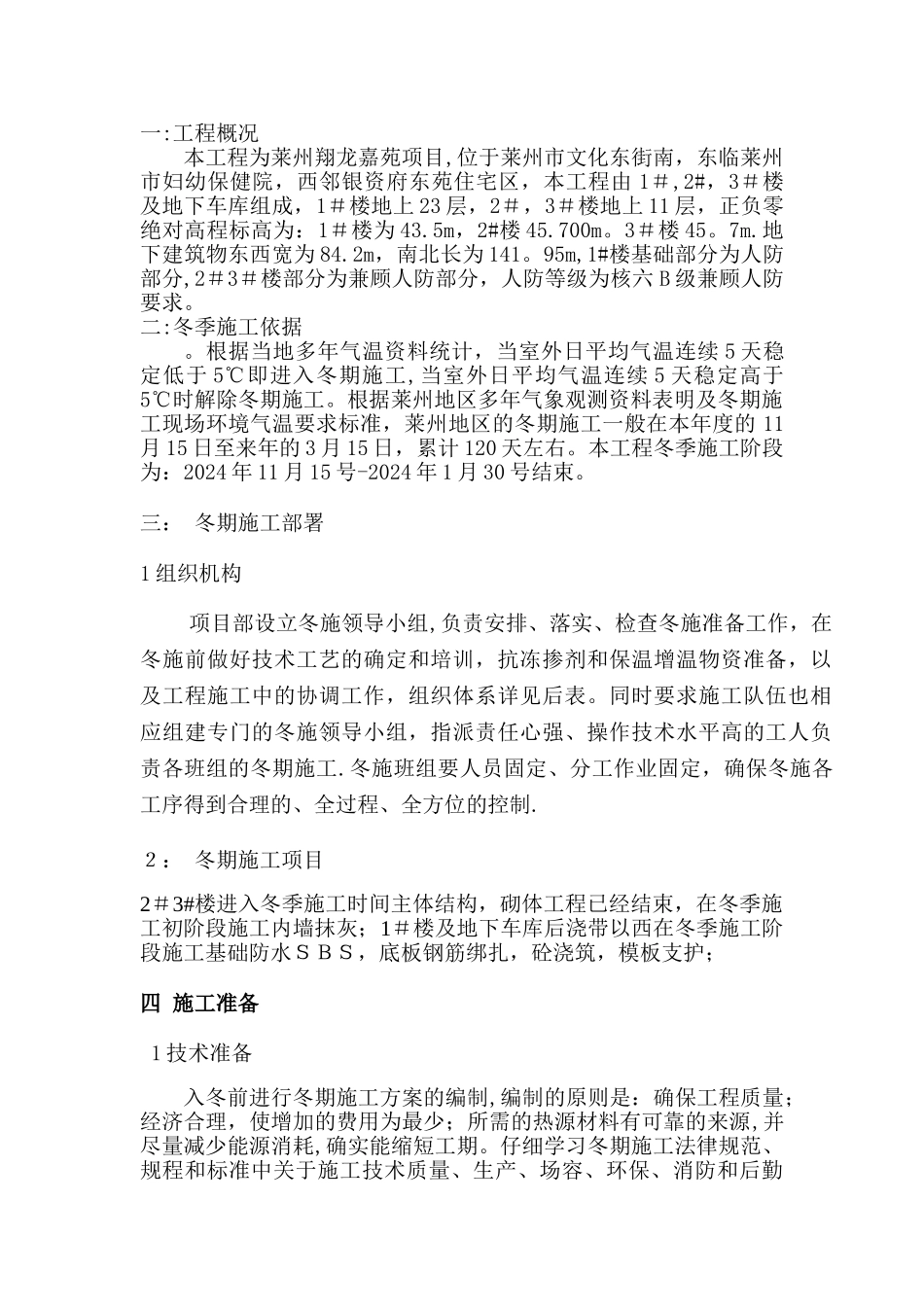

一:工程概况本工程为莱州翔龙嘉苑项目,位于莱州市文化东街南,东临莱州市妇幼保健院,西邻银资府东苑住宅区,本工程由 1#,2#,3#楼及地下车库组成,1#楼地上 23 层,2#,3#楼地上 11 层,正负零绝对高程标高为:1#楼为 43.5m,2#楼 45.700m。3#楼 45。7m.地下建筑物东西宽为 84.2m,南北长为 141。95m,1#楼基础部分为人防部分,2#3#楼部分为兼顾人防部分,人防等级为核六 B 级兼顾人防要求。二:冬季施工依据。根据当地多年气温资料统计,当室外日平均气温连续 5 天稳定低于 5℃即进入冬期施工,当室外日平均气温连续 5 天稳定高于5℃时解除冬期施工。根据莱州地区多年气象观测资料表明及冬期施工现场环境气温要求标准,莱州地区的冬期施工一般在本年度的 11月 15 日至来年的 3 月 15 日,累计 120 天左右。本工程冬季施工阶段为:2024 年 11 月 15 号-2024 年 1 月 30 号结束。三: 冬期施工部署1 组织机构项目部设立冬施领导小组,负责安排、落实、检查冬施准备工作,在冬施前做好技术工艺的确定和培训,抗冻掺剂和保温增温物资准备,以及工程施工中的协调工作,组织体系详见后表。同时要求施工队伍也相应组建专门的冬施领导小组,指派责任心强、操作技术水平高的工人负责各班组的冬期施工.冬施班组要人员固定、分工作业固定,确保冬施各工序得到合理的、全过程、全方位的控制.2: 冬期施工项目2#3#楼进入冬季施工时间主体结构,砌体工程已经结束,在冬季施工初阶段施工内墙抹灰;1#楼及地下车库后浇带以西在冬季施工阶段施工基础防水SBS,底板钢筋绑扎,砼浇筑,模板支护;四 施工准备 1 技术准备入冬前进行冬期施工方案的编制,编制的原则是:确保工程质量;经济合理,使增加的费用为最少;所需的热源材料有可靠的来源,并尽量减少能源消耗,确实能缩短工期。仔细学习冬期施工法律规范、规程和标准中关于施工技术质量、生产、场容、环保、消防和后勤管理等方面工作的内容.组织学习培训,掌握冬期施工有关要求和有关技术措施,以求全面的理解和落实冬期施工方案。2对混凝土搅拌站的要求⑴ 混凝土受冻临界强度的要求:掺用防冻剂的混凝土,当室外最低气温不低于-15 时,配置砼配合比提高一个等级。外加剂应符合混泥土外加剂应用技术法律规范《GB50119—2024》中的法律规范标准。⑵ 拌制混凝土所采纳的骨料应清洁,不得含有冰、雪、冻块及其它易冻裂物质.⑶ 配制混凝土的水泥强度等级不得...
