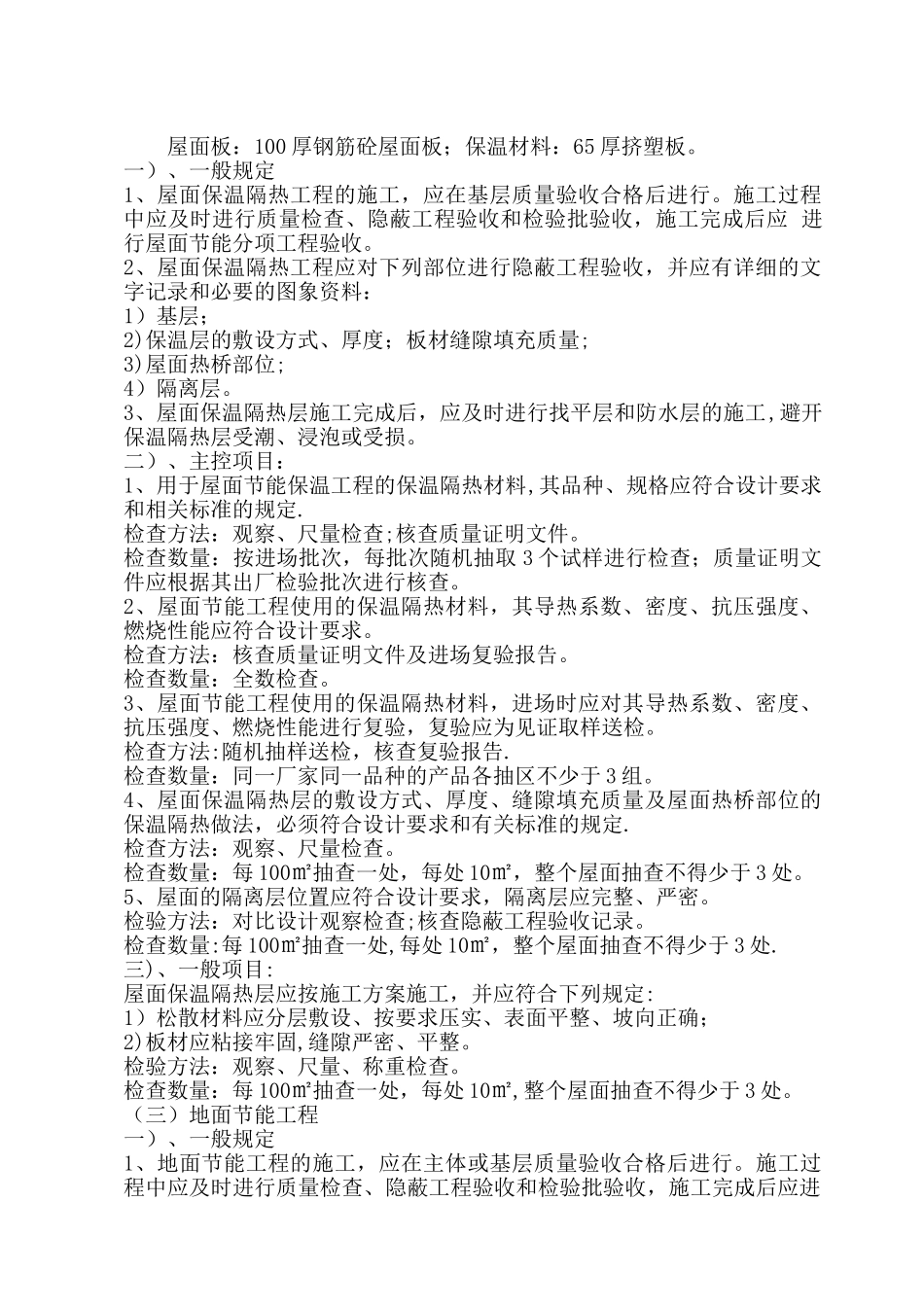

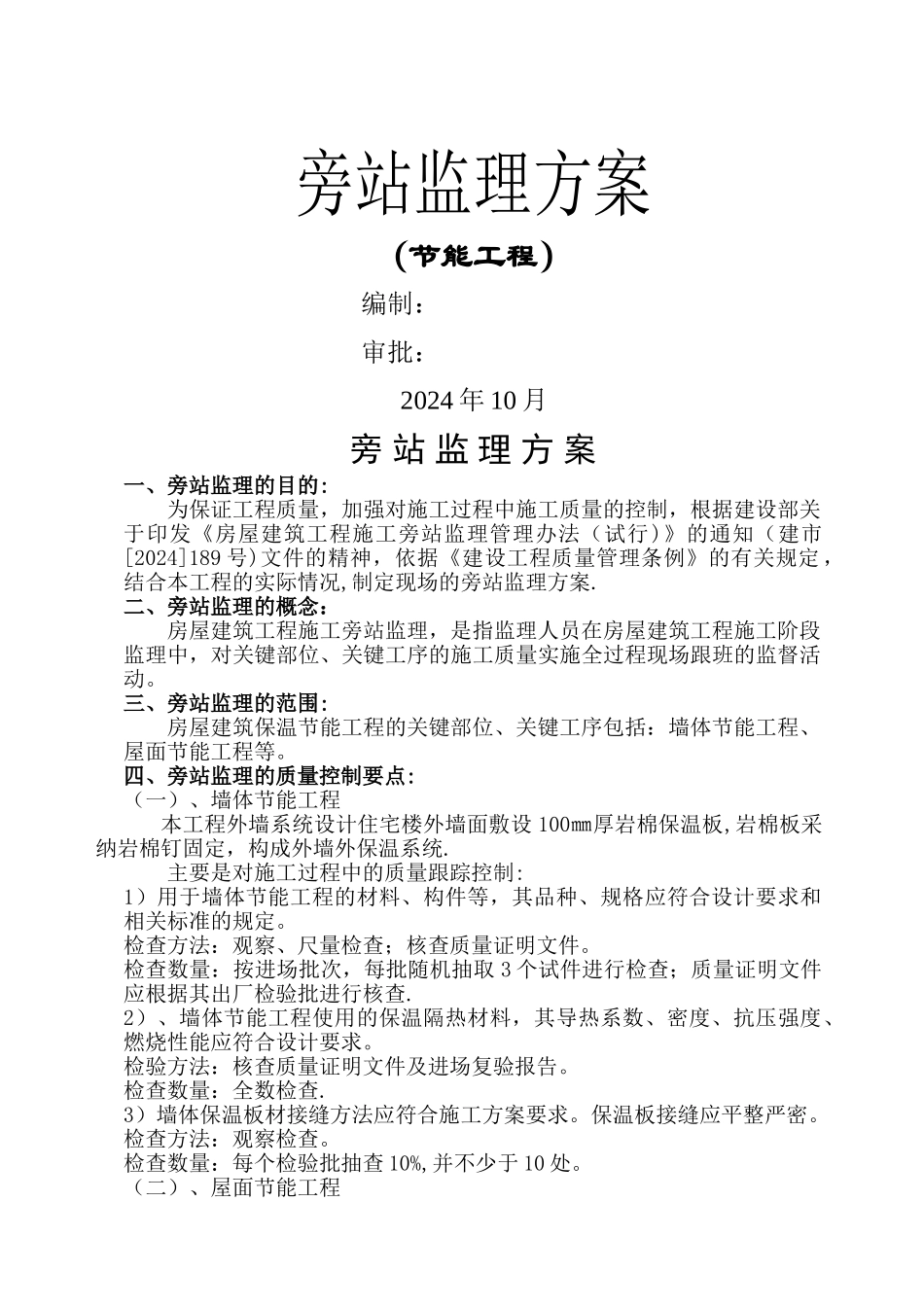

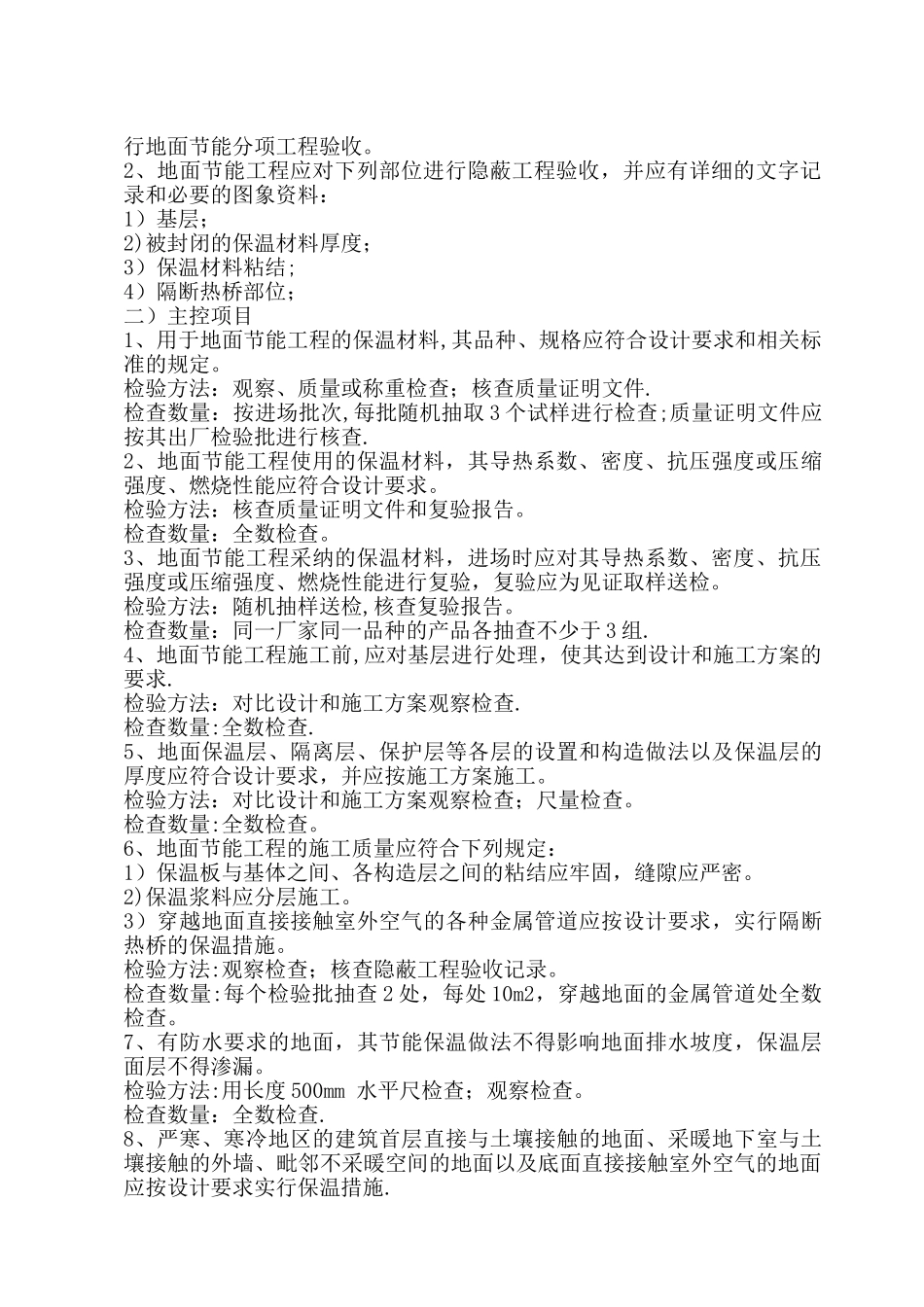

旁站监理方案(节能工程)编制:审批:2024 年 10 月旁 站 监 理 方 案一、旁站监理的目的:为保证工程质量,加强对施工过程中施工质量的控制,根据建设部关于印发《房屋建筑工程施工旁站监理管理办法(试行)》的通知(建市[2024]189 号)文件的精神,依据《建设工程质量管理条例》的有关规定,结合本工程的实际情况,制定现场的旁站监理方案.二、旁站监理的概念:房屋建筑工程施工旁站监理,是指监理人员在房屋建筑工程施工阶段监理中,对关键部位、关键工序的施工质量实施全过程现场跟班的监督活动。三、旁站监理的范围:房屋建筑保温节能工程的关键部位、关键工序包括:墙体节能工程、屋面节能工程等。四、旁站监理的质量控制要点:(一)、墙体节能工程本工程外墙系统设计住宅楼外墙面敷设 100㎜厚岩棉保温板,岩棉板采纳岩棉钉固定,构成外墙外保温系统.主要是对施工过程中的质量跟踪控制:1)用于墙体节能工程的材料、构件等,其品种、规格应符合设计要求和相关标准的规定。检查方法:观察、尺量检查;核查质量证明文件。检查数量:按进场批次,每批随机抽取 3 个试件进行检查;质量证明文件应根据其出厂检验批进行核查.2)、墙体节能工程使用的保温隔热材料,其导热系数、密度、抗压强度、燃烧性能应符合设计要求。检验方法:核查质量证明文件及进场复验报告。检查数量:全数检查.3)墙体保温板材接缝方法应符合施工方案要求。保温板接缝应平整严密。检查方法:观察检查。检查数量:每个检验批抽查 10%,并不少于 10 处。(二)、屋面节能工程屋面板:100 厚钢筋砼屋面板;保温材料:65 厚挤塑板。一)、一般规定1、屋面保温隔热工程的施工,应在基层质量验收合格后进行。施工过程中应及时进行质量检查、隐蔽工程验收和检验批验收,施工完成后应 进行屋面节能分项工程验收。2、屋面保温隔热工程应对下列部位进行隐蔽工程验收,并应有详细的文字记录和必要的图象资料:1)基层;2)保温层的敷设方式、厚度;板材缝隙填充质量;3)屋面热桥部位;4)隔离层。3、屋面保温隔热层施工完成后,应及时进行找平层和防水层的施工,避开保温隔热层受潮、浸泡或受损。二)、主控项目:1、用于屋面节能保温工程的保温隔热材料,其品种、规格应符合设计要求和相关标准的规定.检查方法:观察、尺量检查;核查质量证明文件。检查数量:按进场批次,每批次随机抽取 3 个试样进行检查;质量证明文件应根据其出厂检验批次进行核查。2、屋面节能工程使用的...
