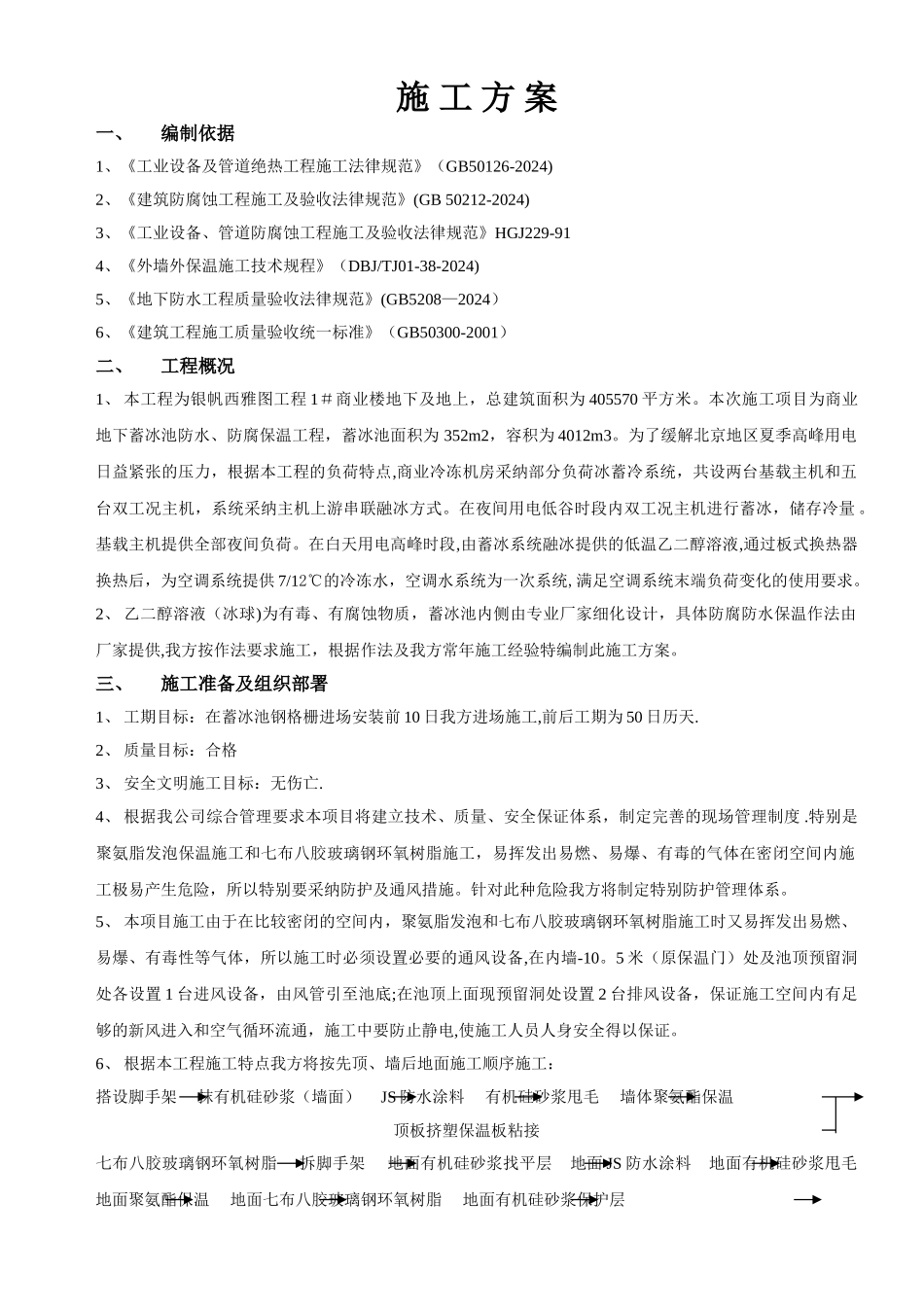

施 工 方 案一、编制依据1、《工业设备及管道绝热工程施工法律规范》(GB50126-2024)2、《建筑防腐蚀工程施工及验收法律规范》(GB 50212-2024)3、《工业设备、管道防腐蚀工程施工及验收法律规范》HGJ229-914、《外墙外保温施工技术规程》(DBJ/TJ01-38-2024)5、《地下防水工程质量验收法律规范》(GB5208—2024)6、《建筑工程施工质量验收统一标准》(GB50300-2001)二、工程概况1、 本工程为银帆西雅图工程 1#商业楼地下及地上,总建筑面积为 405570 平方米
本次施工项目为商业地下蓄冰池防水、防腐保温工程,蓄冰池面积为 352m2,容积为 4012m3
为了缓解北京地区夏季高峰用电日益紧张的压力,根据本工程的负荷特点,商业冷冻机房采纳部分负荷冰蓄冷系统,共设两台基载主机和五台双工况主机,系统采纳主机上游串联融冰方式
在夜间用电低谷时段内双工况主机进行蓄冰,储存冷量
基载主机提供全部夜间负荷
在白天用电高峰时段,由蓄冰系统融冰提供的低温乙二醇溶液,通过板式换热器换热后,为空调系统提供 7/12℃的冷冻水,空调水系统为一次系统,满足空调系统末端负荷变化的使用要求
2、 乙二醇溶液(冰球)为有毒、有腐蚀物质,蓄冰池内侧由专业厂家细化设计,具体防腐防水保温作法由厂家提供,我方按作法要求施工,根据作法及我方常年施工经验特编制此施工方案
三、施工准备及组织部署1、 工期目标:在蓄冰池钢格栅进场安装前 10 日我方进场施工,前后工期为 50 日历天
2、 质量目标:合格3、 安全文明施工目标:无伤亡
4、 根据我公司综合管理要求本项目将建立技术、质量、安全保证体系,制定完善的现场管理制度
特别是聚氨脂发泡保温施工和七布八胶玻璃钢环氧树脂施工,易挥发出易燃、易爆、有毒的气体在密闭空间内施工极易产生危险,所以特别要采纳防护及通
