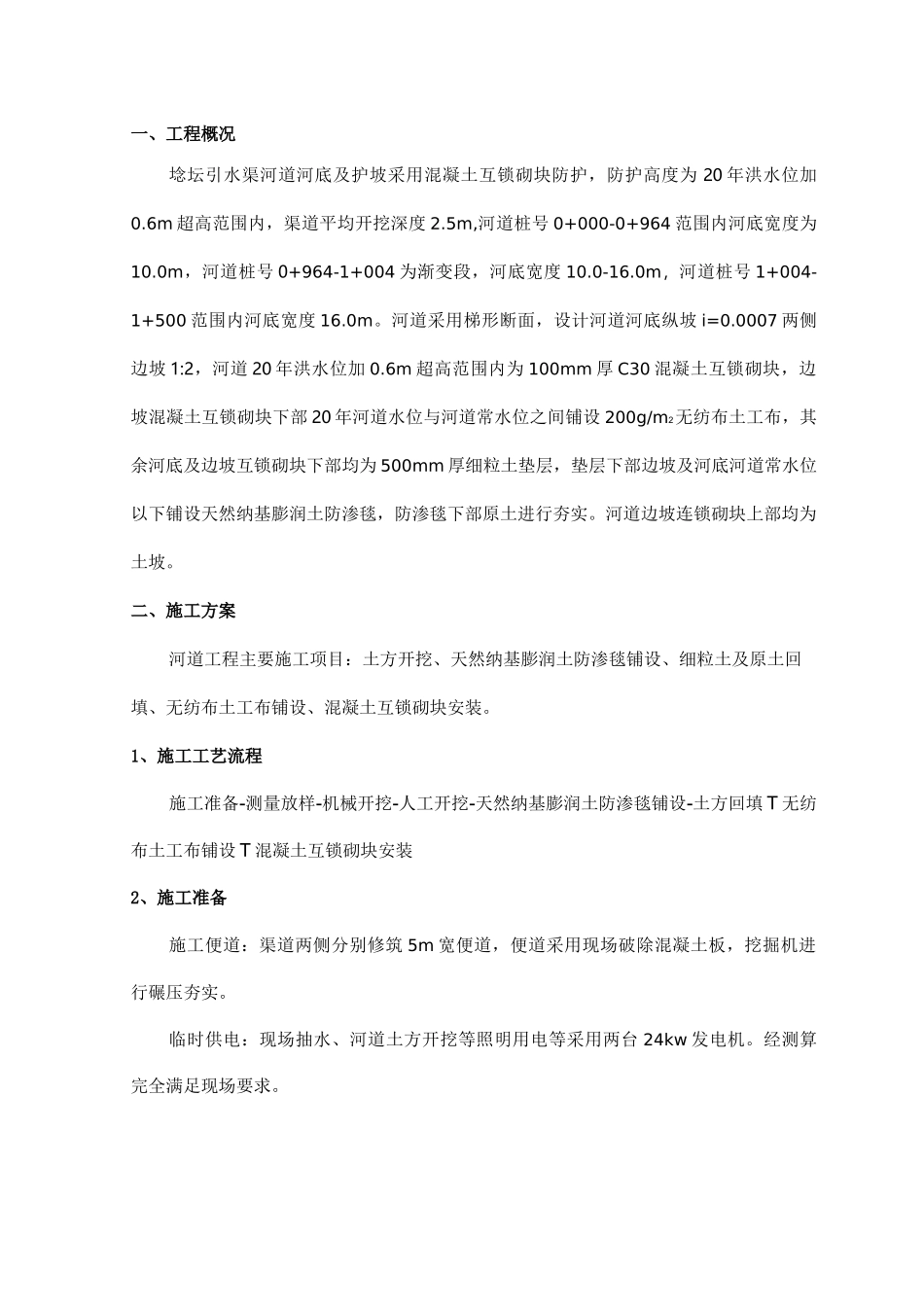

一、工程概况 1二、施工方案 11、施工工艺流程 12、施工准备 13、测量放线 24、土方开挖 25、天然纳基膨润土防渗毯铺设 46、土方回填 57、无纺布土工布铺设 78、混凝土互锁砌块施工 9三、质量保证措施 11四、施工进度计划及保障措施 141、施工进度计划 142、保障措施 15五、安全施工、文明施工措施 171、安全保证措施 172、文明施工措施 17六、现场组织管理机构 18七、劳动力及主要材料设备构件用量计划 201、机械设备计划 202、劳动力计划 213、材料计划 21八、附图 22一、工程概况埝坛引水渠河道河底及护坡采用混凝土互锁砌块防护,防护高度为 20 年洪水位加0
6m 超高范围内,渠道平均开挖深度 2
5m,河道桩号 0+000-0+964 范围内河底宽度为10

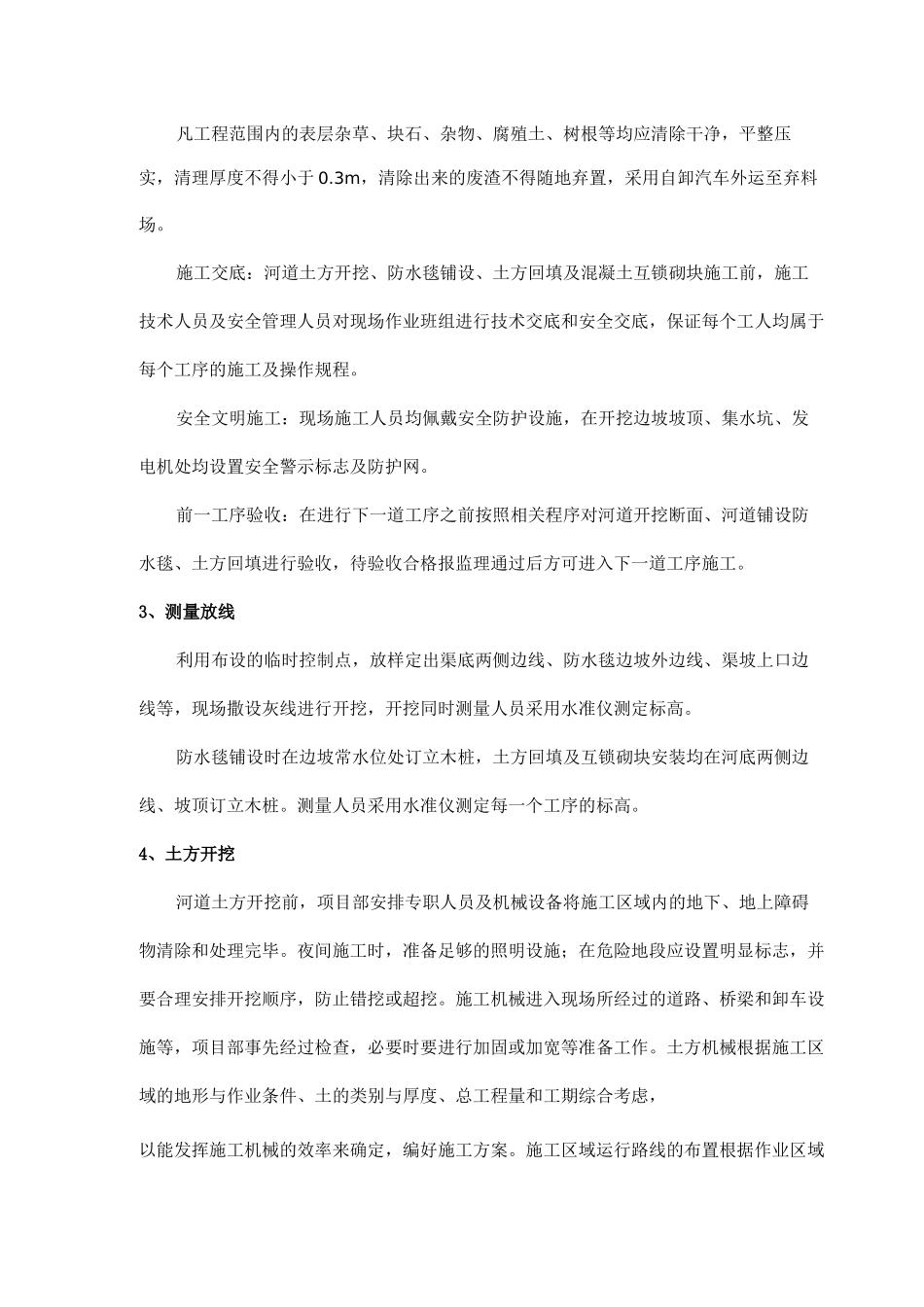

0m,河道桩号 0+964-1+004 为渐变段,河底宽度 10
0m,河道桩号 1+004-1+500 范围内河底宽度 16
河道采用梯形断面,设计河道河底纵坡 i=0
0007 两侧边坡 1:2,河道 20 年洪水位加 0
6m 超高范围内为 100mm 厚 C30 混凝土互锁砌块,边坡混凝土互锁砌块下部 20 年河道水位与河道常水位之间铺设 200g/m2无纺布土工布,其余河底及边坡互锁砌块下部均为 500mm 厚细粒土垫层,垫层下部边坡及河底河道常水位以下铺设天然纳基膨润土防渗毯,防渗毯下部原土进行夯实
河道边坡连锁砌块上部均为土坡
二、施工方案河道工程主要施工项目:土方开挖、天然纳基膨润土防渗毯铺设、细粒土及原土回填、无纺布土工布铺设、混凝土互锁砌块安装
1、施工工艺流程施工准备-测量放样-机械开挖-人工开挖-天然纳基膨润土防渗毯铺设-土方回填 T 无纺布土工布铺设 T 混凝土互锁砌块安装2、施工准备施工便道:渠道两侧分别修筑 5m 宽便道,便道采用现场破除
