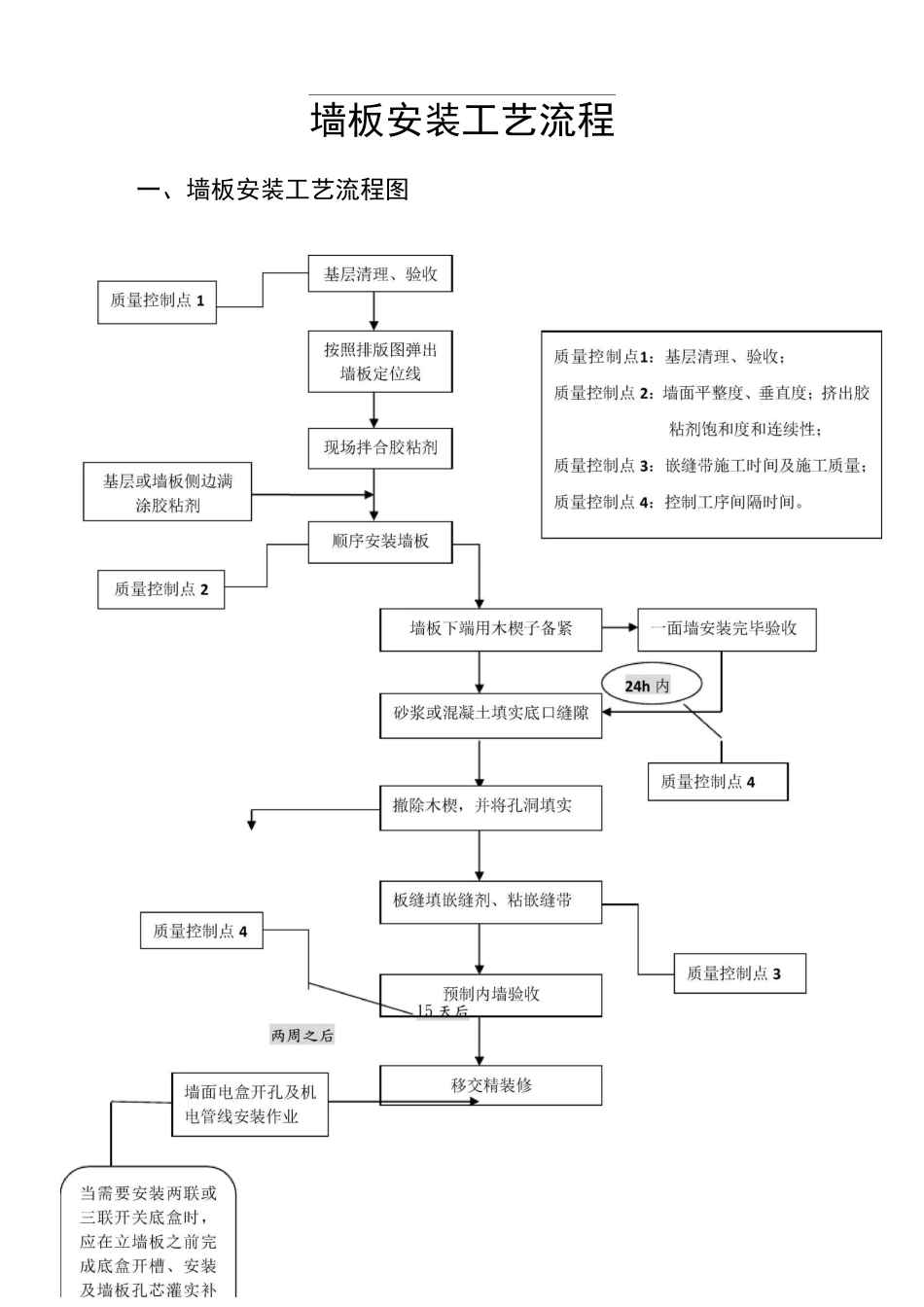

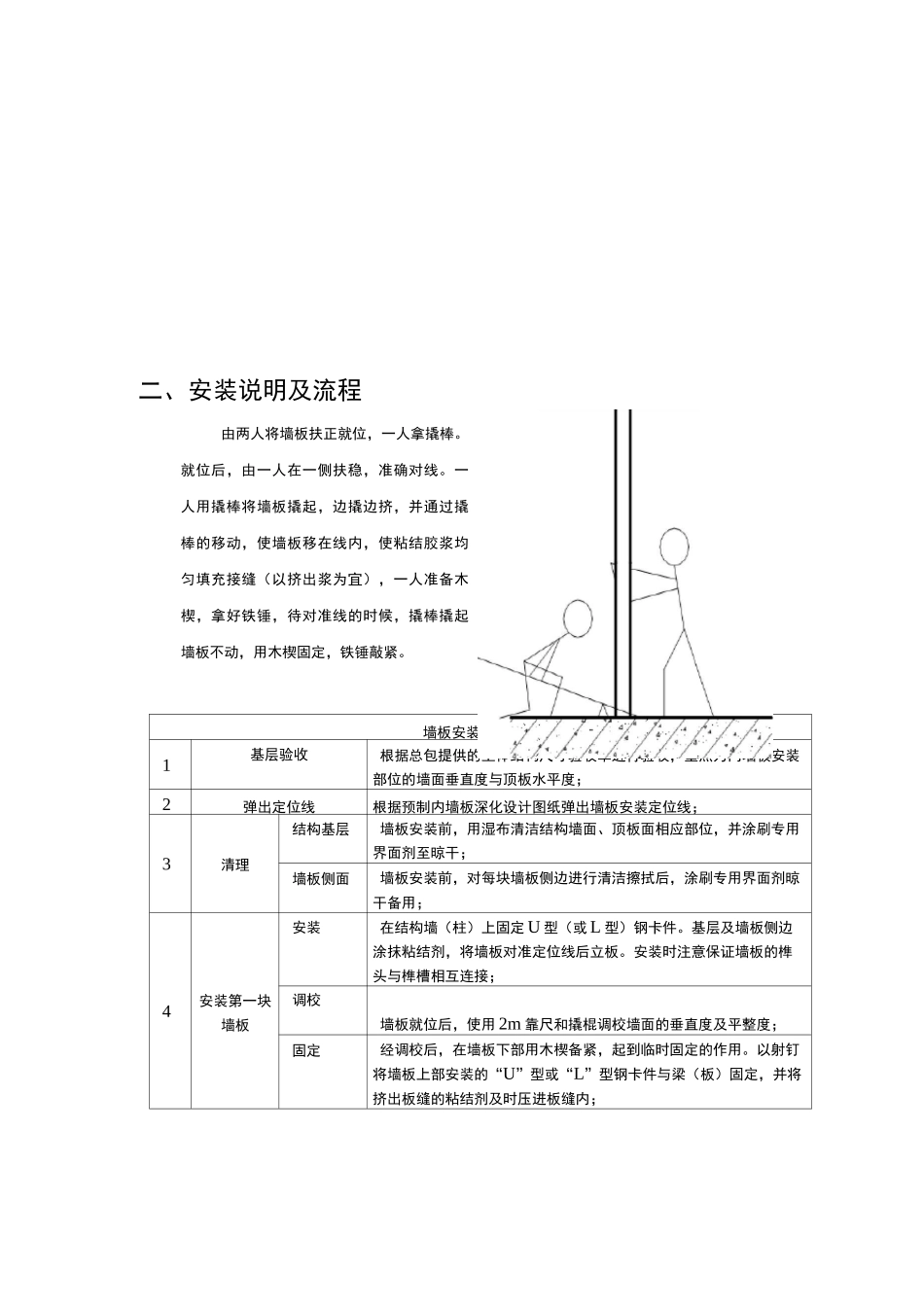

墙板安装工艺流程一、墙板安装工艺流程图二、安装说明及流程由两人将墙板扶正就位,一人拿撬棒。就位后,由一人在一侧扶稳,准确对线。一人用撬棒将墙板撬起,边撬边挤,并通过撬棒的移动,使墙板移在线内,使粘结胶浆均匀填充接缝(以挤出浆为宜),一人准备木楔,拿好铁锤,待对准线的时候,撬棒撬起墙板不动,用木楔固定,铁锤敲紧。墙板安装工艺流程1基层验收根据总包提供的主体结构尺寸验收单进行验收,重点为内墙板安装部位的墙面垂直度与顶板水平度;2弹出定位线根据预制内墙板深化设计图纸弹出墙板安装定位线;3清理结构基层墙板安装前,用湿布清洁结构墙面、顶板面相应部位,并涂刷专用界面剂至晾干;墙板侧面墙板安装前,对每块墙板侧边进行清洁擦拭后,涂刷专用界面剂晾干备用;4安装第一块墙板安装在结构墙(柱)上固定 U 型(或 L 型)钢卡件。基层及墙板侧边涂抹粘结剂,将墙板对准定位线后立板。安装时注意保证墙板的榫头与榫槽相互连接;调校墙板就位后,使用 2m 靠尺和撬棍调校墙面的垂直度及平整度;固定经调校后,在墙板下部用木楔备紧,起到临时固定的作用。以射钉将墙板上部安装的“U”型或“L”型钢卡件与梁(板)固定,并将挤出板缝的粘结剂及时压进板缝内;5依次安装墙板按照第一块板的安装方法依次安装后续墙板。在墙板安装完毕后 24小时以内,用 1:2 干硬性水泥砂浆填实底口。7 天后撤出木楔,并灌实孔洞;6板缝处理墙板安装完成两周后,方可在墙板接缝处粘贴嵌缝带。移交精装修前应及时检查板缝的质量,如有裂缝出现,应进行修补,修补完毕后方可移交下道工序。门头板构造及安装做法(一)一、连接构造及做法说明(1)有门垛或门边板时,应将门头板搭于门边板上,连接宽度不小于 100mm;(2)墙板安装完成 7 天后方可安装门头板;(3)门头板安装采用上部木楔备紧方式;(4)将门头板及与其连接的结构顶板、墙涂满粘接剂后安装门头板;(5)待门头板及整面墙板安装完毕检验合格后 24h 以内,用 1:2 水泥砂浆填实门头板的上部缝隙;二、工艺流程工艺流程构造做法1门头板处理使用泡沫棒封堵门头板中间孔芯,使两端密实;2安装墙板按照墙板安装工艺流程安装墙板、门边板;3安装在门头板和门边板连接处涂满粘接剂,安装门头板,门头板与门边板拼缝应剂浆饱满;4调校墙板就位后,使用加靠尺和撬棍调校门头板的垂直度及平整度;5固定门头板安装完成后,上部用木楔备紧,起到临时固定的作用;6填实上口门头板安装完成检验...
