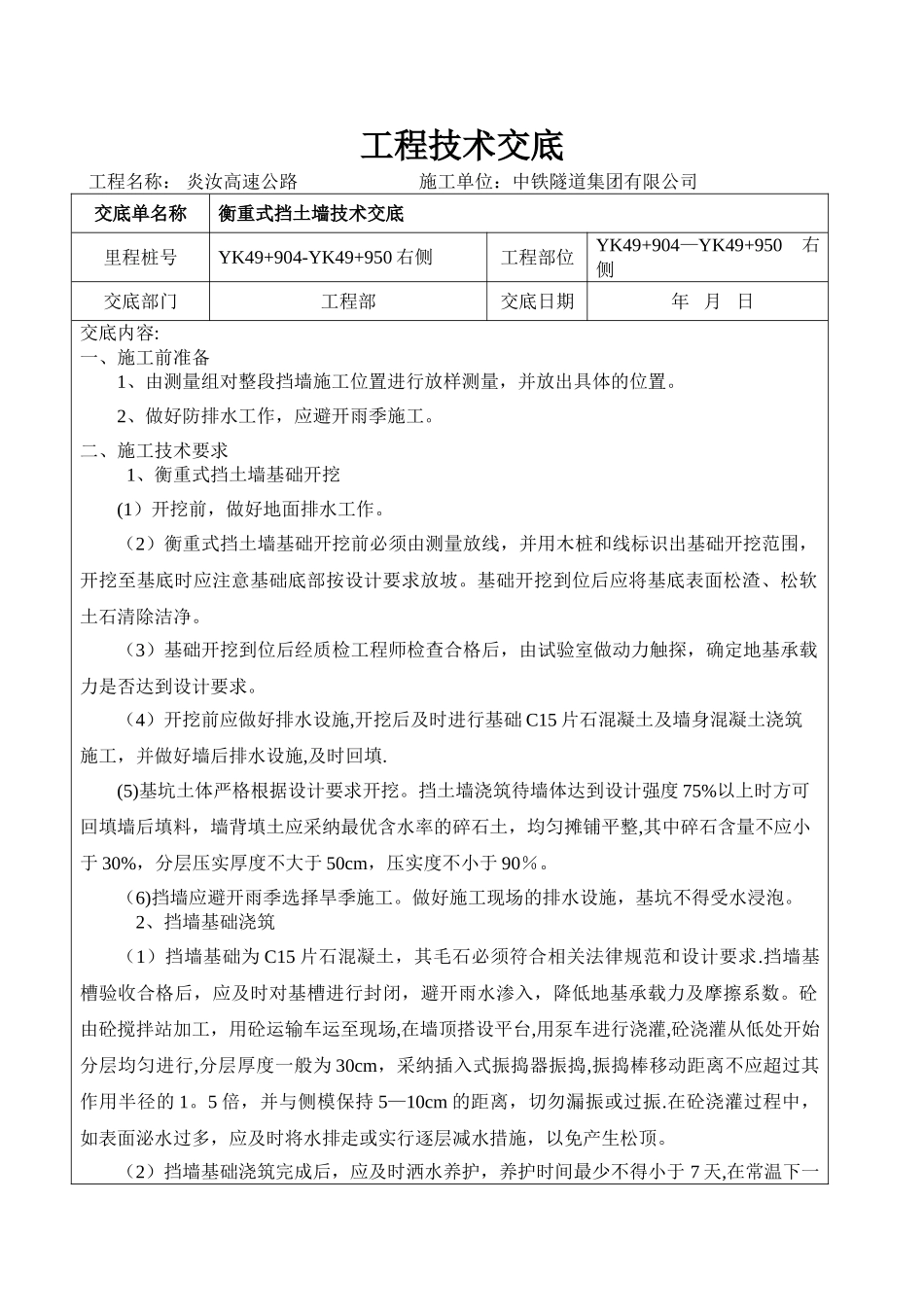

工程技术交底工程名称: 炎汝高速公路 施工单位:中铁隧道集团有限公司交底单名称衡重式挡土墙技术交底里程桩号YK49+904-YK49+950 右侧工程部位YK49+904—YK49+950右侧交底部门工程部交底日期 年 月 日交底内容:一、施工前准备1、由测量组对整段挡墙施工位置进行放样测量,并放出具体的位置
2、做好防排水工作,应避开雨季施工
二、施工技术要求1、衡重式挡土墙基础开挖(1)开挖前,做好地面排水工作
(2)衡重式挡土墙基础开挖前必须由测量放线,并用木桩和线标识出基础开挖范围,开挖至基底时应注意基础底部按设计要求放坡
基础开挖到位后应将基底表面松渣、松软土石清除洁净
(3)基础开挖到位后经质检工程师检查合格后,由试验室做动力触探,确定地基承载力是否达到设计要求
(4)开挖前应做好排水设施,开挖后及时进行基础 C15 片石混凝土及墙身混凝土浇筑施工,并做好墙后排水设施,及时回填
(5)基坑土体严格根据设计要求开挖
挡土墙浇筑待墙体达到设计强度 75%以上时方可回填墙后填料,墙背填土应采纳最优含水率的碎石土,均匀摊铺平整,其中碎石含量不应小于 30%,分层压实厚度不大于 50cm,压实度不小于 90%
(6)挡墙应避开雨季选择旱季施工
做好施工现场的排水设施,基坑不得受水浸泡
2、挡墙基础浇筑(1)挡墙基础为 C15 片石混凝土,其毛石必须符合相关法律规范和设计要求
挡墙基槽验收合格后,应及时对基槽进行封闭,避开雨水渗入,降低地基承载力及摩擦系数
砼由砼搅拌站加工,用砼运输车运至现场,在墙顶搭设平台,用泵车进行浇灌,砼浇灌从低处开始分层均匀进行,分层厚度一般为 30cm,采纳插入式振捣器振捣,振捣棒移动距离不应超过其作用半径的 1
5 倍,并与侧模保持 5—10cm 的距离,切勿漏振或过振
在砼浇灌过程中,如表面泌水过多,应及时将水排走或实行逐层减水措施,以免产
