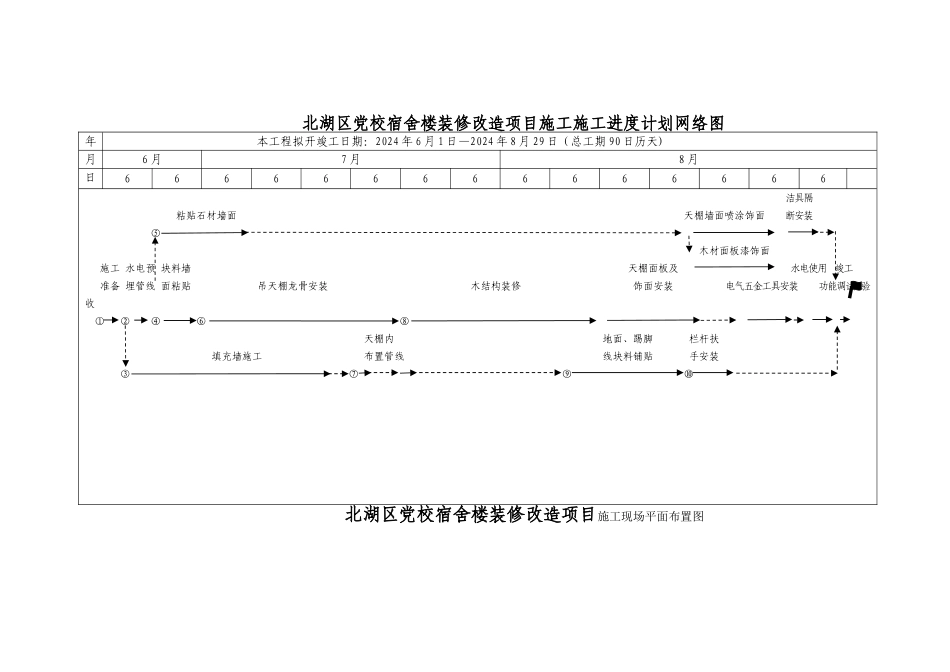

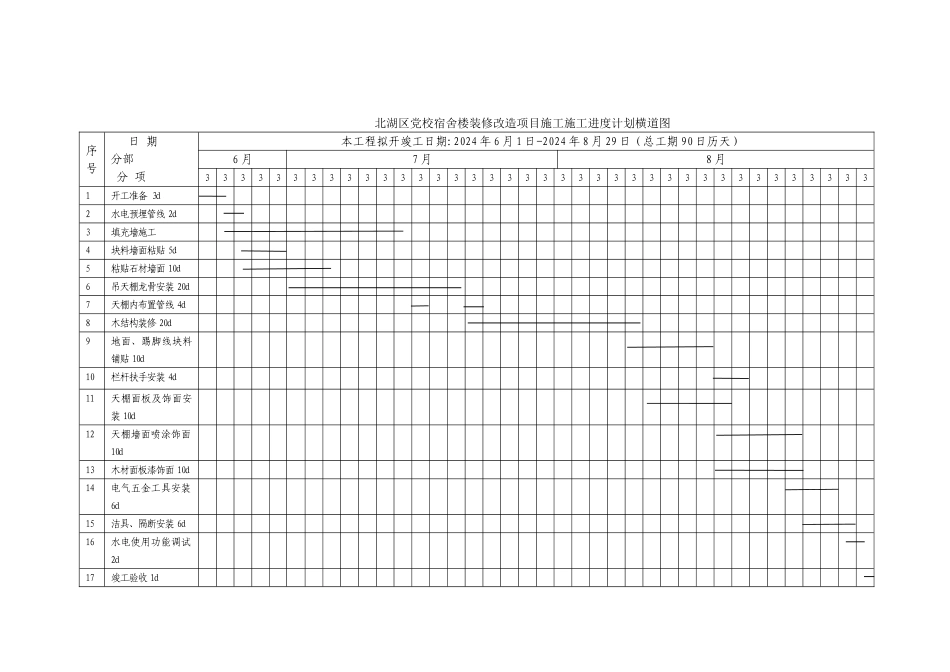

北湖区党校宿舍楼装修改造项目施工施工进度计划横道图序号 日 期分部分 项本工程拟开竣工日期:2024 年 6 月 1 日-2024 年 8 月 29 日(总工期 90 日历天)6 月7 月8 月333333333333333333333333333333333333331开工准备 3d2水电预埋管线 2d3填充墙施工4块料墙面粘贴 5d5粘贴石材墙面 10d6吊天棚龙骨安装 20d7天棚内布置管线 4d8木结构装修 20d9地面、踢脚线块料铺贴 10d10栏杆扶手安装 4d11天棚面板及饰面安装 10d12天棚墙面喷涂饰面10d13木材面板漆饰面 10d14电气五金工具安装6d15洁具、隔断安装 6d16水电使用功能调试2d17竣工验收 1d北湖区党校宿舍楼装修改造项目施工施工进度计划网络图年本工程拟开竣工日期:2024 年 6 月 1 日—2024 年 8 月 29 日(总工期 90 日历天)月6 月7 月8 月日 666666666666666 洁具隔 粘贴石材墙面 天棚墙面喷涂饰面 断安装 ⑤ 木材面板漆饰面 施工 水电预 块料墙 天棚面板及 水电使用 竣工 准备 埋管线 面粘贴 吊天棚龙骨安装 木结构装修 饰面安装 电气五金工具安装 功能调试 验收 ① ② ④ ⑥ ⑧ 天棚内 地面、踢脚 栏杆扶 填充墙施工 布置管线 线块料铺贴 手安装③ ⑦ ⑨ ⑩ 北湖区党校宿舍楼装修改造项目施工现场平面布置图备注:1、砂石材料堆放在室外。搅拌可根据现场实际需要,在现场搅拌。2、所有材料可随工程进度随时采购,也可一次性采购完毕。进出口大门门 办 办 医 会 工 卫 公 公 务 议 具 室 室 室 室 室 房 轻钢龙 骨纸面 水电 防火石 材料 石材材骨板堆 堆放 料堆放放场地 场地 场地钢化玻璃堆放场地踢脚 墙面线材 金属 地砖 砖堆料堆 地弹 堆放 放场放场 门堆 场地 地地 放场 地 石材堆放及加工场地木材材料堆放及制作场地至施工场地
