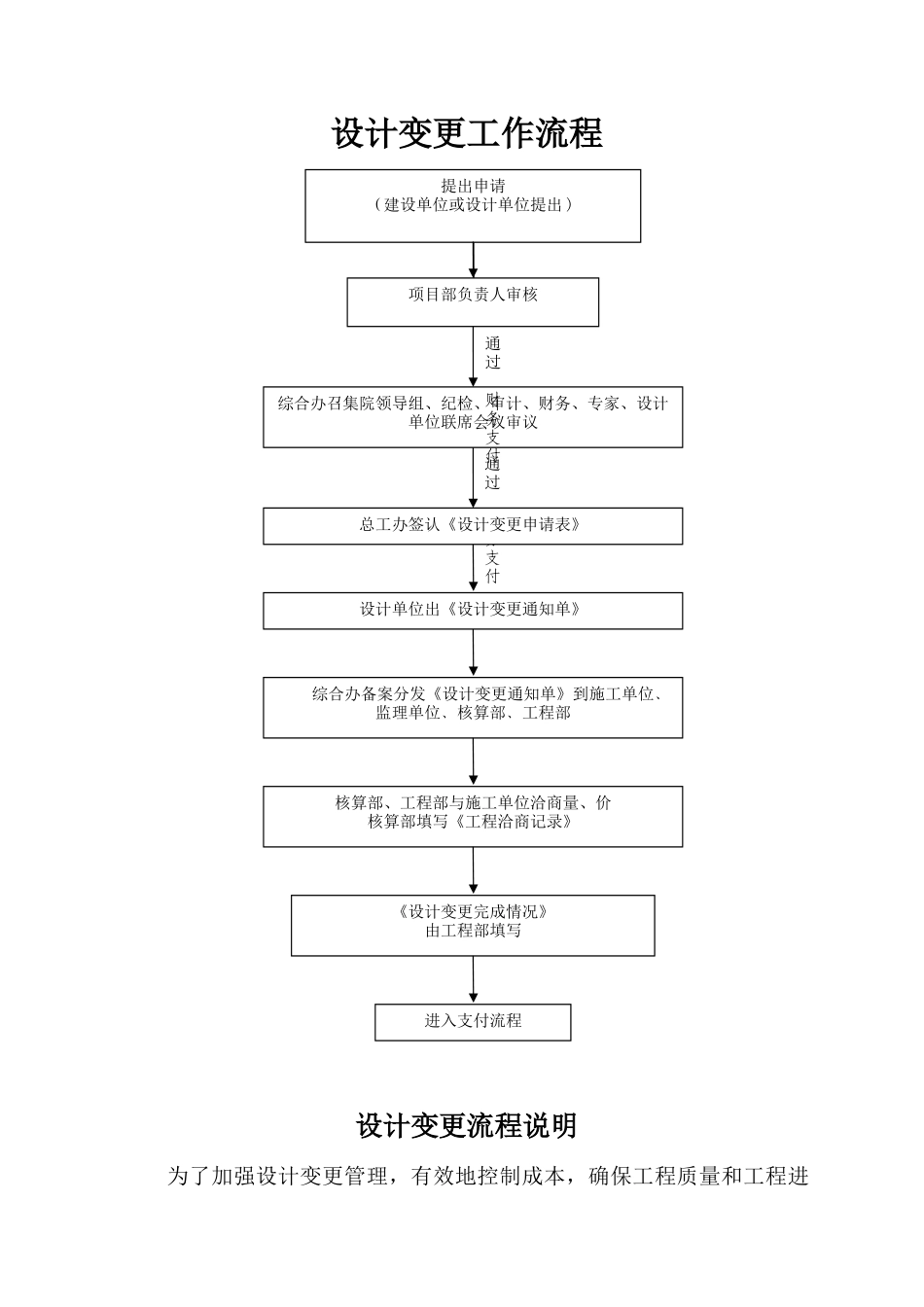

设计变更工作流程设计变更流程说明为了加强设计变更管理,有效地控制成本,确保工程质量和工程进提出申请( 建设单位或设计单位提出 )综合办召集院领导组、纪检、审计、财务、专家、设计单位联席会议审议 综合办备案分发《设计变更通知单》到施工单位﹑监理单位﹑核算部﹑工程部核算部、工程部与施工单位洽商量、价核算部填写《工程洽商记录》通过财务支付进入支付流程通过财务支付总工办签认《设计变更申请表》《设计变更完成情况》由工程部填写设计单位出《设计变更通知单》项目部负责人审核度,制定本流程
一、设计变更提出1
设计单位在提交施工图后,因设计内容自身的错、漏、碰、缺等原因,而导致做法变动、材料代换或其他变更事项,提出的建筑、结构、安装、景观、装修专业的修改要求,填写《设计变更申请表》
建设单位项目部根据现场实际情况提出的建筑、结构、安装、景观、装饰专业的修改或增补要求,填写《设计变更申请表》
经新校区项目部负责人审核,召集论证会议通过
二、设计变更的审批1
设计变更的成本测算和审批
总工办核算员负责对设计变更所带来的成本变化进行分析,为最终的审批提供参考
设计变更的技术核定
总工办相关经办人根据变更要求签认《设计变更申请表》,并对其经济技术性负责
设计变更申请需项目部负责人签字审批,报综合办备案
三、设计变更的实施1
设计单位根据《设计变更申请表》出具《设计变更通知单》填写详尽的变更内容,所附图纸等资料齐全
建设单位项目部负责人审批,监理单位、施工单位签字确认,综合办进行备案和分发
工程部将《设计变更通知单》经工程部经办人员及工程部部长签字确认后,加盖项目部印章,联同相关附件发放给相关施工单位
涉及到需要重新报建的,需将审批后的设计变更图纸送报批报建负责人履行报建程序后施工
工程部负责跟踪变更实施情况
于每月 25 日之前与监理单位、施工单位核对本月设计变更的完成情
