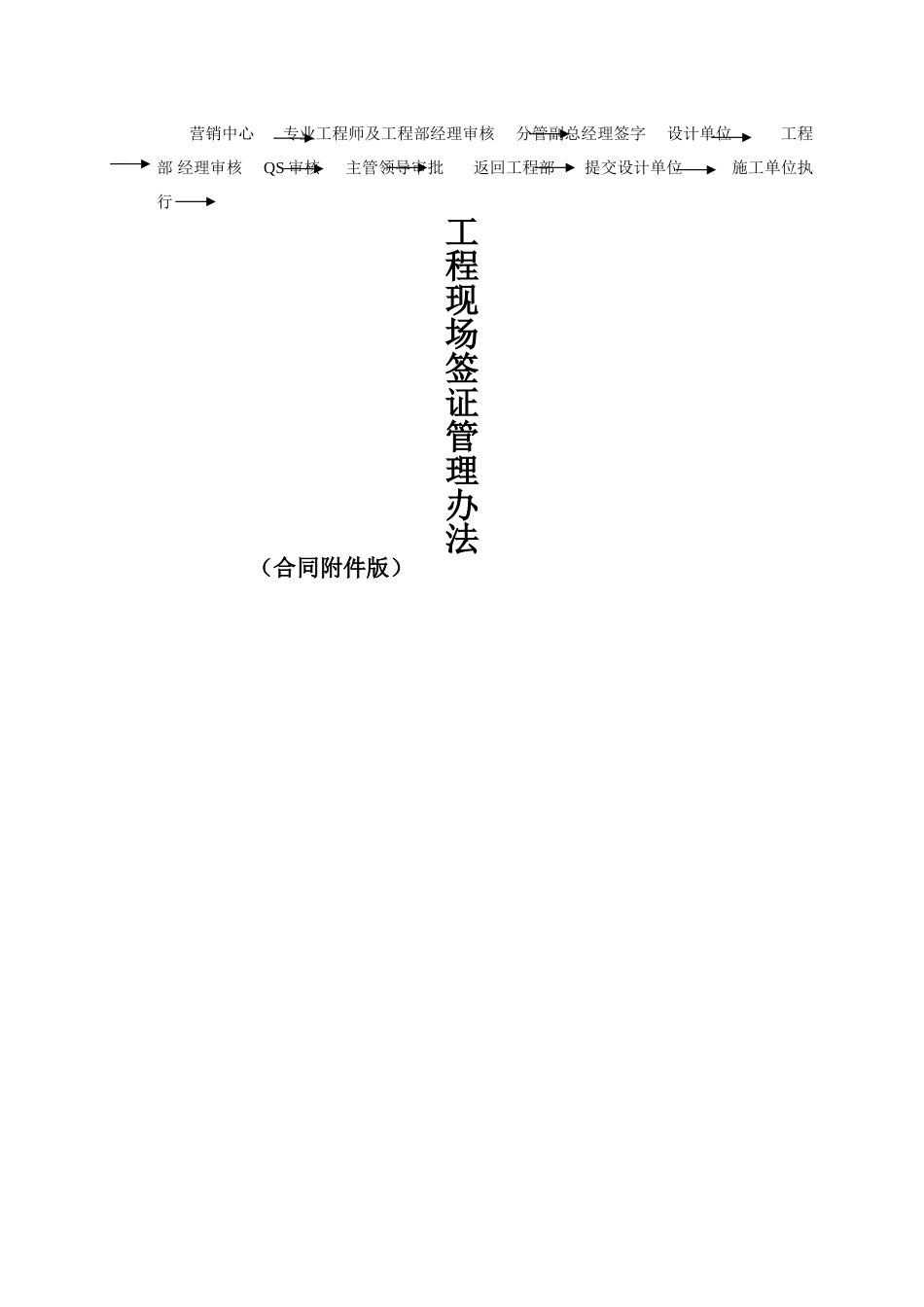

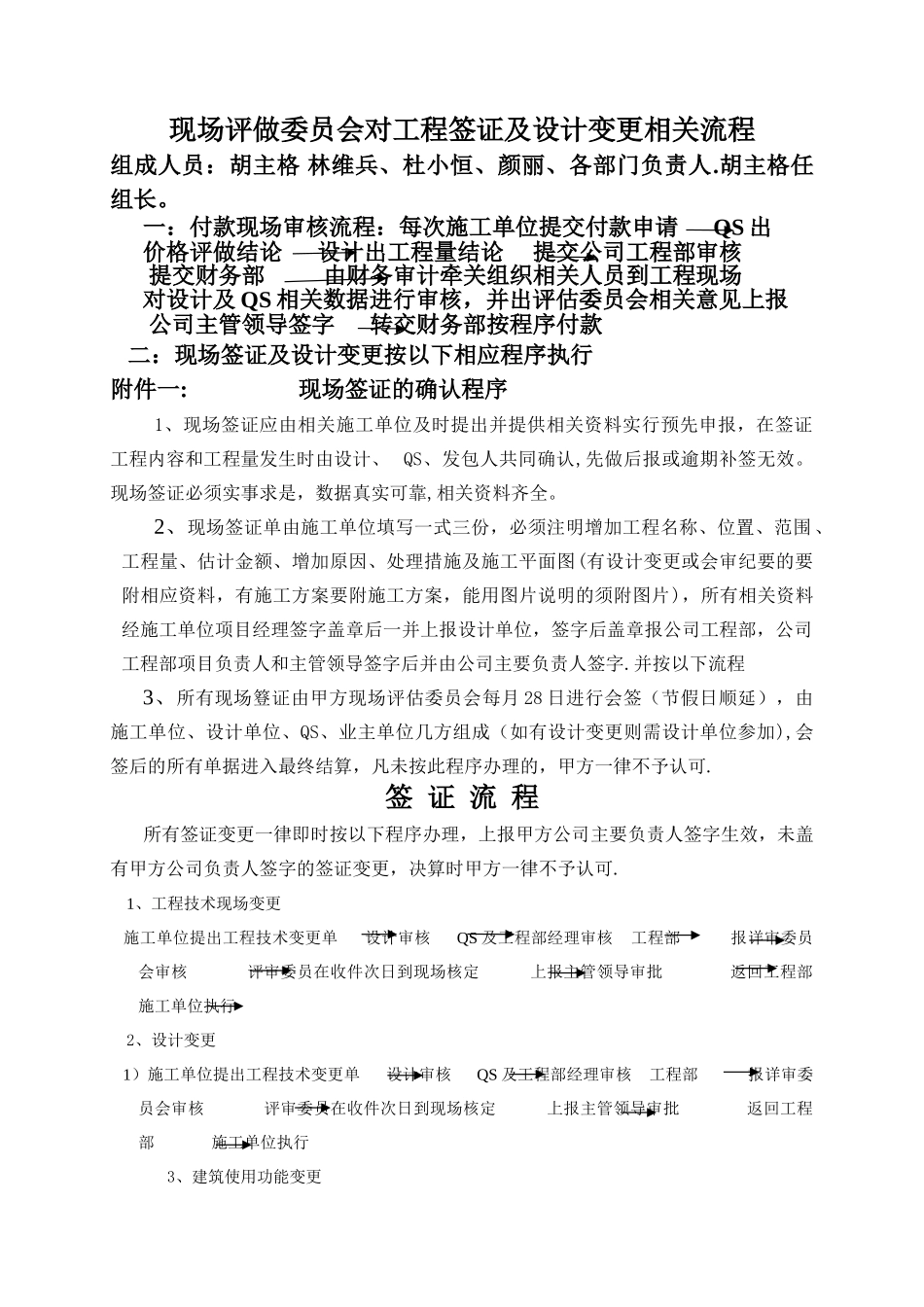

现场评做委员会对工程签证及设计变更相关流程组成人员:胡主格 林维兵、杜小恒、颜丽、各部门负责人
胡主格任组长
一:付款现场审核流程:每次施工单位提交付款申请 QS 出价格评做结论 设计出工程量结论 提交公司工程部审核 提交财务部 由财务审计牵关组织相关人员到工程现场对设计及 QS 相关数据进行审核,并出评估委员会相关意见上报 公司主管领导签字 转交财务部按程序付款 二:现场签证及设计变更按以下相应程序执行附件一: 现场签证的确认程序1、现场签证应由相关施工单位及时提出并提供相关资料实行预先申报,在签证工程内容和工程量发生时由设计、 QS、发包人共同确认,先做后报或逾期补签无效
现场签证必须实事求是,数据真实可靠,相关资料齐全
2、现场签证单由施工单位填写一式三份,必须注明增加工程名称、位置、范围、工程量、估计金额、增加原因、处理措施及施工平面图(有设计变更或会审纪要的要附相应资料,有施工方案要附施工方案,能用图片说明的须附图片),所有相关资料经施工单位项目经理签字盖章后一并上报设计单位,签字后盖章报公司工程部,公司工程部项目负责人和主管领导签字后并由公司主要负责人签字
并按以下流程3、所有现场簦证由甲方现场评估委员会每月 28 日进行会签(节假日顺延),由施工单位、设计单位、QS、业主单位几方组成(如有设计变更则需设计单位参加),会签后的所有单据进入最终结算,凡未按此程序办理的,甲方一律不予认可
签 证 流 程 所有签证变更一律即时按以下程序办理,上报甲方公司主要负责人签字生效,未盖有甲方公司负责人签字的签证变更,决算时甲方一律不予认可
1、工程技术现场变更 施工单位提出工程技术变更单 设计审核 QS 及工程部经理审核 工程部 报详审委员会审核 评审委员在收件次日到现场核定 上报主管领导审批 返回工程部 施工单位执行2、设计变更 1)施工单位提出工程技术变更单 设计审核
