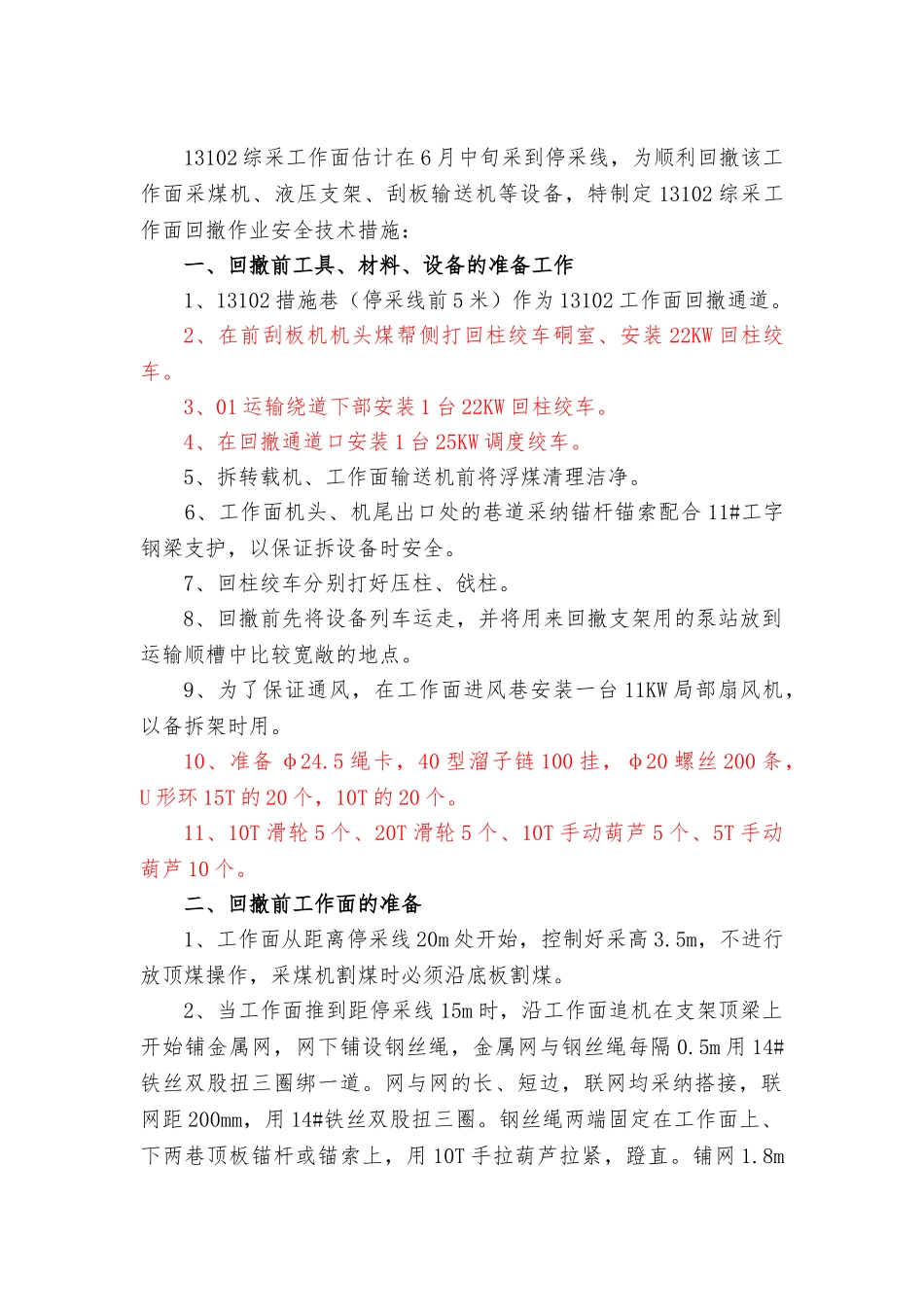

13102 综采工作面估计在 6 月中旬采到停采线,为顺利回撤该工作面采煤机、液压支架、刮板输送机等设备,特制定 13102 综采工作面回撤作业安全技术措施:一、回撤前工具、材料、设备的准备工作 1、13102 措施巷(停采线前 5 米)作为 13102 工作面回撤通道
2、在前刮板机机头煤帮侧打回柱绞车硐室、安装 22KW 回柱绞车
3、01 运输绕道下部安装 1 台 22KW 回柱绞车
4、在回撤通道口安装 1 台 25KW 调度绞车
5、拆转载机、工作面输送机前将浮煤清理洁净
6、工作面机头、机尾出口处的巷道采纳锚杆锚索配合 11#工字钢梁支护,以保证拆设备时安全
7、回柱绞车分别打好压柱、戗柱
8、回撤前先将设备列车运走,并将用来回撤支架用的泵站放到运输顺槽中比较宽敞的地点
9、为了保证通风,在工作面进风巷安装一台 11KW 局部扇风机,以备拆架时用
10、准备 φ24
5 绳卡,40 型溜子链 100 挂,φ20 螺丝 200 条,U 形环 15T 的 20 个,10T 的 20 个
11、10T 滑轮 5 个、20T 滑轮 5 个、10T 手动葫芦 5 个、5T 手动葫芦 10 个
二、回撤前工作面的准备1、工作面从距离停采线 20m 处开始,控制好采高 3
5m,不进行放顶煤操作,采煤机割煤时必须沿底板割煤
2、当工作面推到距停采线 15m 时,沿工作面追机在支架顶梁上开始铺金属网,网下铺设钢丝绳,金属网与钢丝绳每隔 0
5m 用 14#铁丝双股扭三圈绑一道
网与网的长、短边,联网均采纳搭接,联网距 200mm,用 14#铁丝双股扭三圈
钢丝绳两端固定在工作面上、下两巷顶板锚杆或锚索上,用 10T 手拉葫芦拉紧,蹬直

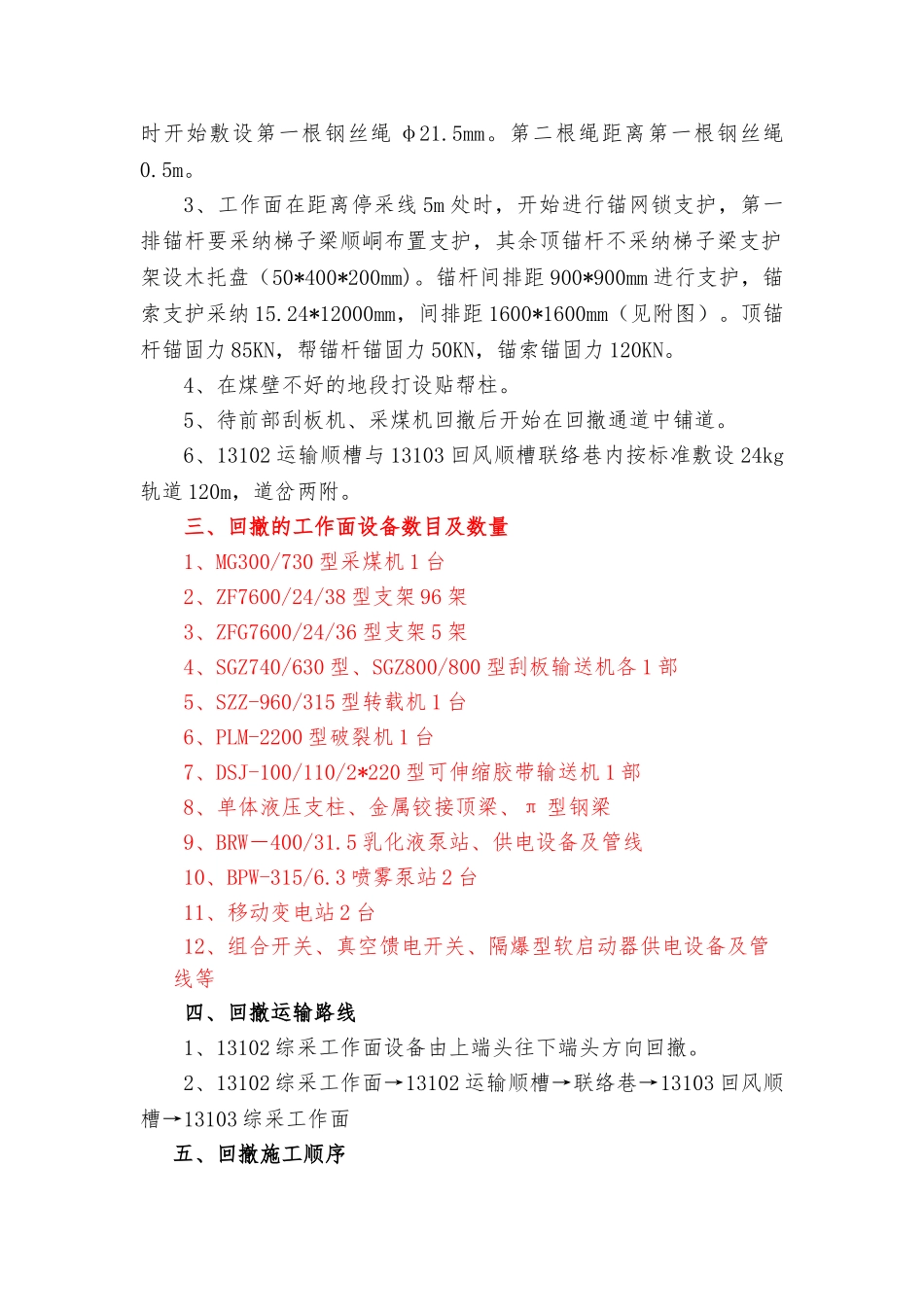

8m时开始敷设第一根钢丝绳 φ21
第二根绳距离第一根钢丝绳0
3、工作面在距离停采线 5m 处时,开始进行锚网锁支护
