交安工程施工组织计划说明----------------------- -----------------------日期:隆安经进结至天等公路工程№
J 合同段总体施工组织设计隆安经进结至天等公路工程№

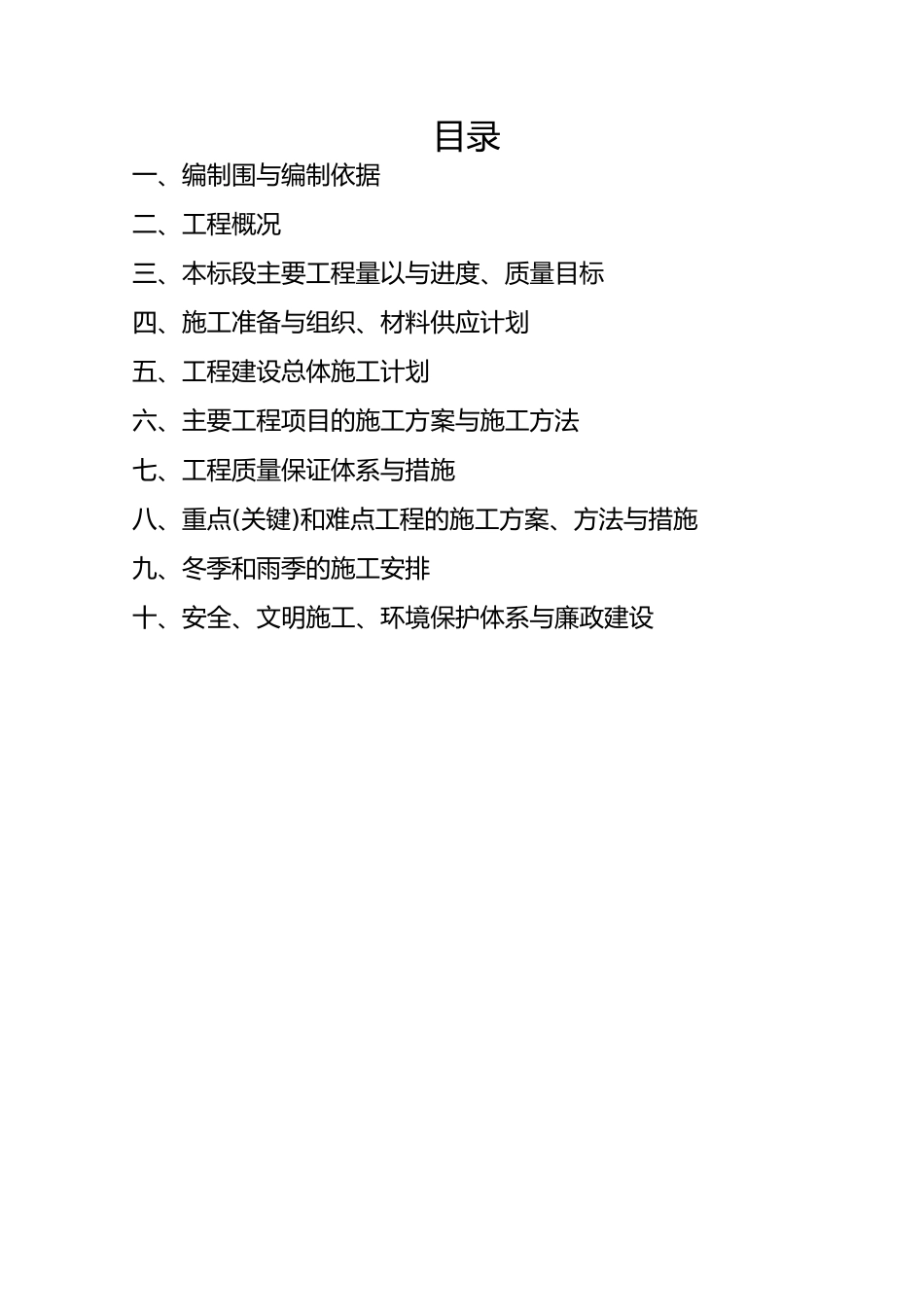

J 合同段项目经理部编制日期:二 O 一五年十二月目录一、编制围与编制依据 二、工程概况三、本标段主要工程量以与进度、质量目标四、施工准备与组织、材料供应计划五、工程建设总体施工计划六、主要工程项目的施工方案与施工方法七、工程质量保证体系与措施八、重点(关键)和难点工程的施工方案、方法与措施九、冬季和雨季的施工安排十、安全、文明施工、环境保护体系与廉政建设交通安全设施施工组织设计一、编制围与编制依据1
1 编制围 本 合 同 段 为 隆 安 经 进 结 至 天 等 公 路 交 通 安 全 设 施 工 程 ( K0+000-K69+811
697)全长 69
交通安全设施工程(主要有钢筋混凝土防撞护栏、波形梁钢护栏、道口标柱、里程碑、轮廓标、交通标志牌、道路标线、候车亭等)
2 编制依据 根据隆安经进结至天等公路工程建设办、总监办与项目经理部对总工期和人员 、机械设备的总体要求与其隆安经进结至天等公路工程№J 合同段(K0+000-K69+811
697 全长 69
523Km)施工图,结合施工调查报告与相应施工技术规:《公路工程质量检测评定标准》 (JTGF80/1-2024)《公路交通安全设施施工技术规》 (JTGF71-2024)《公路工程施工安全技术规程》 (JTJ076-95)《中华人民国交通行业标准》 (JT/T390-1999)《道路交通标志和标线》 (GB5768-1999)《公路交通标志板技术条件》 (JT/T279-95)二、工程概况隆安经进结至天等公路是连接隆安县和天等县的重要公路通道,是普通公路省道网规划中“横-8”桂平(石龙)至德保
