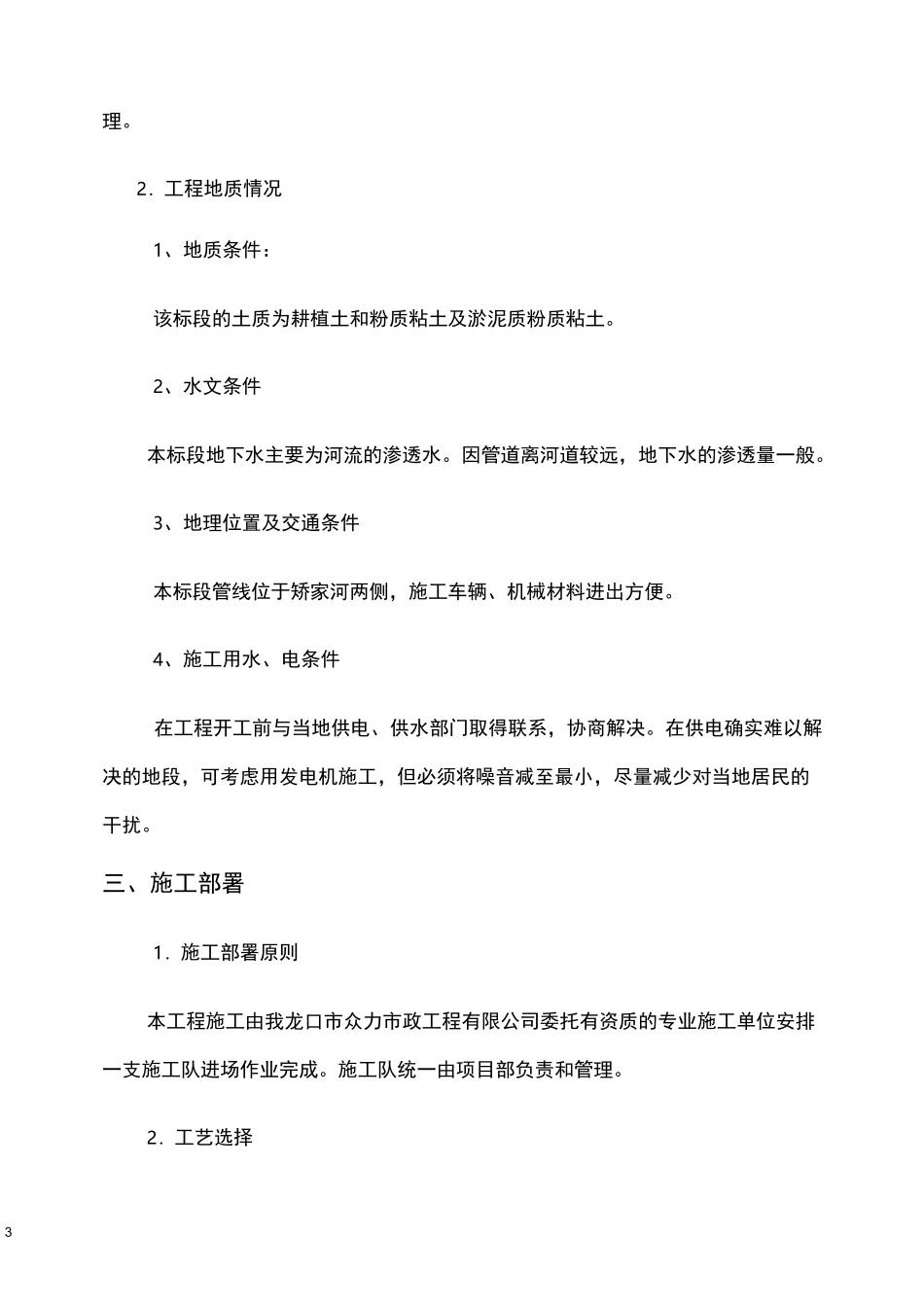

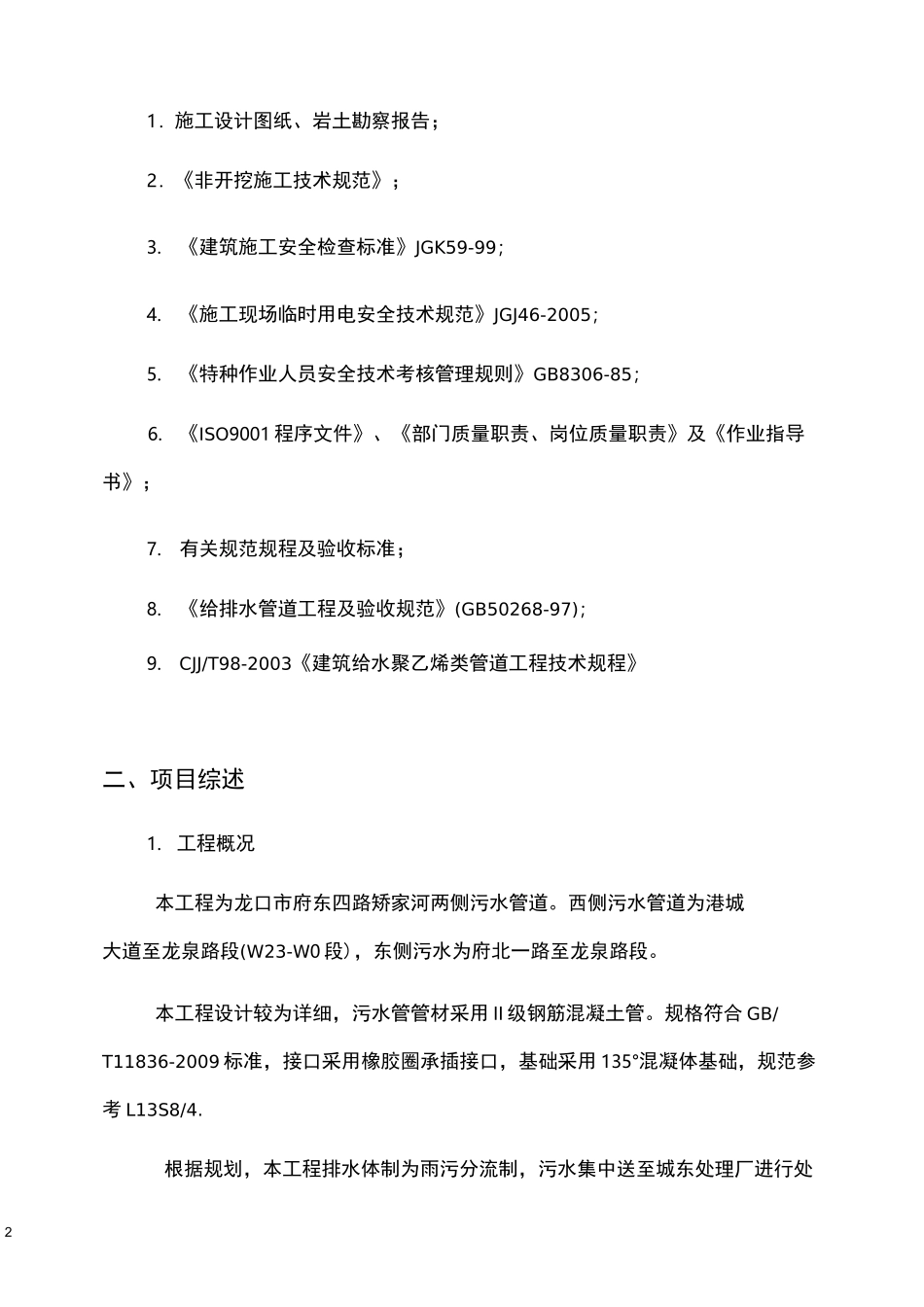

1龙口市府东四路矫家河两侧污水管道定向钻管道顶管施工方案龙口市众力市政工程有限公司、编制依据21.施工设计图纸、岩土勘察报告;2.《非开挖施工技术规范》;3.《建筑施工安全检查标准》JGK59-99;4.《施工现场临时用电安全技术规范》JGJ46-2005;5.《特种作业人员安全技术考核管理规则》GB8306-85;6.《ISO9001 程序文件》、《部门质量职责、岗位质量职责》及《作业指导书》;7.有关规范规程及验收标准;8.《给排水管道工程及验收规范》(GB50268-97);9.CJJ/T98-2003《建筑给水聚乙烯类管道工程技术规程》二、项目综述1. 工程概况本工程为龙口市府东四路矫家河两侧污水管道。西侧污水管道为港城大道至龙泉路段(W23-W0 段),东侧污水为府北一路至龙泉路段。本工程设计较为详细,污水管管材采用 II 级钢筋混凝土管。规格符合 GB/T11836-2009 标准,接口采用橡胶圈承插接口,基础采用 135°混凝体基础,规范参考 L13S8/4.根据规划,本工程排水体制为雨污分流制,污水集中送至城东处理厂进行处3理。2.工程地质情况1、地质条件:该标段的土质为耕植土和粉质粘土及淤泥质粉质粘土。2、水文条件本标段地下水主要为河流的渗透水。因管道离河道较远,地下水的渗透量一般。3、地理位置及交通条件本标段管线位于矫家河两侧,施工车辆、机械材料进出方便。4、施工用水、电条件在工程开工前与当地供电、供水部门取得联系,协商解决。在供电确实难以解决的地段,可考虑用发电机施工,但必须将噪音减至最小,尽量减少对当地居民的干扰。三、施工部署1.施工部署原则本工程施工由我龙口市众力市政工程有限公司委托有资质的专业施工单位安排一支施工队进场作业完成。施工队统一由项目部负责和管理。2.工艺选择4非开挖技术措施按施工工艺可分为:导向钻进铺管技术、遁地穿梭矛铺管技术、顶管掘进机铺管技术、顶管铺管技术。本进水管线按技术要求经技术经济比较,拟采用定向钻孔拖拉管施工方法。污水管道顶管施工工艺按:定位放样一开挖工作坑一打导向孔 f 回扩 f 拖管 f 回填。定向钻孔拖拉管施工工艺流程3.施工顺序本工程的总施工顺序安排按:先现场勘查,进行前期准备工作,根据实际情况确定定向钻孔轨迹设计参数,按设计施工图要求计算和绘制出导向孔轨迹设计图,再施工拖拉管道,最后进行水泥明挖施工和管道连接安装。四、前期准备51.施工场地及布置1.1 道路:1.2施工场地:水平定向钻进管线铺设工程需要两个分离的工作场地:设备场地(...
