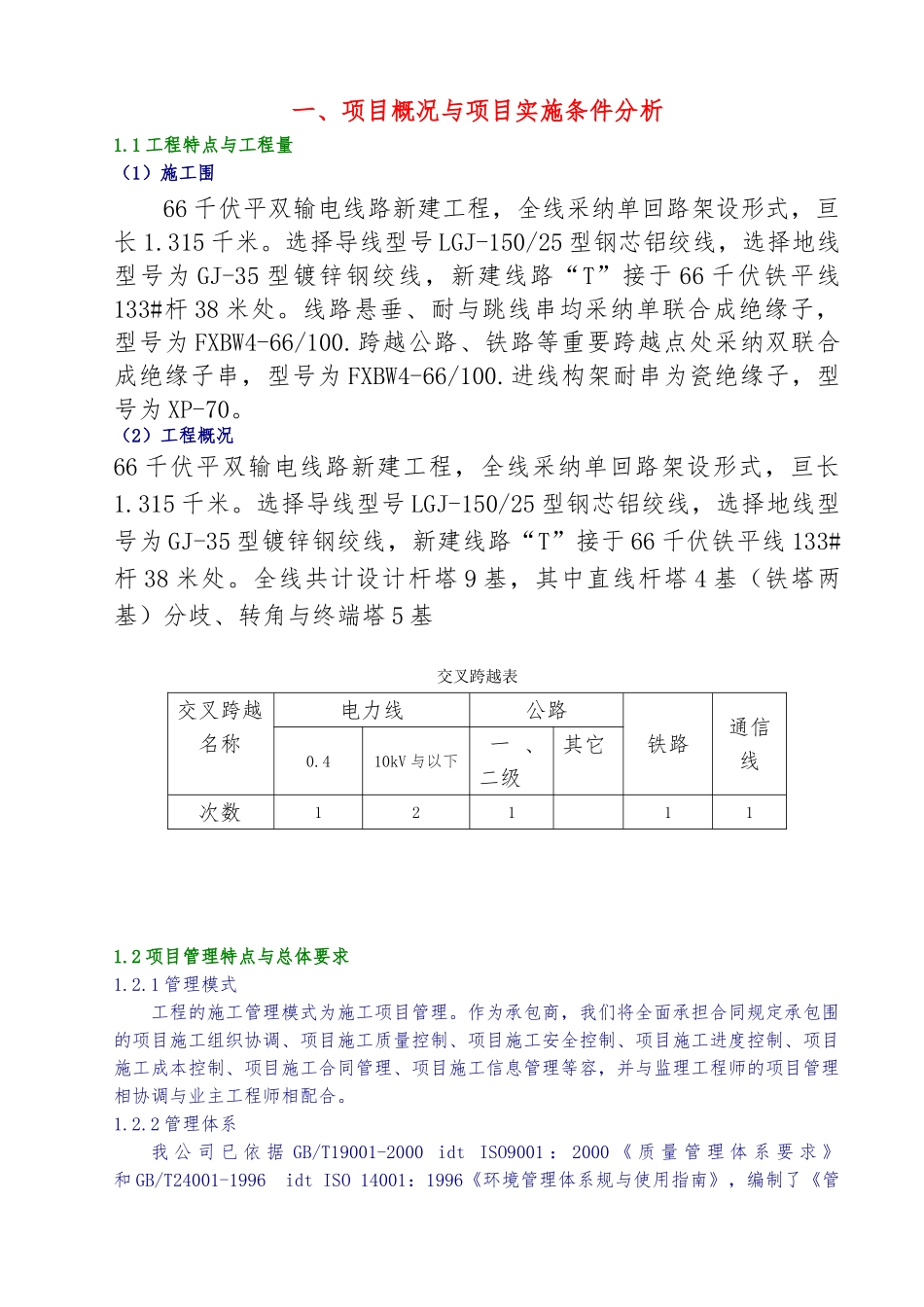

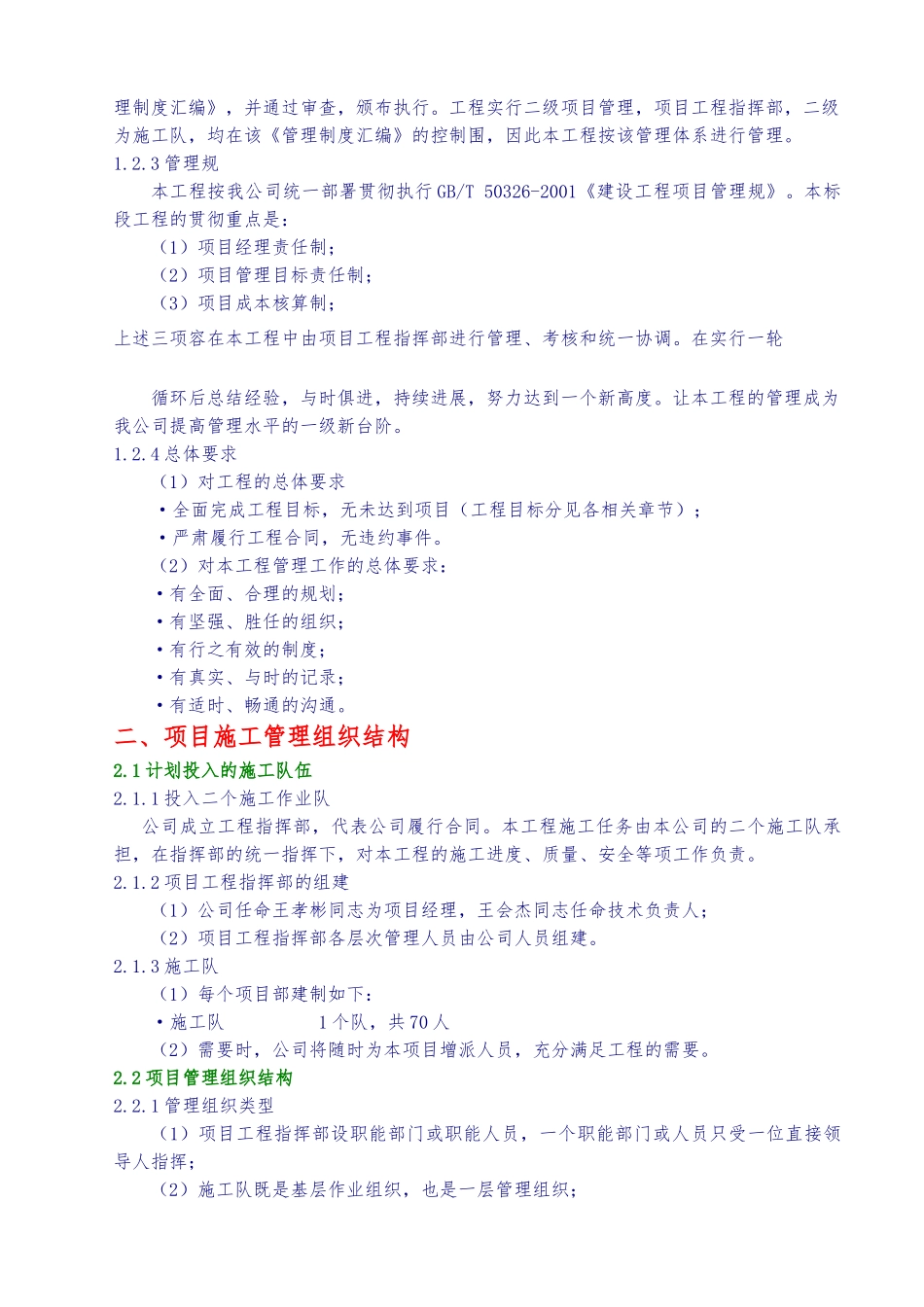

一、项目概况与项目实施条件分析1.1 工程特点与工程量(1)施工围66 千伏平双输电线路新建工程,全线采纳单回路架设形式,亘长 1.315 千米。选择导线型号 LGJ-150/25 型钢芯铝绞线,选择地线型号为 GJ-35 型镀锌钢绞线,新建线路“T”接于 66 千伏铁平线133#杆 38 米处。线路悬垂、耐与跳线串均采纳单联合成绝缘子,型号为 FXBW4-66/100.跨越公路、铁路等重要跨越点处采纳双联合成绝缘子串,型号为 FXBW4-66/100.进线构架耐串为瓷绝缘子,型号为 XP-70。(2)工程概况66 千伏平双输电线路新建工程,全线采纳单回路架设形式,亘长1.315 千米。选择导线型号 LGJ-150/25 型钢芯铝绞线,选择地线型号为 GJ-35 型镀锌钢绞线,新建线路“T”接于 66 千伏铁平线 133#杆 38 米处。全线共计设计杆塔 9 基,其中直线杆塔 4 基(铁塔两基)分歧、转角与终端塔 5 基交叉跨越表交叉跨越名称电力线公路铁路通信线0.410kV 与以下一 、二级其它次数121111.2 项目管理特点与总体要求1.2.1 管理模式工程的施工管理模式为施工项目管理。作为承包商,我们将全面承担合同规定承包围的项目施工组织协调、项目施工质量控制、项目施工安全控制、项目施工进度控制、项目施工成本控制、项目施工合同管理、项目施工信息管理等容,并与监理工程师的项目管理相协调与业主工程师相配合。1.2.2 管理体系我 公 司 已 依 据 GB/T19001-2000 idt ISO9001 : 2000 《 质 量 管 理 体 系 要 求 》和 GB/T24001-1996 idt ISO 14001:1996《环境管理体系规与使用指南》,编制了《管理制度汇编》,并通过审查,颁布执行。工程实行二级项目管理,项目工程指挥部,二级为施工队,均在该《管理制度汇编》的控制围,因此本工程按该管理体系进行管理。1.2.3 管理规本工程按我公司统一部署贯彻执行 GB/T 50326-2001《建设工程项目管理规》。本标段工程的贯彻重点是:(1)项目经理责任制;(2)项目管理目标责任制;(3)项目成本核算制;上述三项容在本工程中由项目工程指挥部进行管理、考核和统一协调。在实行一轮循环后总结经验,与时俱进,持续进展,努力达到一个新高度。让本工程的管理成为我公司提高管理水平的一级新台阶。1.2.4 总体要求(1)对工程的总体要求·全面完成工程目标,无未达到项目(工程目标分见各相关章节);·严肃履行工程合同,无违约事件。(2)对本工程管理工作的总体要求:·有全面、合理的规划;...
