冷却塔填料施工方案

冷却塔填料施工方案_第1页
1/8
冷却塔填料施工方案_第2页
2/8
冷却塔填料施工方案_第3页
3/8

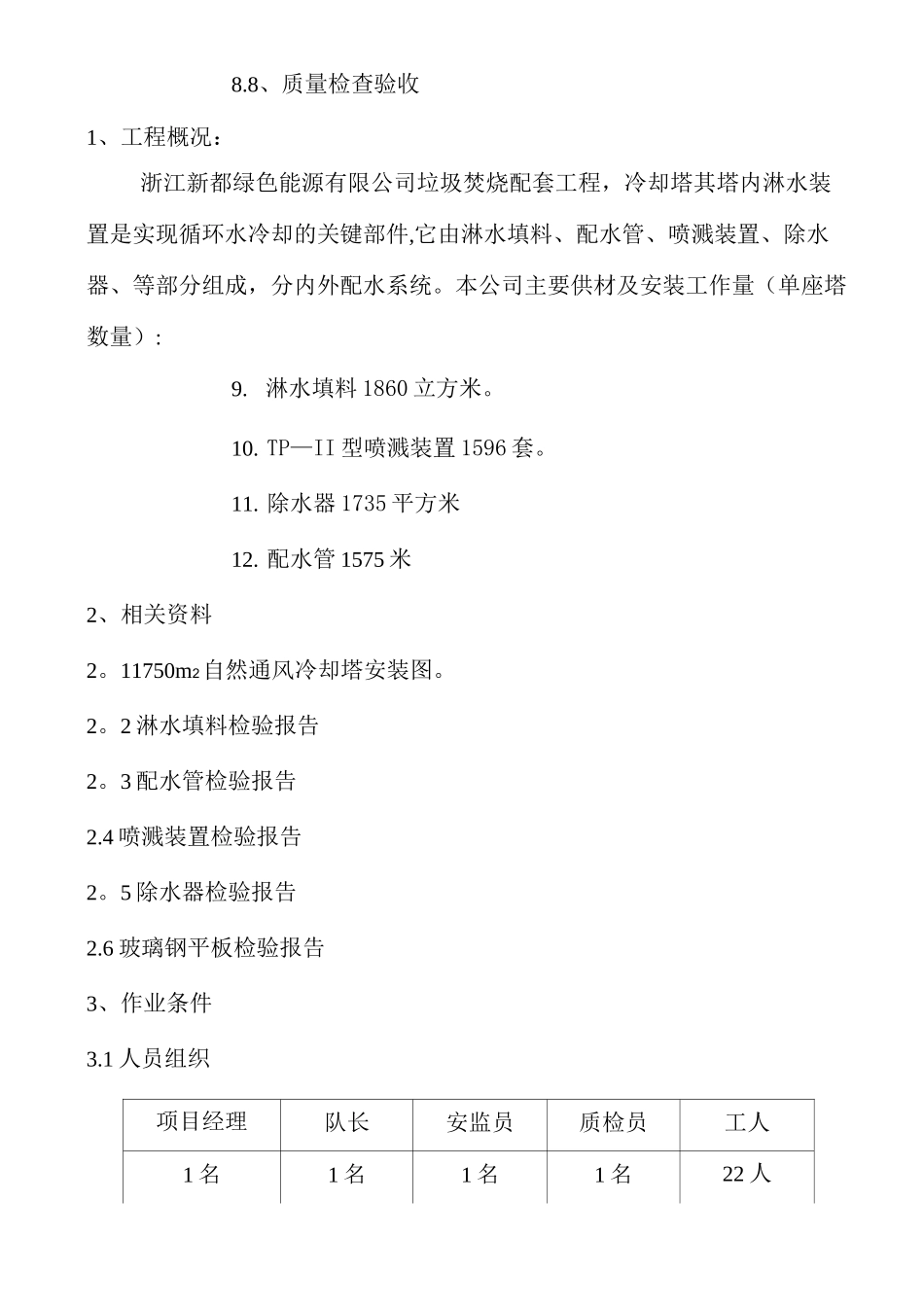

浙江新都绿色能源有限公司1750m2冷却塔淋水填料安装施工方案江苏盐城二建集团有限公司二 O 一一年十月二日目录1.1、工程概况2. 2、相关资料3. 3、作业条件4. 4、冷却塔安装施工流程5. 5、作业方法6.6、安全文件措施7.7、质量控制8.8、质量检查验收1、工程概况:浙江新都绿色能源有限公司垃圾焚烧配套工程,冷却塔其塔内淋水装置是实现循环水冷却的关键部件,它由淋水填料、配水管、喷溅装置、除水器、等部分组成,分内外配水系统。本公司主要供材及安装工作量(单座塔数量):9. 淋水填料 1860 立方米。10. TP—II 型喷溅装置 1596 套。11. 除水器 1735 平方米12. 配水管 1575 米2、相关资料2。11750m2自然通风冷却塔安装图。2。2 淋水填料检验报告2。3 配水管检验报告2.4 喷溅装置检验报告2。5 除水器检验报告2.6 玻璃钢平板检验报告3、作业条件3.1 人员组织项目经理队长安监员质检员工人1 名1 名1 名1 名22 人黄红军焦登浪仓文海董云香3。2 机具用量计划及使用要求调压器1 台电钻1 把切割机1 台麻索绳©2060m单片葫芦 2T2 只油漆刷80 把塑料电焊枪2 把板手10 把磨光机1 把各种机具使用前必须检查或使用,确认状态良好方可使用。3.3 主要材料用量及使用要求3。3.1 双斜波淋水填料:1860m33。3。2 配水管:©160、©200、共 1575m3。3.3 喷溅装置:TP—II 型共 1596 套3。3.4 除水器:BO170-50 型,共 1732m33。3.4 使用要求a. 各种材料有出厂合格证及性能检验报告b. 进场后进行抽检,合格后方可使用.3。4 对上道工序的要求13.a.塔底浇注水泥保养期满方可进行组装及吊装安装。13.b.塔周道路,塔底通道完好并可投入使用。13.c.塔内梁柱等正确就位,并经验收合格。3.5 交底13.a。在作业前,安装施工方案技术规范要求全面交底。13.b。分项作业前,根据实际情况(现场状况作业特征环境)进行分项作业交底。13.c。做好安装施工交底的落实、记录工作.4、冷却塔安装施工流程:淋水填料的组装及安装————配水管的安装—--喷溅装置安装-—-除水器组装及安装.5、作业方法:5.1 淋水填料的粘接、安装:a。根据现场的实际情况选择塔底进行粘接组装。淋水填料的粘接要牢固,组装一组后立即用平板压紧,防止因成型片本身的翘曲而造成脱胶。b. 粘接干燥后方可挪动位置置于平整的地面上,堆放高度不超过 2 米,防止长期暴晒。c。组装块安装时上下邻层正交排放互相垂直,安装工作分区进行,铺放整齐,块间挤...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

冷却塔填料施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
