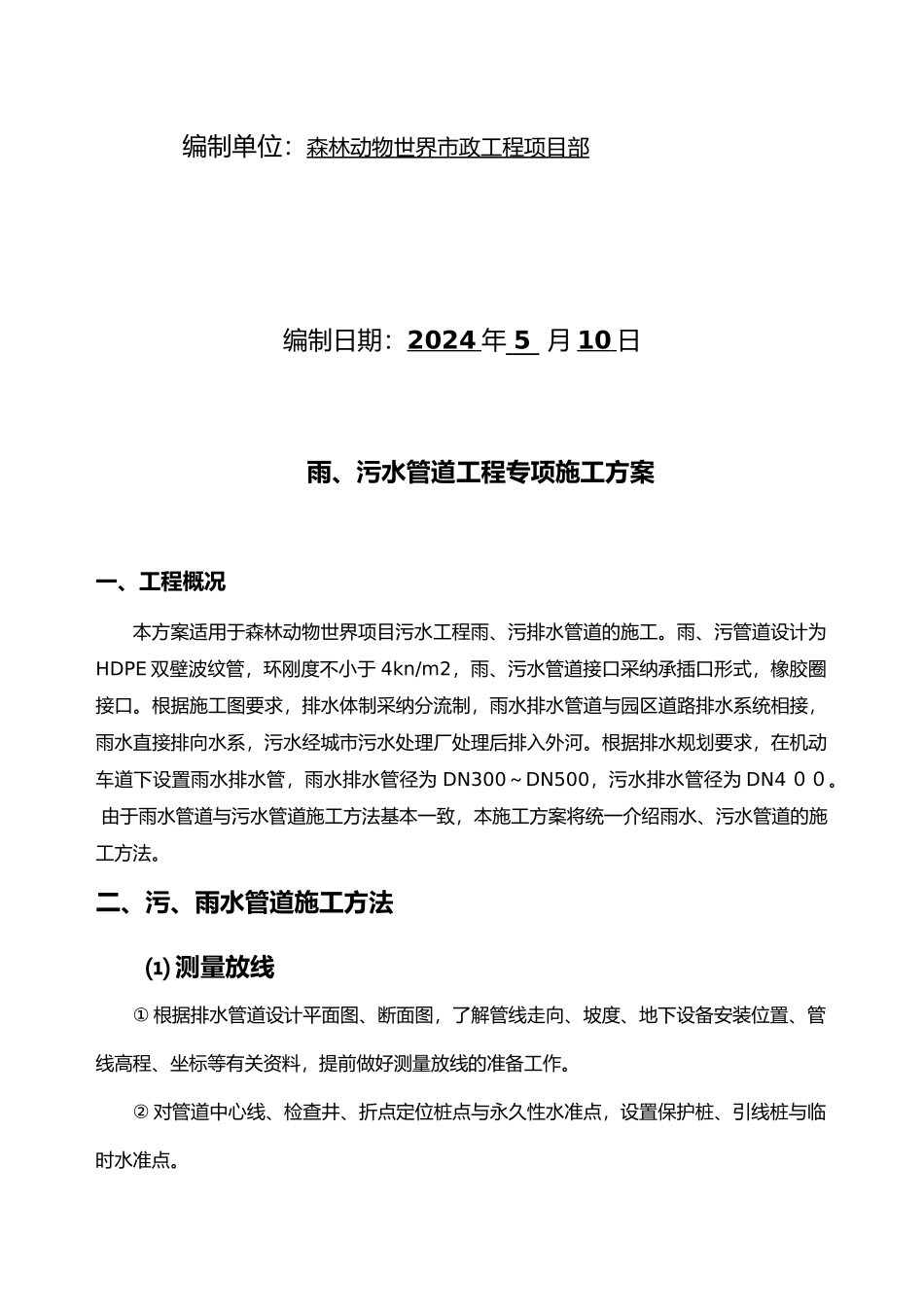

森林动物世界项目污水工程雨污水施工方案工程名称:森林动物世界项目污水工程建设单位:森林动物世界编 制 人:审 核 人:审 批 人: 编制单位:森林动物世界市政工程项目部编制日期:2024 年 5 月 10 日雨、污水管道工程专项施工方案一、工程概况本方案适用于森林动物世界项目污水工程雨、污排水管道的施工
雨、污管道设计为HDPE 双壁波纹管,环刚度不小于 4kn/m2,雨、污水管道接口采纳承插口形式,橡胶圈接口
根据施工图要求,排水体制采纳分流制,雨水排水管道与园区道路排水系统相接,雨水直接排向水系,污水经城市污水处理厂处理后排入外河
根据排水规划要求,在机动车道下设置雨水排水管,雨水排水管径为 DN300~DN500,污水排水管径为 DN4 00
由于雨水管道与污水管道施工方法基本一致,本施工方案将统一介绍雨水、污水管道的施工方法

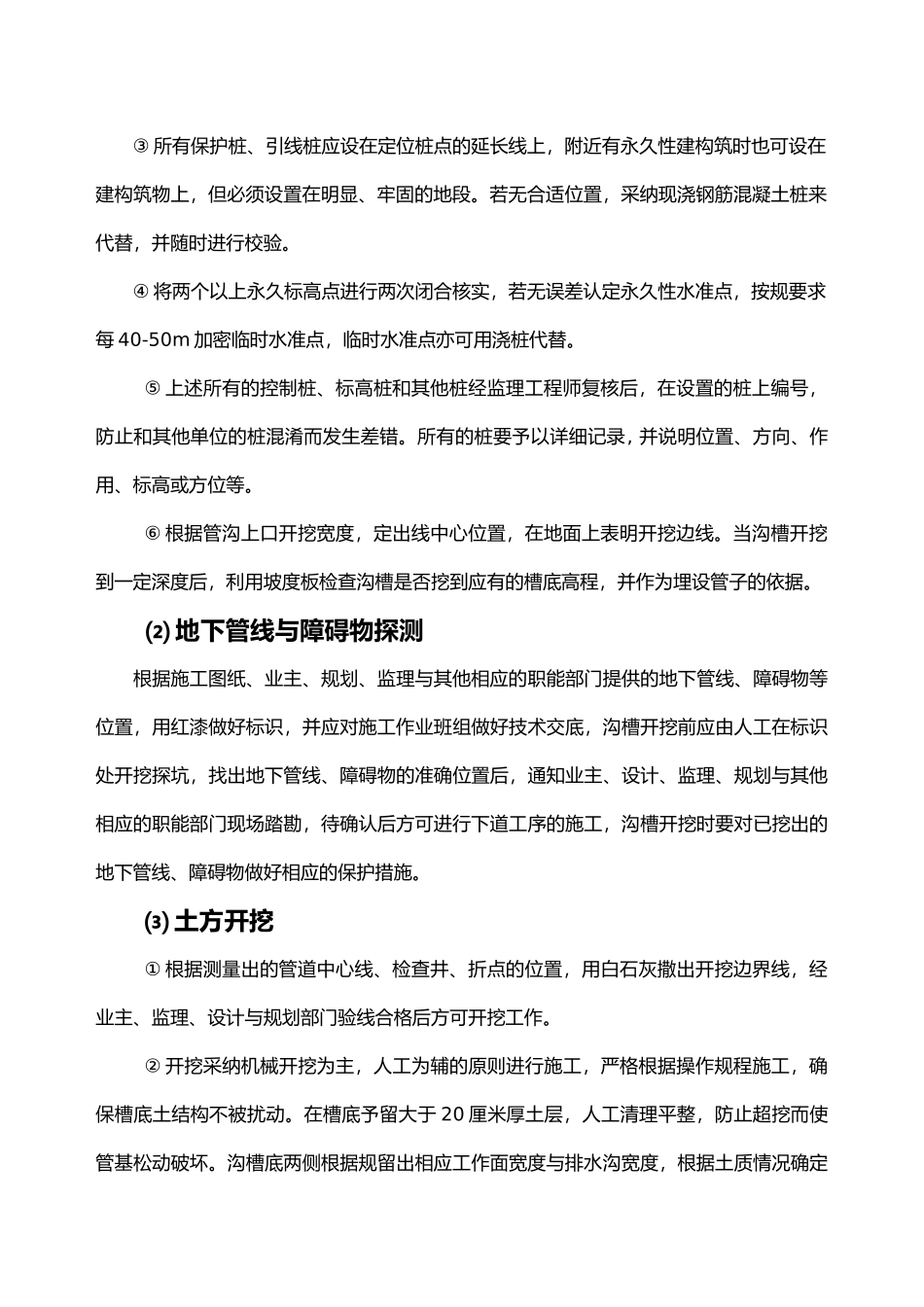

二、污、雨水管道施工方法⑴ 测量放线① 根据排水管道设计平面图、断面图,了解管线走向、坡度、地下设备安装位置、管线高程、坐标等有关资料,提前做好测量放线的准备工作
② 对管道中心线、检查井、折点定位桩点与永久性水准点,设置保护桩、引线桩与临时水准点
③ 所有保护桩、引线桩应设在定位桩点的延长线上,附近有永久性建构筑时也可设在建构筑物上,但必须设置在明显、牢固的地段
若无合适位置,采纳现浇钢筋混凝土桩来代替,并随时进行校验
④ 将两个以上永久标高点进行两次闭合核实,若无误差认定永久性水准点,按规要求每 40-50m 加密临时水准点,临时水准点亦可用浇桩代替
⑤ 上述所有的控制桩、标高桩和其他桩经监理工程师复核后,在设置的桩上编号,防止和其他单位的桩混淆而发生差错
所有的桩要予以详细记录, 并说明位置、方向、作用、标高或方位等
⑥ 根据管沟上口开挖宽度,定出线中心位置,在地面上表明开挖边线
当沟槽开挖到一定深度后,利用坡度板检查沟槽是否挖到应有
