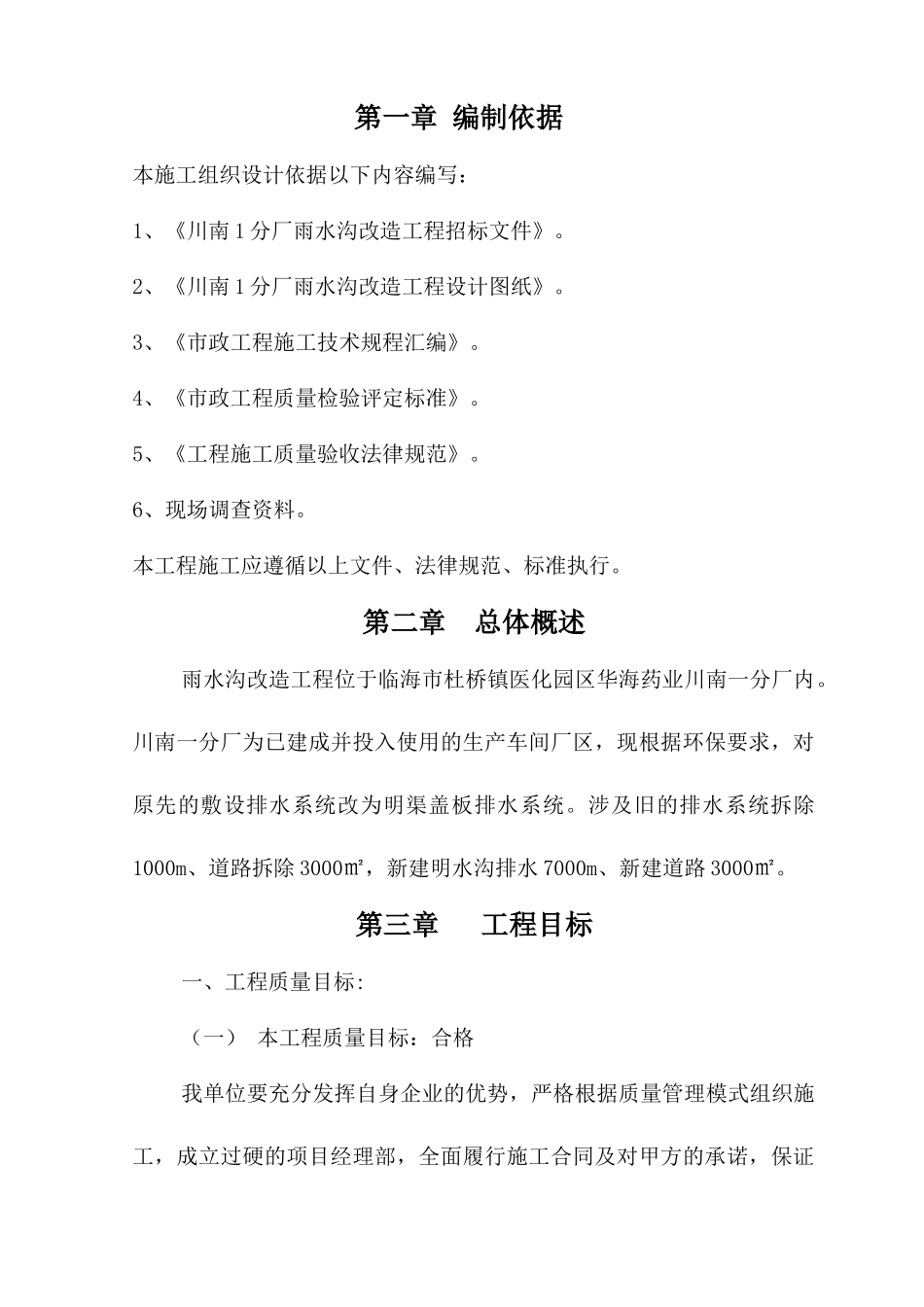

第一章 编制依据本施工组织设计依据以下内容编写:1、《川南 1 分厂雨水沟改造工程招标文件》
2、《川南 1 分厂雨水沟改造工程设计图纸》
3、《市政工程施工技术规程汇编》
4、《市政工程质量检验评定标准》
5、《工程施工质量验收法律规范》
6、现场调查资料
本工程施工应遵循以上文件、法律规范、标准执行
第二章 总体概述雨水沟改造工程位于临海市杜桥镇医化园区华海药业川南一分厂内
川南一分厂为已建成并投入使用的生产车间厂区,现根据环保要求,对原先的敷设排水系统改为明渠盖板排水系统
涉及旧的排水系统拆除1000m、道路拆除 3000㎡,新建明水沟排水 7000m、新建道路 3000㎡

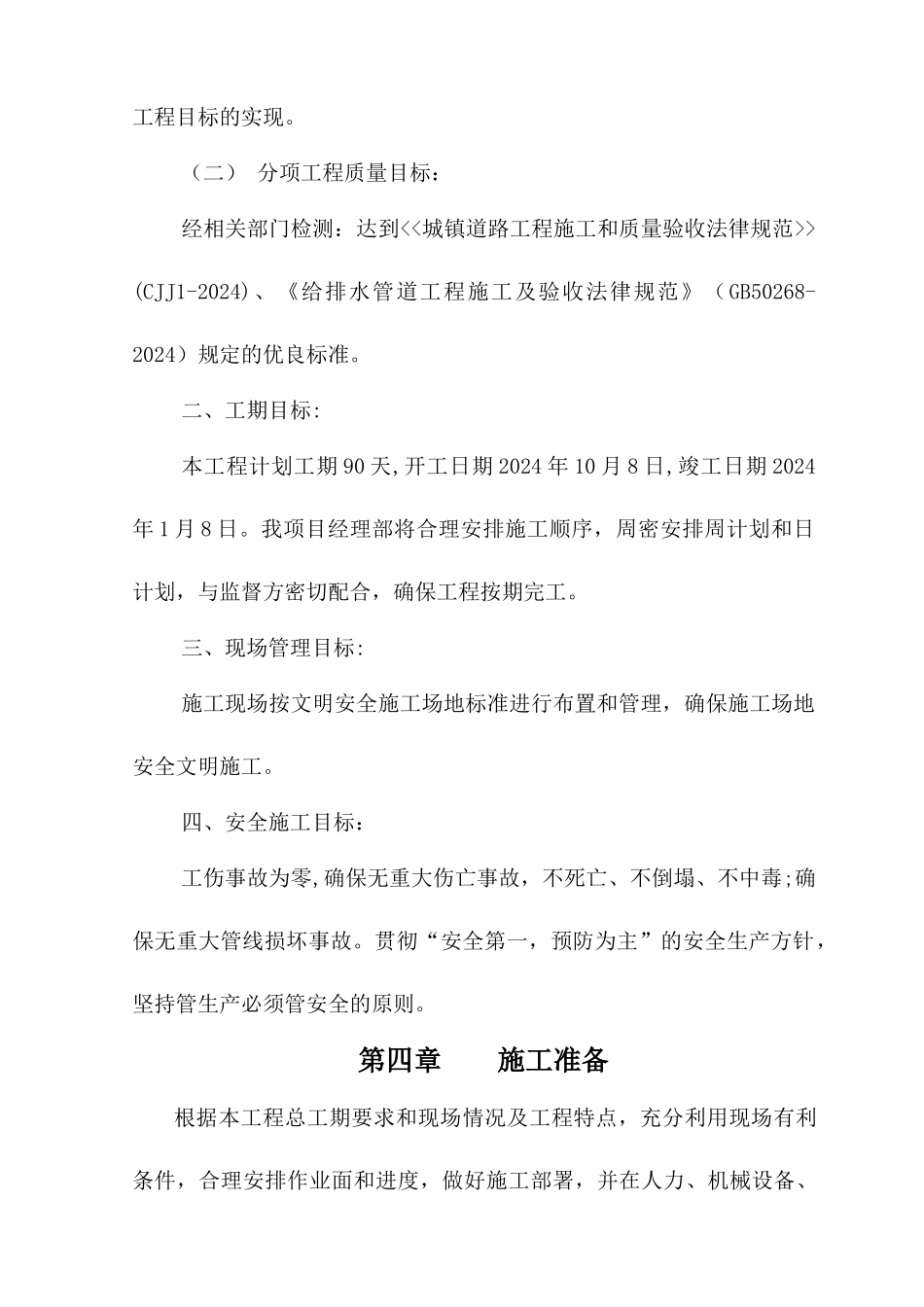

第三章 工程目标一、工程质量目标:(一) 本工程质量目标:合格我单位要充分发挥自身企业的优势,严格根据质量管理模式组织施工,成立过硬的项目经理部,全面履行施工合同及对甲方的承诺,保证工程目标的实现
(二) 分项工程质量目标:经相关部门检测:达到(CJJ1-2024)、《给排水管道工程施工及验收法律规范》(GB50268-2024)规定的优良标准
二、工期目标:本工程计划工期 90 天,开工日期 2024 年 10 月 8 日,竣工日期 2024年 1 月 8 日
我项目经理部将合理安排施工顺序,周密安排周计划和日计划,与监督方密切配合,确保工程按期完工
三、现场管理目标:施工现场按文明安全施工场地标准进行布置和管理,确保施工场地安全文明施工
四、安全施工目标:工伤事故为零,确保无重大伤亡事故,不死亡、不倒塌、不中毒;确保无重大管线损坏事故
贯彻“安全第一,预防为主”的安全生产方针,坚持管生产必须管安全的原则

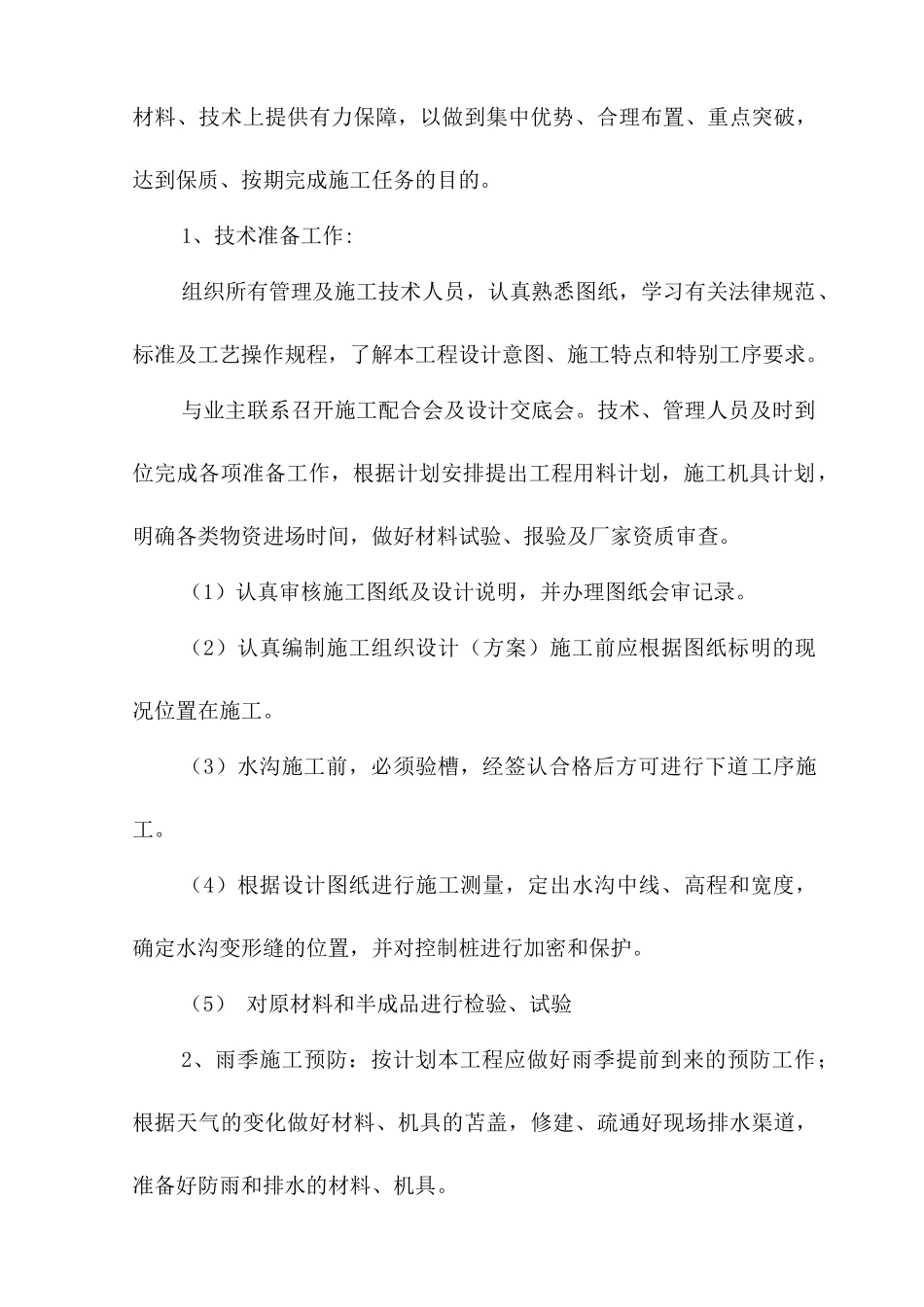

第四章 施工准备根据本工程总工期要求和现场情况及工程特点,充分利用现场有利条件,合理安排作业面和进度,做好施工部署,并在人力、机械设备、材料、技术上提供有力保障,以做到集中优势、合理布置、重
