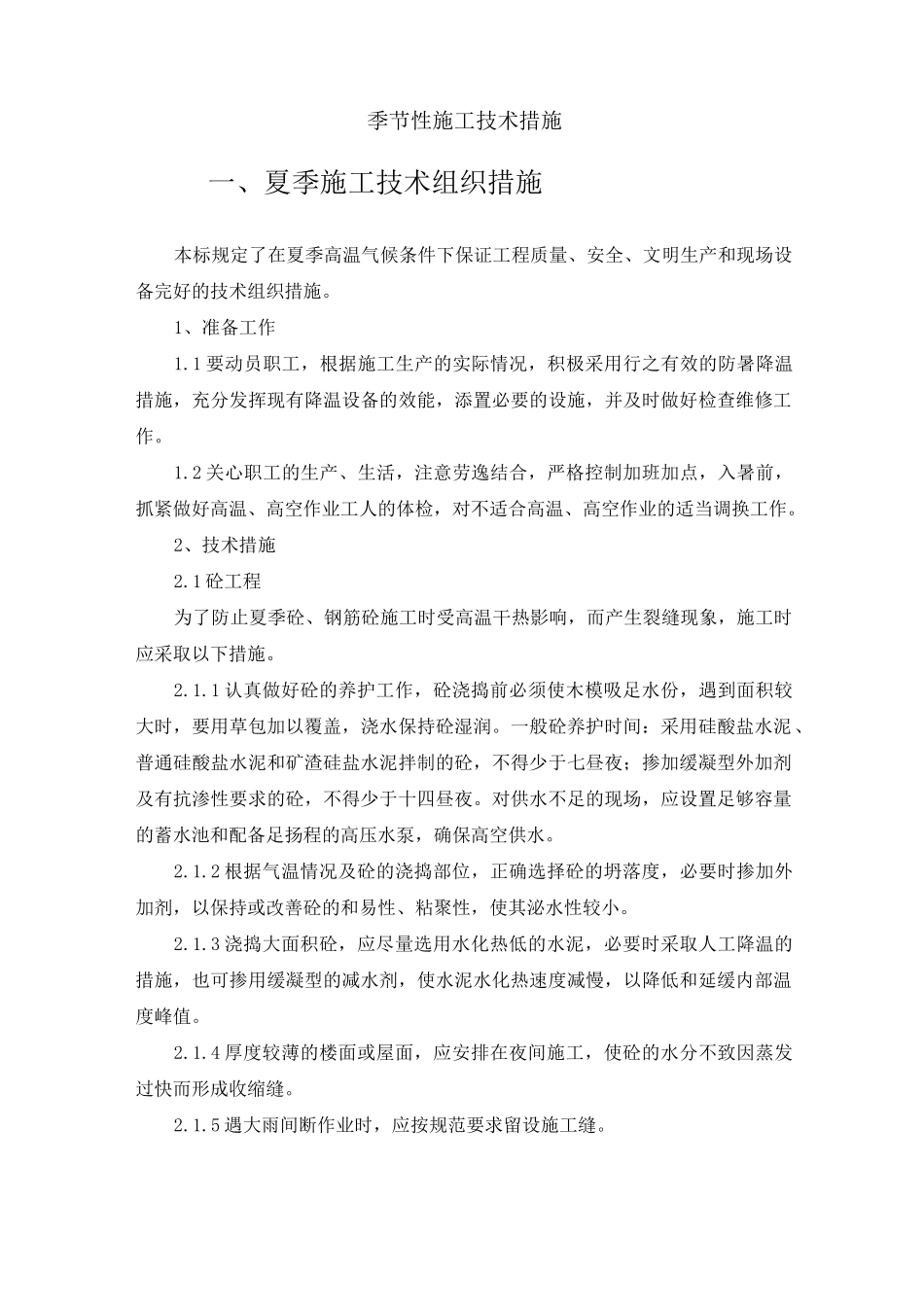

季节性施工技术措施一、夏季施工技术组织措施本标规定了在夏季高温气候条件下保证工程质量、安全、文明生产和现场设备完好的技术组织措施
1、准备工作1
1 要动员职工,根据施工生产的实际情况,积极采用行之有效的防暑降温措施,充分发挥现有降温设备的效能,添置必要的设施,并及时做好检查维修工作
2 关心职工的生产、生活,注意劳逸结合,严格控制加班加点,入暑前,抓紧做好高温、高空作业工人的体检,对不适合高温、高空作业的适当调换工作
2、技术措施2
1 砼工程为了防止夏季砼、钢筋砼施工时受高温干热影响,而产生裂缝现象,施工时应采取以下措施
1 认真做好砼的养护工作,砼浇捣前必须使木模吸足水份,遇到面积较大时,要用草包加以覆盖,浇水保持砼湿润
一般砼养护时间:采用硅酸盐水泥、普通硅酸盐水泥和矿渣硅盐水泥拌制的砼,不得少于七昼夜;掺加缓凝型外加剂及有抗渗性要求的砼,不得少于十四昼夜
对供水不足的现场,应设置足够容量的蓄水池和配备足扬程的高压水泵,确保高空供水
2 根据气温情况及砼的浇捣部位,正确选择砼的坍落度,必要时掺加外加剂,以保持或改善砼的和易性、粘聚性,使其泌水性较小
3 浇捣大面积砼,应尽量选用水化热低的水泥,必要时采取人工降温的措施,也可掺用缓凝型的减水剂,使水泥水化热速度减慢,以降低和延缓内部温度峰值
4 厚度较薄的楼面或屋面,应安排在夜间施工,使砼的水分不致因蒸发过快而形成收缩缝
5 遇大雨间断作业时,应按规范要求留设施工缝

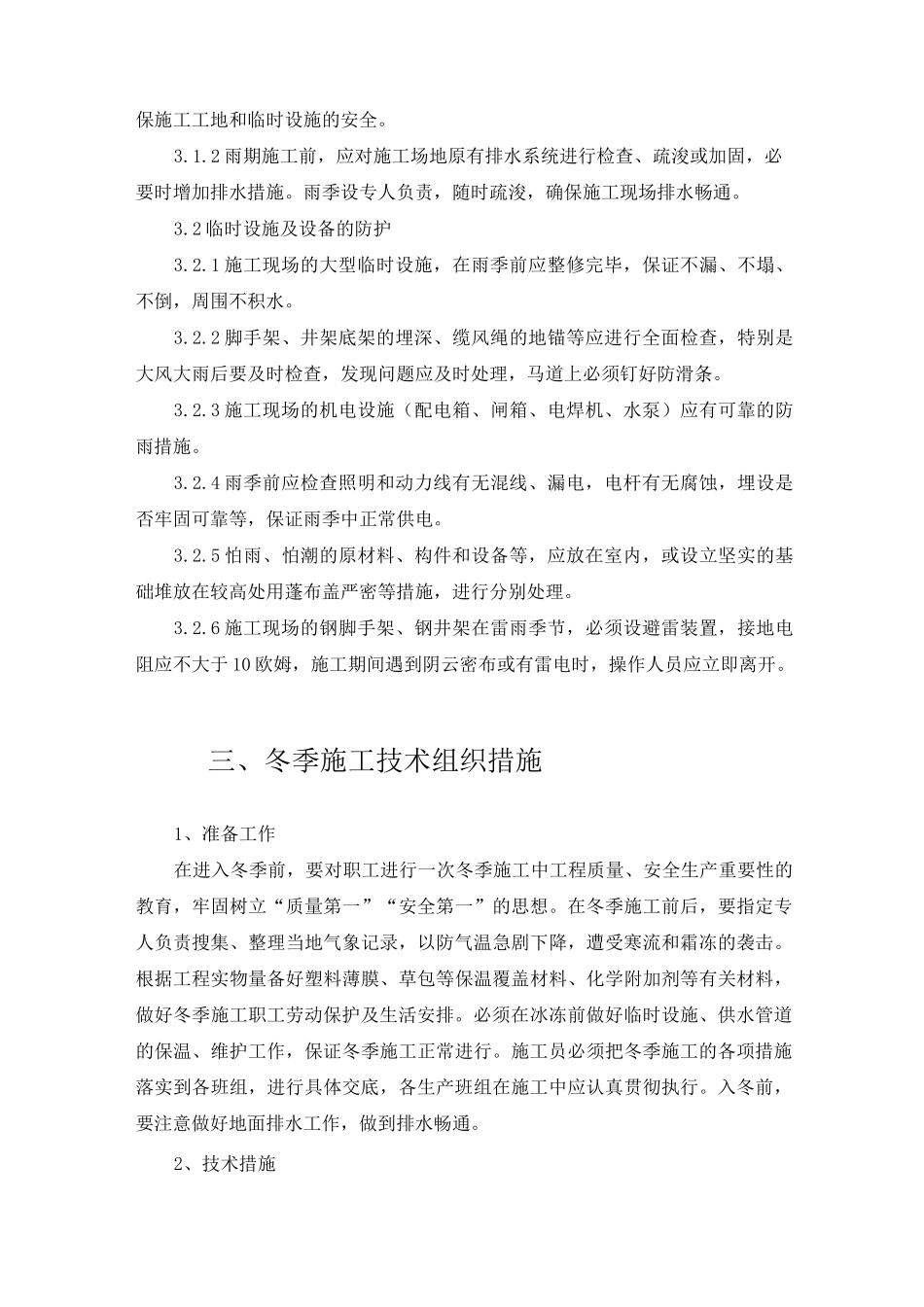

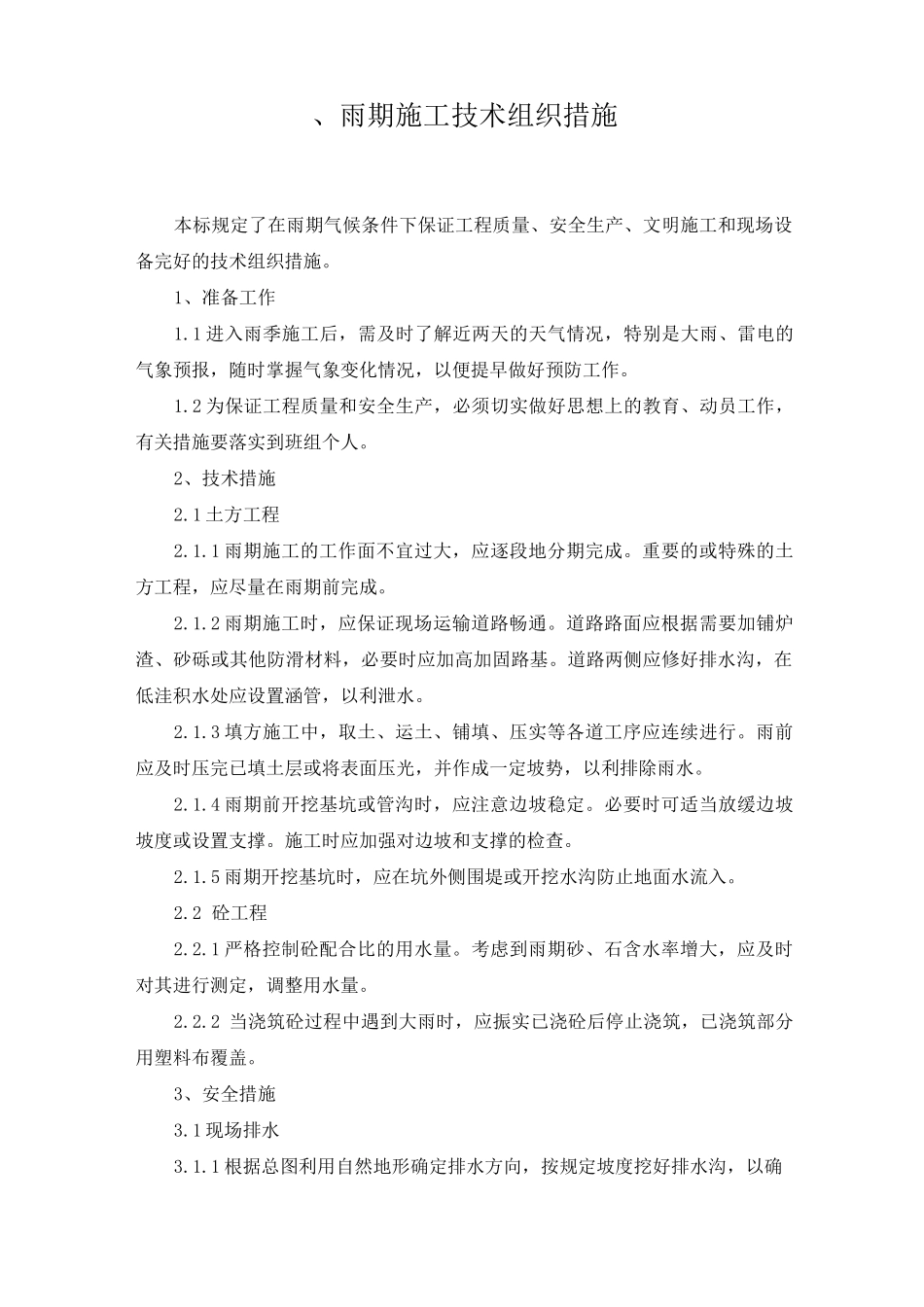

、雨期施工技术组织措施本标规定了在雨期气候条件下保证工程质量、安全生产、文明施工和现场设备完好的技术组织措施
1、准备工作1
1 进入雨季施工后,需及时了解近两天的天气情况,特别是大雨、雷电的气象预报,随时掌握气象变化情况,以便提早做好预防工作
2 为保证工程质量和安全生产,必须切实做好思想上的教育、动员工作
