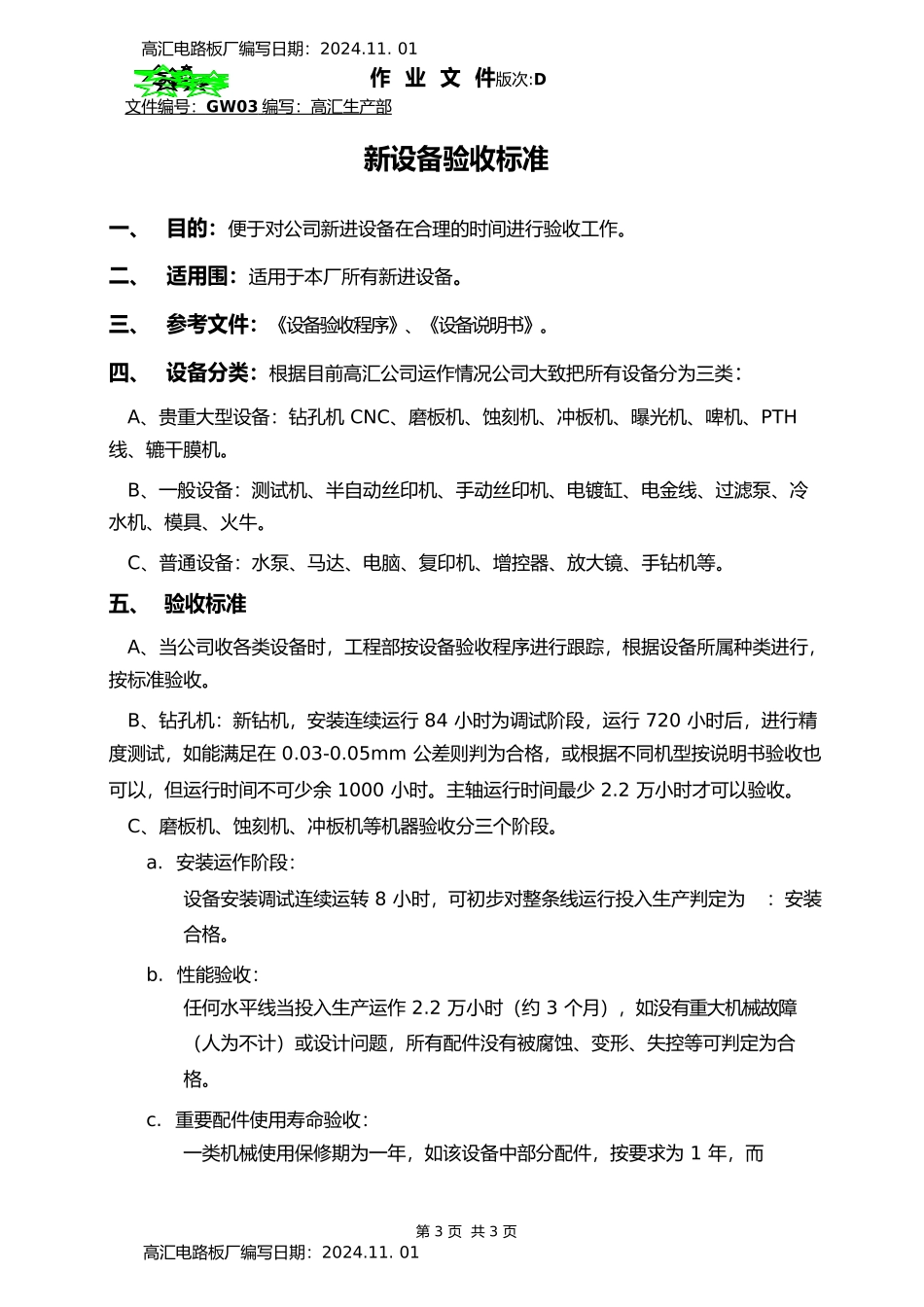

高汇电路板厂编写日期:2024
01作 业 文 件版次:D文件编号: GW03 编写:高汇生产部 新设备验收标准一、 目的:便于对公司新进设备在合理的时间进行验收工作
二、 适用围:适用于本厂所有新进设备
三、 参考文件:《设备验收程序》、《设备说明书》
四、 设备分类:根据目前高汇公司运作情况公司大致把所有设备分为三类:A、贵重大型设备:钻孔机 CNC、磨板机、蚀刻机、冲板机、曝光机、啤机、PTH线、辘干膜机
B、一般设备:测试机、半自动丝印机、手动丝印机、电镀缸、电金线、过滤泵、冷水机、模具、火牛
C、普通设备:水泵、马达、电脑、复印机、增控器、放大镜、手钻机等
五、 验收标准A、当公司收各类设备时,工程部按设备验收程序进行跟踪,根据设备所属种类进行,按标准验收
B、钻孔机:新钻机,安装连续运行 84 小时为调试阶段,运行 720 小时后,进行精度测试,如能满足在 0
05mm 公差则判为合格,或根据不同机型按说明书验收也可以,但运行时间不可少余 1000 小时
主轴运行时间最少 2
2 万小时才可以验收
C、磨板机、蚀刻机、冲板机等机器验收分三个阶段
安装运作阶段:设备安装调试连续运转 8 小时,可初步对整条线运行投入生产判定为 :安装合格
性能验收:任何水平线当投入生产运作 2
2 万小时(约 3 个月),如没有重大机械故障(人为不计)或设计问题,所有配件没有被腐蚀、变形、失控等可判定为合格

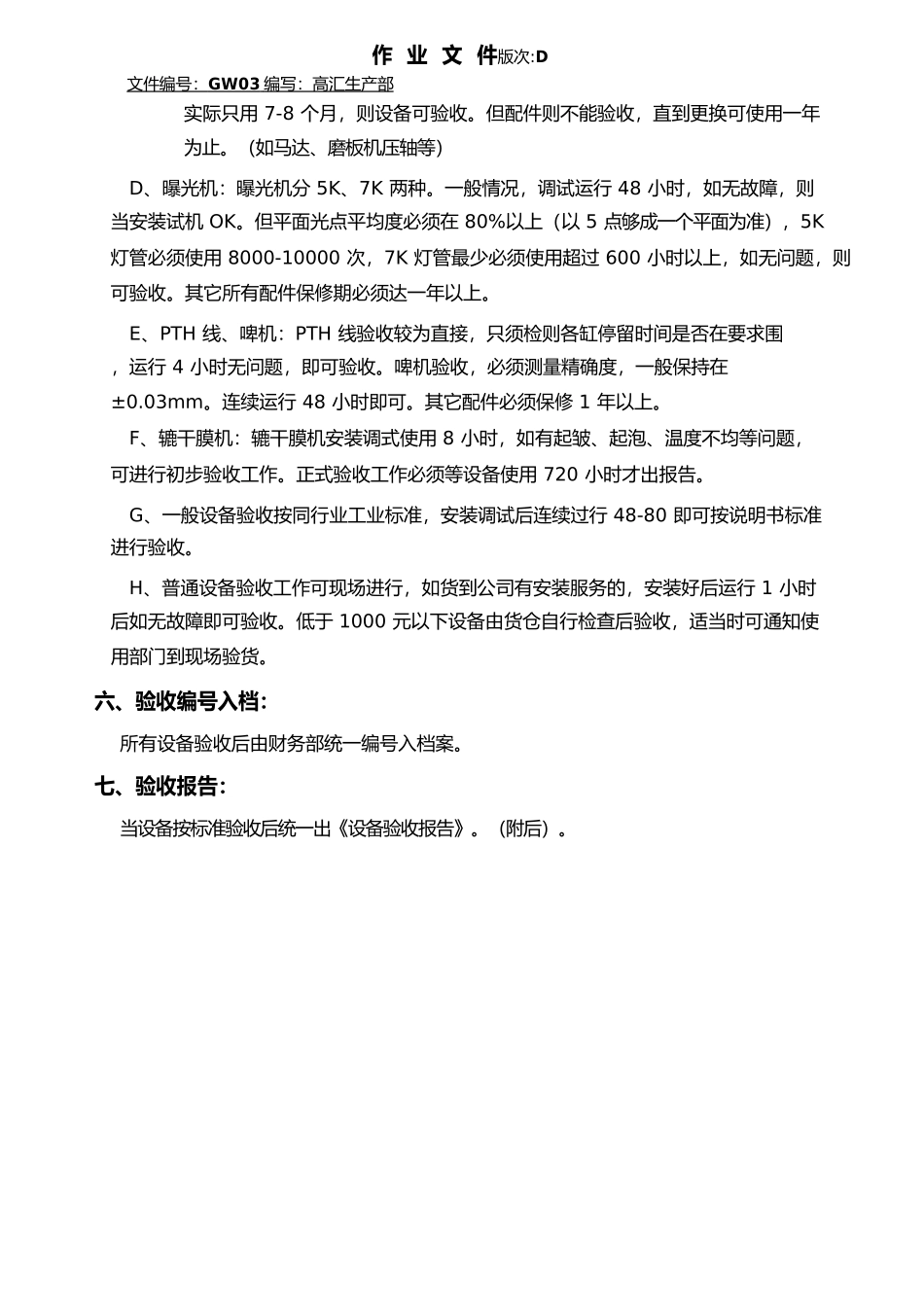

重要配件使用寿命验收:一类机械使用保修期为一年,如该设备中部分配件,按要求为 1 年,而第 3 页 共 3 页高汇电路板厂编写日期:2024
01作 业 文 件版次:D文件编号: GW03 编写:高汇生产部 实际只用 7-8 个月,则设备可验收
但配件则不能验收,直到更换可使用一年为止
(如马达、磨板机压轴等)D、曝光机:曝光机分 5
