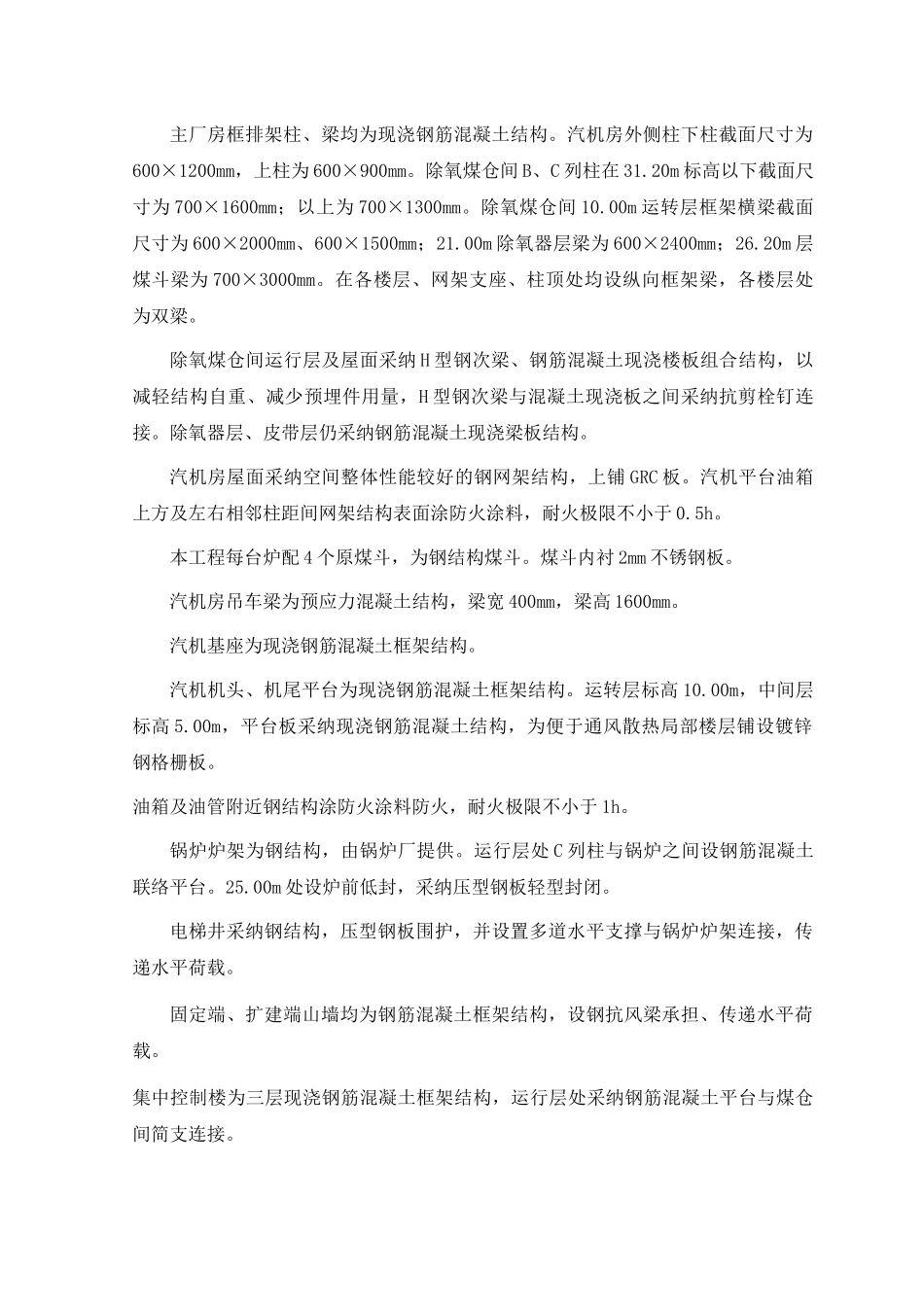

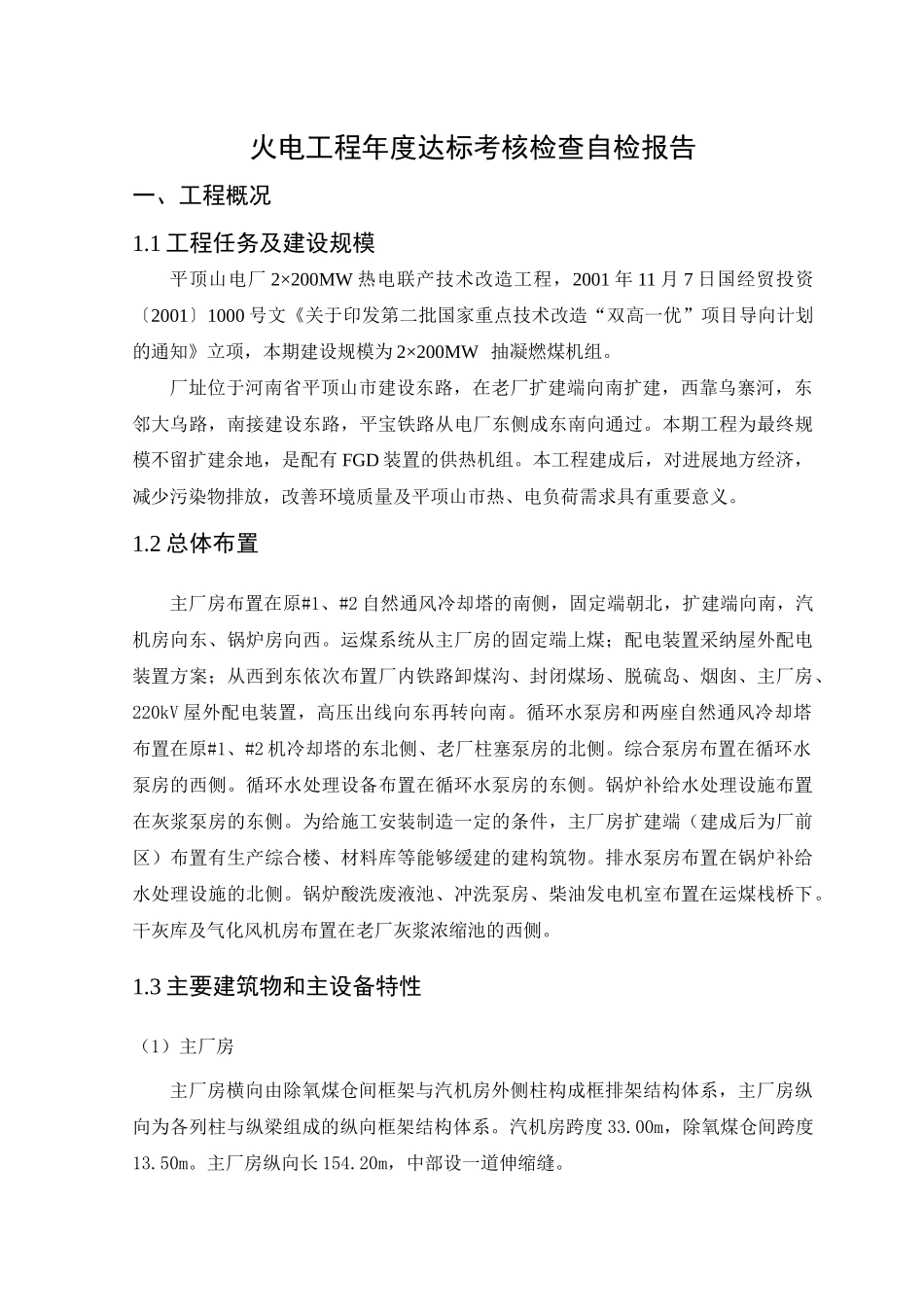

中电投工程建设管理分公司平东项目部CPI Engineering Construction Branch PD 平东工程 2024 年度达标考核检查自检报告工程项目:平顶山电厂 2×200MW 热电联产技术改造工程 报告单位:中电投工程建设管理分公司平东项目部报告时间: 2024 年 12 月 1 日火电工程年度达标考核检查自检报告 一、工程概况1.1 工程任务及建设规模平顶山电厂 2×200MW 热电联产技术改造工程,2001 年 11 月 7 日国经贸投资〔2001〕1000 号文《关于印发第二批国家重点技术改造“双高一优”项目导向计划的通知》立项,本期建设规模为 2×200MW 抽凝燃煤机组。厂址位于河南省平顶山市建设东路,在老厂扩建端向南扩建,西靠乌寨河,东邻大乌路,南接建设东路,平宝铁路从电厂东侧成东南向通过。本期工程为最终规模不留扩建余地,是配有 FGD 装置的供热机组。本工程建成后,对进展地方经济,减少污染物排放,改善环境质量及平项山市热、电负荷需求具有重要意义。1.2 总体布置主厂房布置在原#1、#2 自然通风冷却塔的南侧,固定端朝北,扩建端向南,汽机房向东、锅炉房向西。运煤系统从主厂房的固定端上煤;配电装置采纳屋外配电装置方案;从西到东依次布置厂内铁路卸煤沟、封闭煤场、脱硫岛、烟囱、主厂房、220kV 屋外配电装置,高压出线向东再转向南。循环水泵房和两座自然通风冷却塔布置在原#1、#2 机冷却塔的东北侧、老厂柱塞泵房的北侧。综合泵房布置在循环水泵房的西侧。循环水处理设备布置在循环水泵房的东侧。锅炉补给水处理设施布置在灰浆泵房的东侧。为给施工安装制造一定的条件,主厂房扩建端(建成后为厂前区)布置有生产综合楼、材料库等能够缓建的建构筑物。排水泵房布置在锅炉补给水处理设施的北侧。锅炉酸洗废液池、冲洗泵房、柴油发电机室布置在运煤栈桥下。干灰库及气化风机房布置在老厂灰浆浓缩池的西侧。1.3 主要建筑物和主设备特性(1)主厂房主厂房横向由除氧煤仓间框架与汽机房外侧柱构成框排架结构体系,主厂房纵向为各列柱与纵梁组成的纵向框架结构体系。汽机房跨度 33.00m,除氧煤仓间跨度13.50m。主厂房纵向长 154.20m,中部设一道伸缩缝。主厂房框排架柱、梁均为现浇钢筋混凝土结构。汽机房外侧柱下柱截面尺寸为600×1200mm,上柱为 600×900mm。除氧煤仓间 B、C 列柱在 31.20m 标高以下截面尺寸为 700×1600mm;以上为 700×1300mm。除氧煤仓间 10.00m 运转层框架横梁截面尺寸为 600×2000mm、60...
