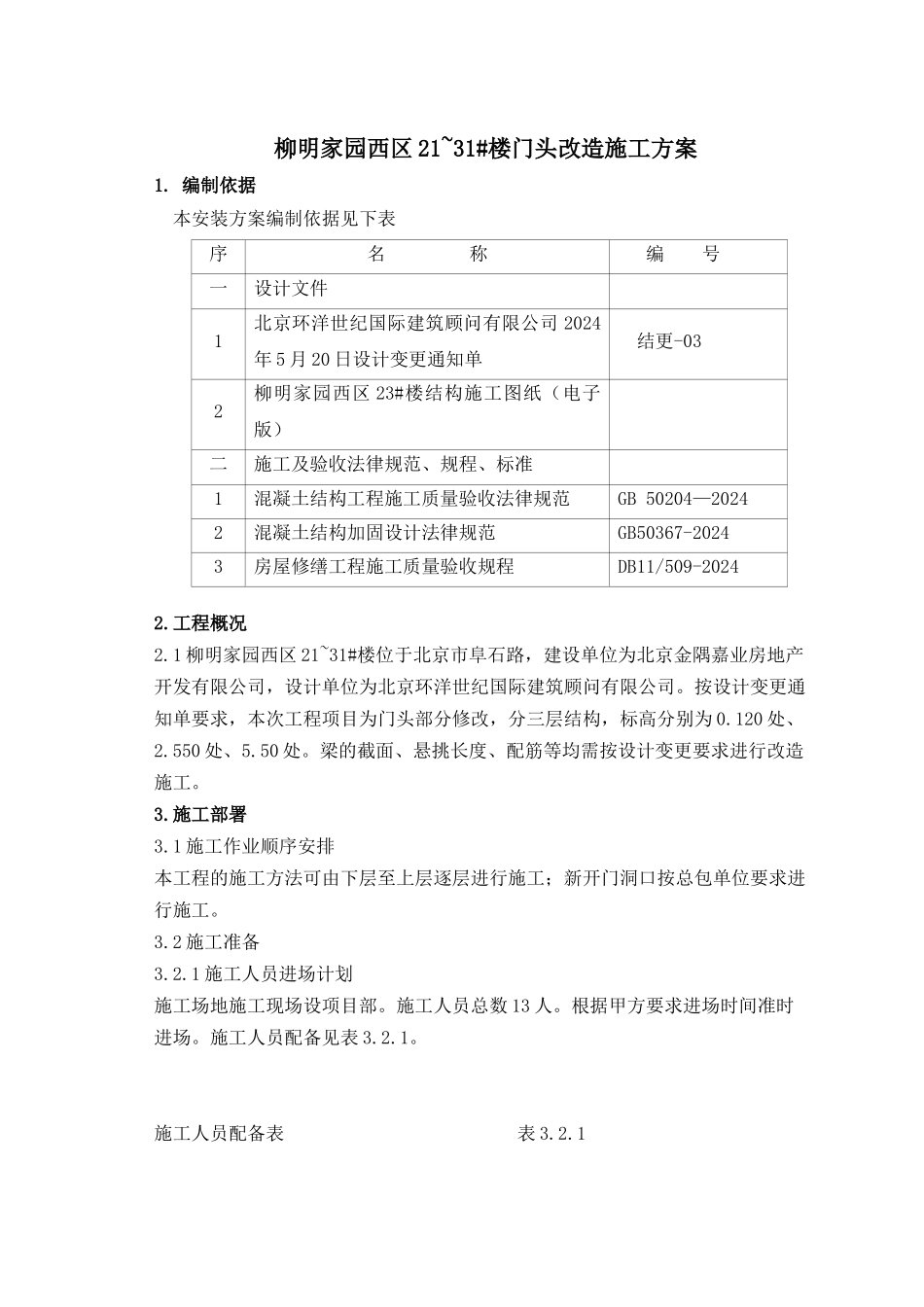

柳明家园西区 21~31#楼门头改造施工方案1
编制依据本安装方案编制依据见下表序名 称编 号一设计文件1北京环洋世纪国际建筑顾问有限公司 2024年 5 月 20 日设计变更通知单结更-032柳明家园西区 23#楼结构施工图纸(电子版)二施工及验收法律规范、规程、标准1混凝土结构工程施工质量验收法律规范GB 50204—20242混凝土结构加固设计法律规范GB50367-20243房屋修缮工程施工质量验收规程DB11/509-20242
1 柳明家园西区 21~31#楼位于北京市阜石路,建设单位为北京金隅嘉业房地产开发有限公司,设计单位为北京环洋世纪国际建筑顾问有限公司
按设计变更通知单要求,本次工程项目为门头部分修改,分三层结构,标高分别为 0
120 处、2
550 处、5
梁的截面、悬挑长度、配筋等均需按设计变更要求进行改造施工
1 施工作业顺序安排本工程的施工方法可由下层至上层逐层进行施工;新开门洞口按总包单位要求进行施工
2 施工准备3
1 施工人员进场计划施工场地施工现场设项目部
施工人员总数 13 人
根据甲方要求进场时间准时进场
施工人员配备见表 3
施工人员配备表 表 3
1序号人员岗位或工种人数职责1项目经理1施工生产、安全总负责2技术负责1施工技术、施工质量3安全员1工程施工中安全检查管理4工长1施工生产5电工1施工用电管理6切割拆除工人5切割拆除梁、板7植筋工人3植筋8合计133
2 施工用水电计划 由甲方现场提供 220v 电源,总功率不小于 20KW
施工用电由甲方提供单独专线连接
由甲方现场提供自来水源管
3 主要施工设备配备表主要施工设备配备表 表 3
2序号设备名称规格型号单位数量备注1水钻台62电锤台23液压钳台13

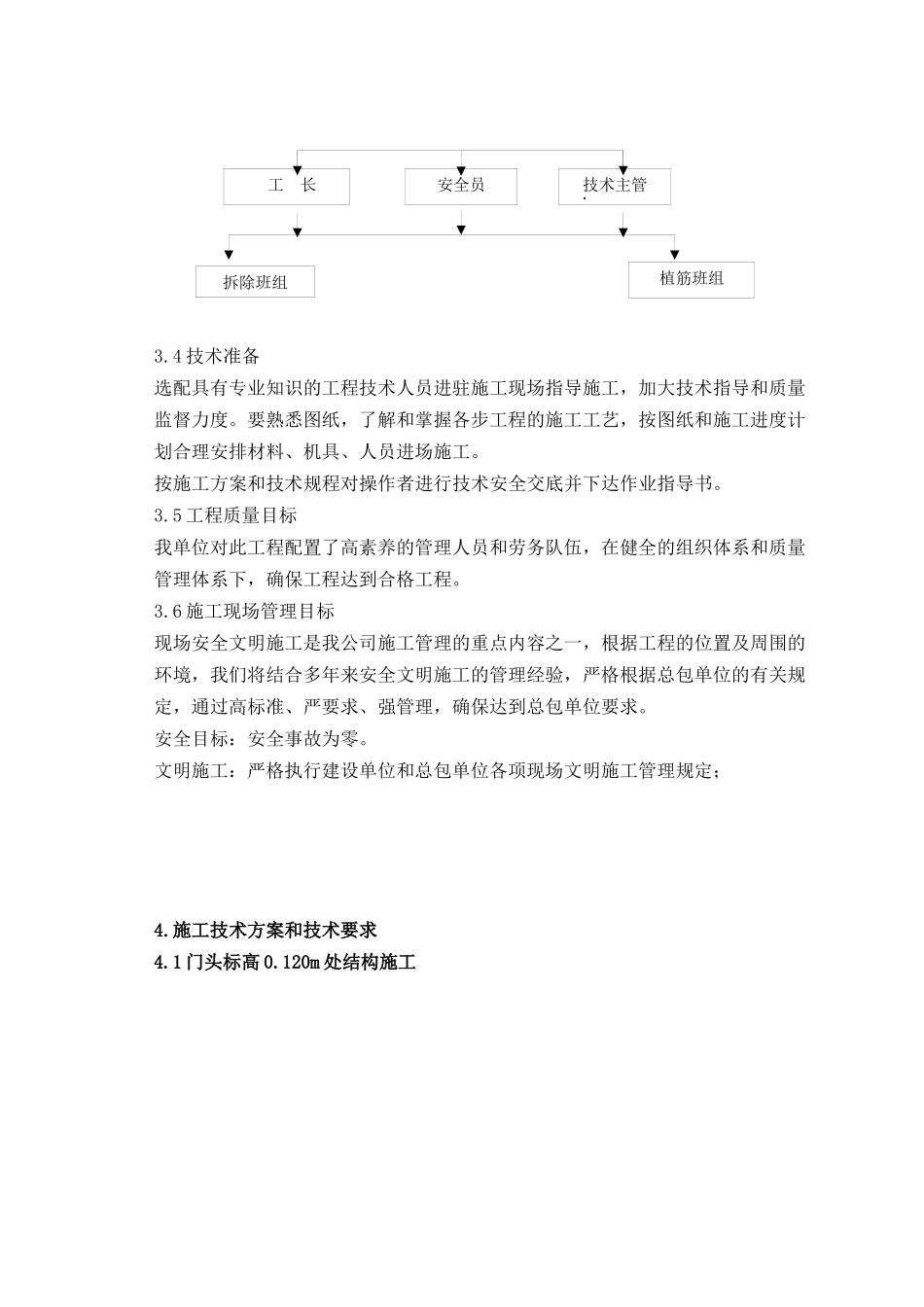

3 组织机构组织机构图 项目经理 3
