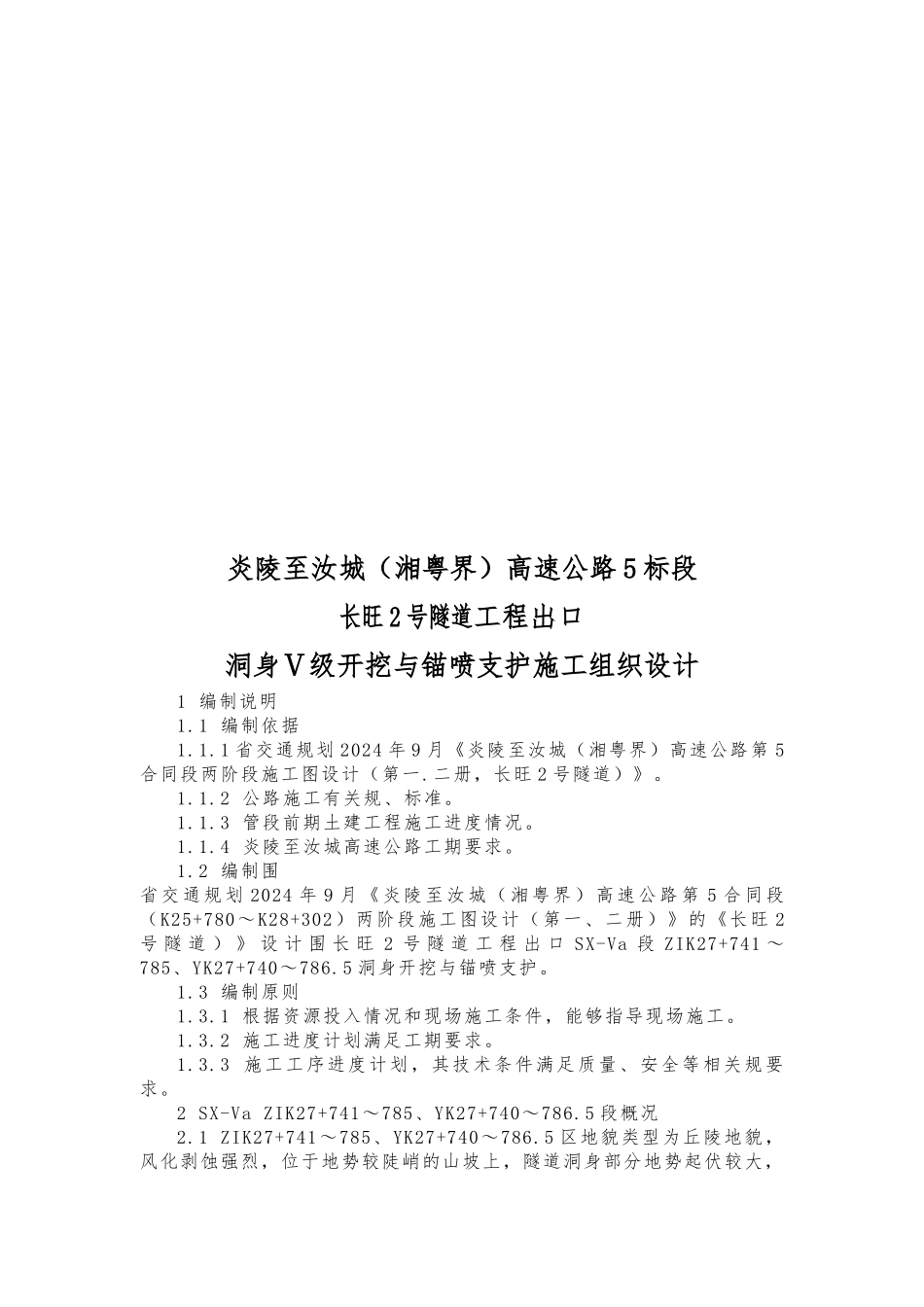

炎陵至汝城(湘粤界)高速公路 5 标段长旺 2 号隧道工程出口洞身Ⅴ级开挖与锚喷支护施工组织设计1 编制说明1
1 编制依据1
1 省交通规划 2024 年 9 月《炎陵至汝城(湘粤界)高速公路第 5合同段两阶段施工图设计(第一
二册,长旺 2 号隧道)》
2 公路施工有关规、标准
3 管段前期土建工程施工进度情况
4 炎陵至汝城高速公路工期要求
2 编制围省交通规划 2024 年 9 月《炎陵至汝城(湘粤界)高速公路第 5 合同段(K25+780~K28+302)两阶段施工图设计(第一、二册)》的《长旺 2号 隧 道 ) 》 设 计 围 长 旺 2 号 隧 道 工 程 出 口 SX-Va 段 ZIK27+741 ~785、YK27+740~786
5 洞身开挖与锚喷支护
3 编制原则1
1 根据资源投入情况和现场施工条件,能够指导现场施工
2 施工进度计划满足工期要求
3 施工工序进度计划,其技术条件满足质量、安全等相关规要求
2 SX-Va ZIK27+741~785、YK27+740~786
5 段概况2
1 ZIK27+741~785、YK27+740~786
5 区地貌类型为丘陵地貌,风化剥蚀强烈,位于地势较陡峭的山坡上,隧道洞身部分地势起伏较大,洞门仰坡自然坡度约 40~45°
隧道出口段测设线间距约 20m,属小净距中隧道
2 平纵面 左幅隧道 ZIK27+741~785 段位于 R=1050 的缓和曲线上;右幅隧道YK27+740~786
5 段位于 R=1000 的缓和曲线上
左幅隧道为单向坡,隧道纵坡为 2
098% (沿路线前进方向上坡为正)
右幅隧道为单向坡,隧道纵坡为 2
070% (沿路线前进方向上坡为正)
3 ZIK27+741~785、YK27+740~786

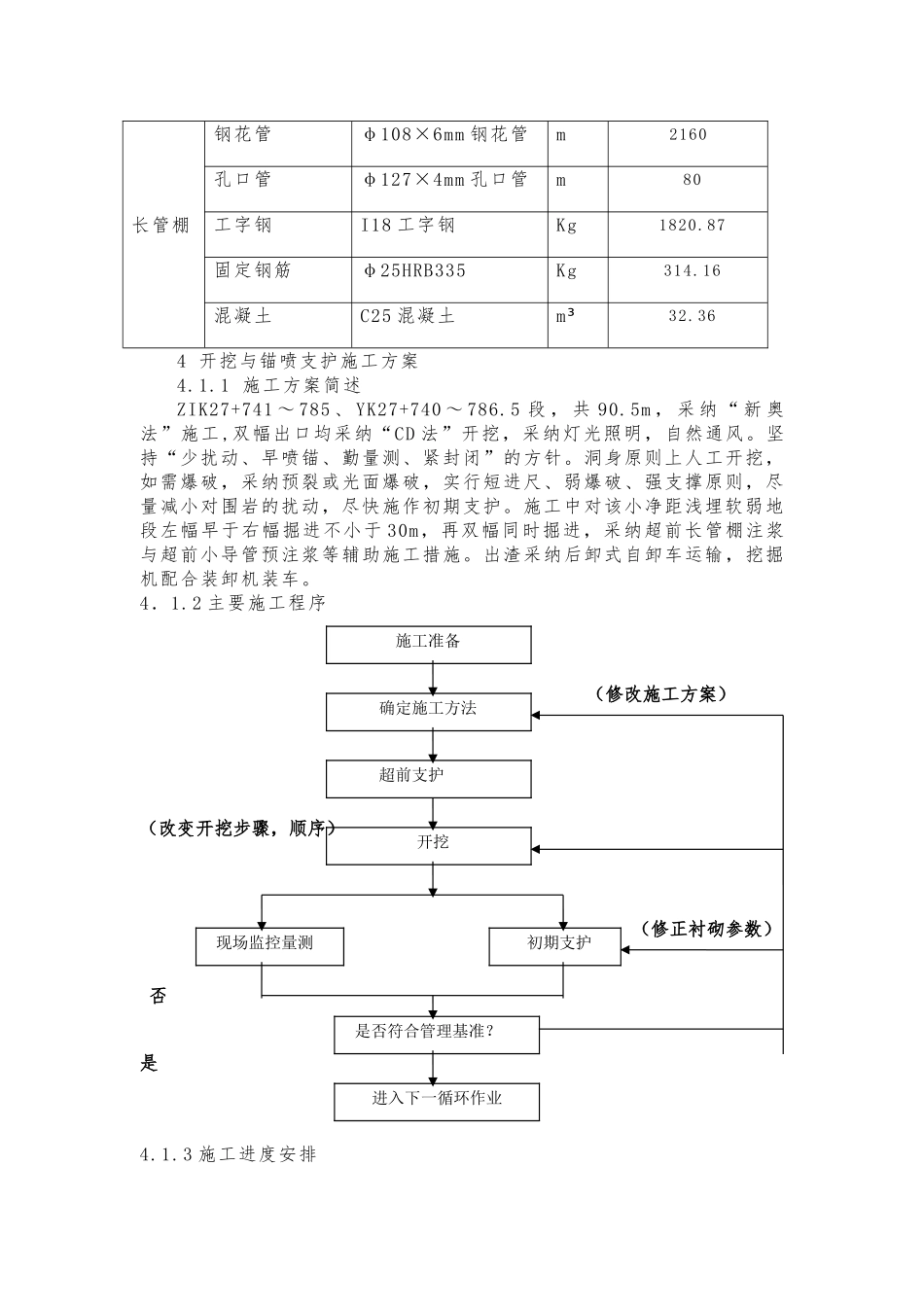

5主要工程数量:附
