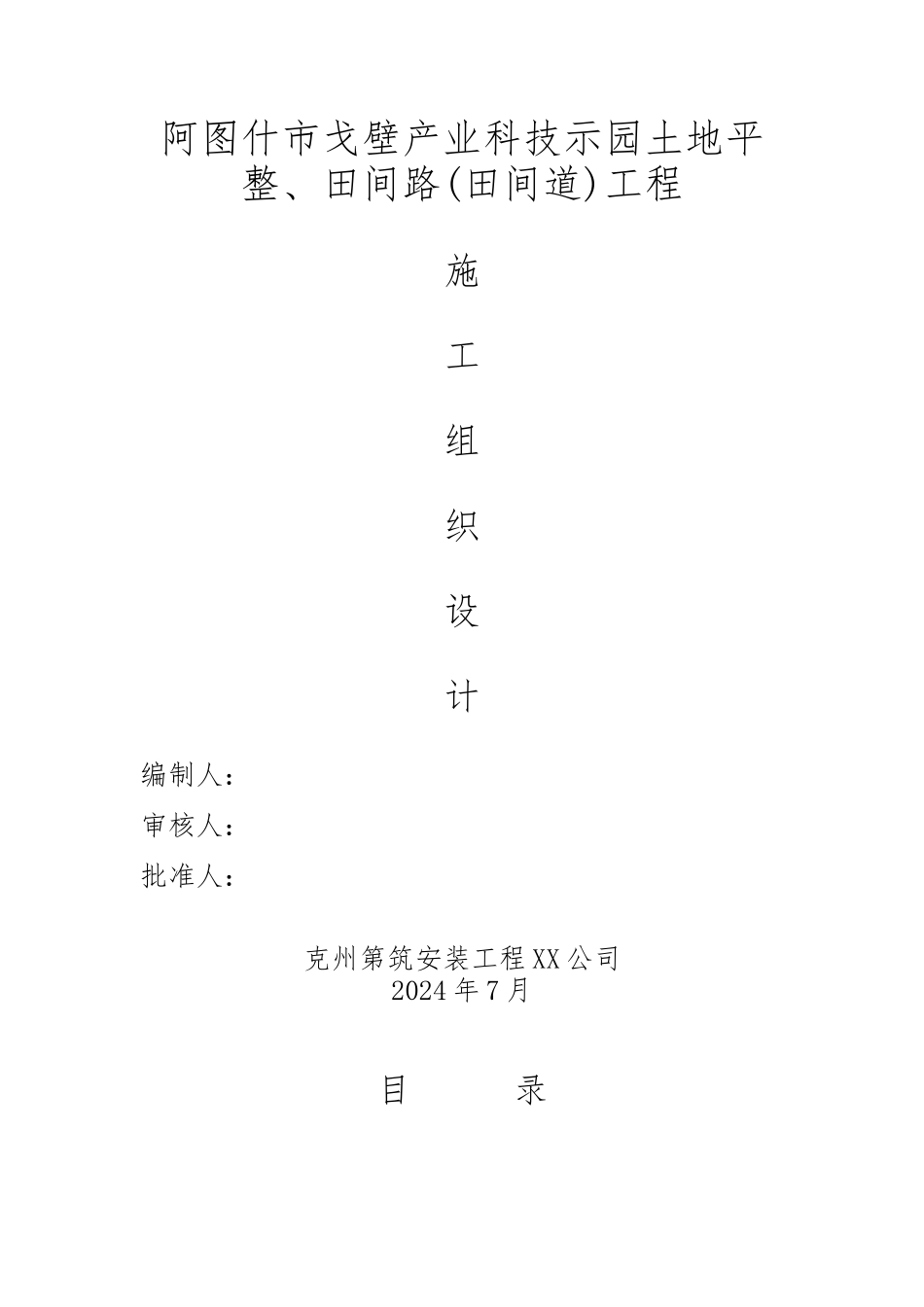

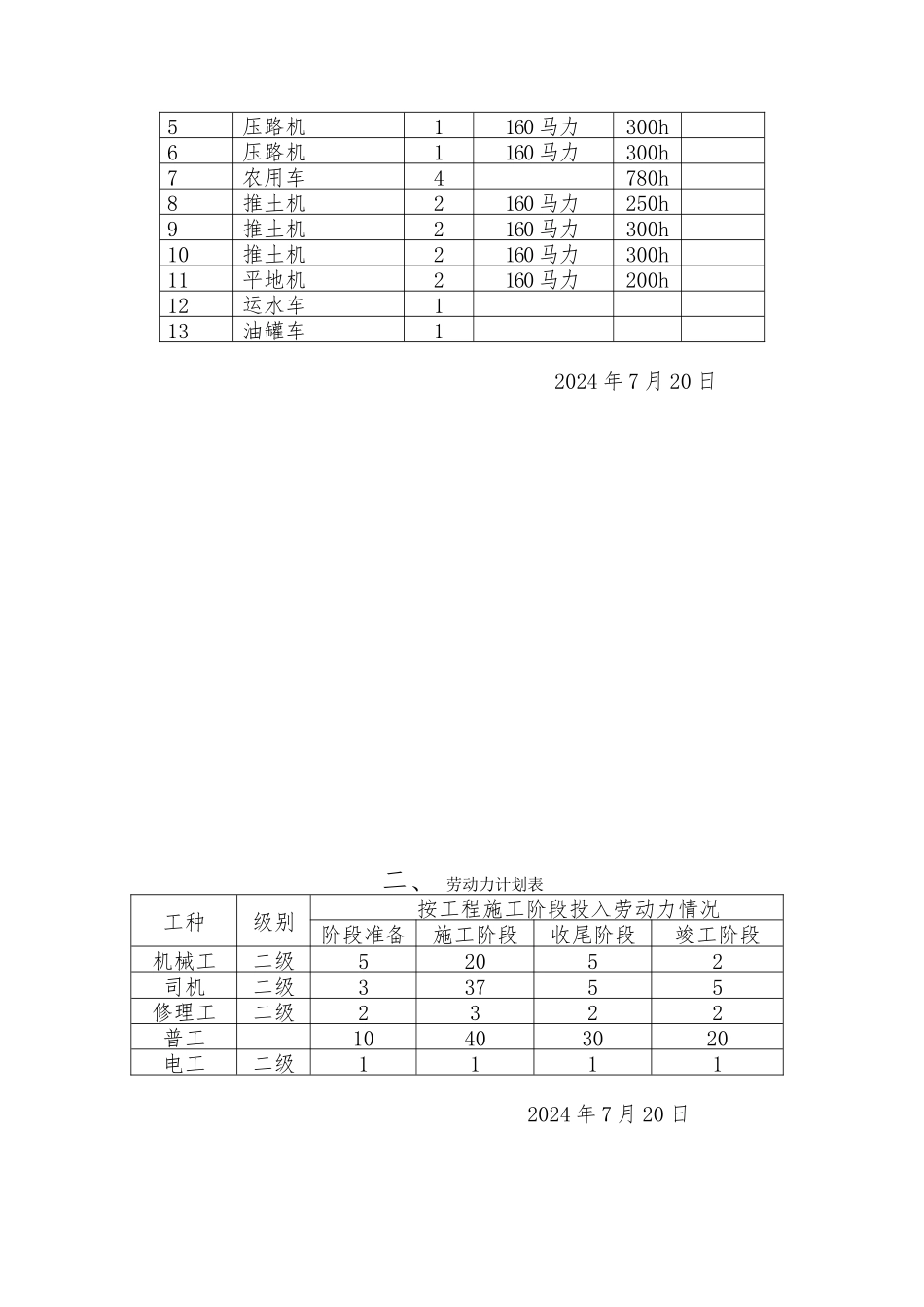

阿图什市戈壁产业科技示园土地平整、田间路(田间道)工程施工组织设计编制人:审核人:批准人:克州第筑安装工程 XX 公司2024 年 7 月目 录一、主要施工机械设备表二、劳力力计划表三、计划开、竣工日期和施工进度表四、临时设施布置与临时用地表五、施工方案一、 主要施工机械设备表序号机械或设备名称数量额定功率(kw)生产能力备注1挖掘机3180 马力1m32蛙式打夯机62.8kw3装载机2120 马力500h4自卸车580 马力300h5压路机1160 马力300h6压路机1160 马力300h7农用车4780h8推土机2160 马力250h9推土机2160 马力300h10推土机2160 马力300h11平地机2160 马力200h12运水车113油罐车1 2024 年 7 月 20 日二、 劳动力计划表工种级别按工程施工阶段投入劳动力情况阶段准备施工阶段收尾阶段竣工阶段机械工二级52052司机二级33755修理工二级2322普工10403020电工二级1111 2024 年 7 月 20 日三、 计划开、竣工日期和施工进度表本工程计划开工日期为:2024 年 7 月 19 日,计划竣工日期为:2024 年 10 月 17 日。施工进度表见施工进度计划网络图。 2024 年 7 月 20 日五、施工方案1.施工组织设计1.1 施工进度控制网络1.1.1 工程概况分析本工程位于阿图什市西北部,距城区直线距离约 20Km,境东西长约 43Km,南北宽约 28Km,海拔 1300-1700m。该项目集中连片,属于阿图什市阿扎克乡村土地,不涉与其他村。项目区为基本农田整理重点项目,地貌类型为平行变化大,立体垂直变化也十分明显。工程工期要求:2024 年 7 月 19 日开工,2024 年 10 月 17 日竣工。主要施工容:土地平整、田间道路工程。工程量表:1.1.2 施工进度控制网络施工进度控制网络见下页1.2 施工现场平面布置1.2.1 布置原则与依据1.2.1.1 布置原则遵循“建优质工程,创环保现场”的原则,把安全生产和文明施工同步,工程建设和绿色环保并取。形成文明的、绿色的、科学的施工现场。序号分项名称计算单位工程量一、土地平整工程1机械推土m371200二、田间道路工程1田间道路戈壁料回填m34300遵守国家现行法律、法规的原则。在施工现场布置中充分体现出符合生产、生活、安全、消防、环保、卫生、劳动保障等国家有关规章和法规。以尊重业主、用户满意为原则,业主同意、指定的围布置本合同工程所需的临建设施;充分利用业主为本合同工程提供的场外交通、场地、通讯、能源与材料供应等施工条件;积极响应招标文件,满足招标文件的各...
