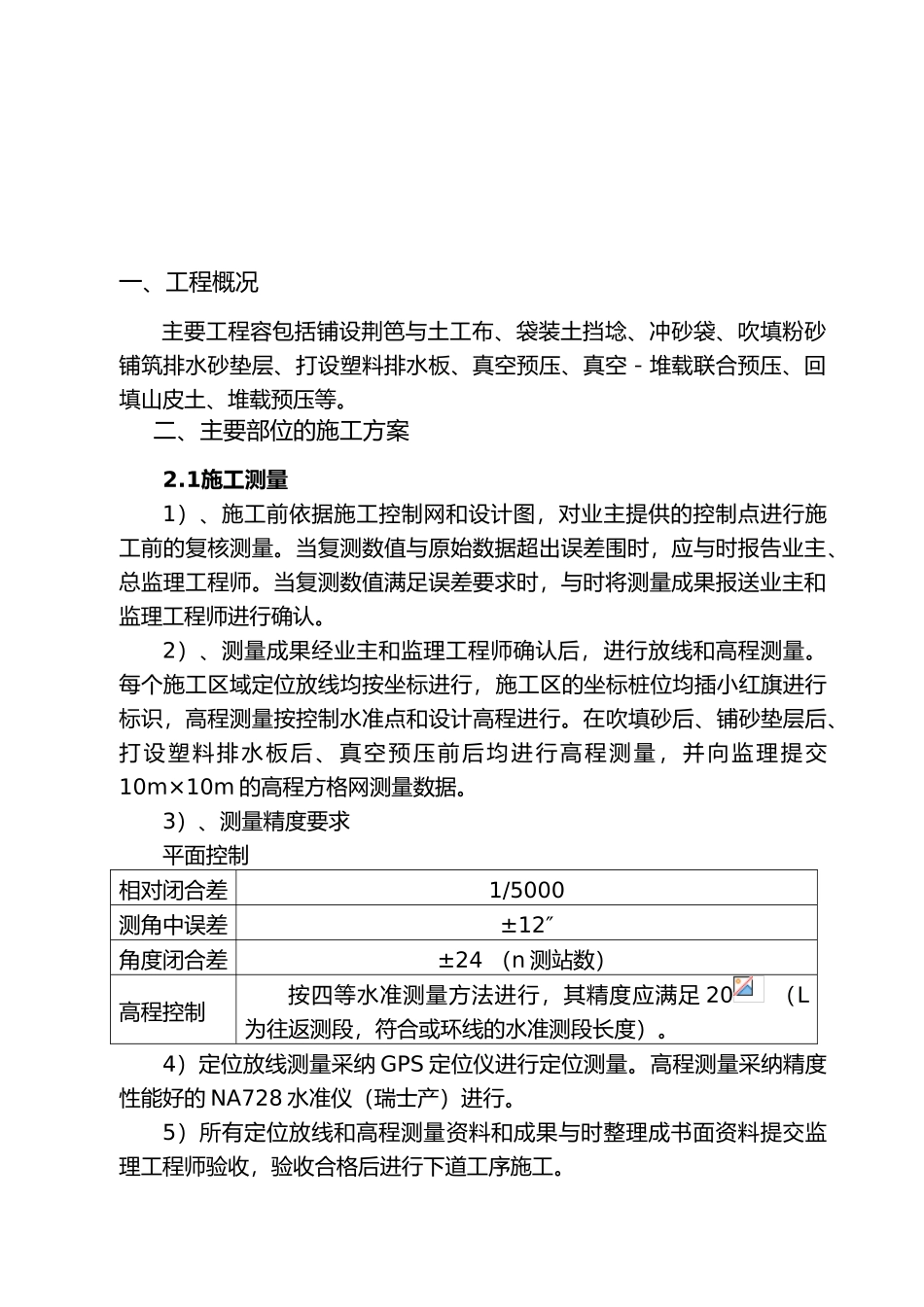

一、工程概况主要工程容包括铺设荆笆与土工布、袋装土挡埝、冲砂袋、吹填粉砂铺筑排水砂垫层、打设塑料排水板、真空预压、真空-堆载联合预压、回填山皮土、堆载预压等
二、主要部位的施工方案2
1施工测量1)、施工前依据施工控制网和设计图,对业主提供的控制点进行施工前的复核测量
当复测数值与原始数据超出误差围时,应与时报告业主、总监理工程师
当复测数值满足误差要求时,与时将测量成果报送业主和监理工程师进行确认
2)、测量成果经业主和监理工程师确认后,进行放线和高程测量
每个施工区域定位放线均按坐标进行,施工区的坐标桩位均插小红旗进行标识,高程测量按控制水准点和设计高程进行
在吹填砂后、铺砂垫层后、打设塑料排水板后、真空预压前后均进行高程测量,并向监理提交10m×10m 的高程方格网测量数据
3)、测量精度要求平面控制相对闭合差1/5000测角中误差±12″角度闭合差±24 (n 测站数)高程控制按四等水准测量方法进行,其精度应满足 20 (L为往返测段,符合或环线的水准测段长度)
4)定位放线测量采纳 GPS 定位仪进行定位测量
高程测量采纳精度性能好的 NA728 水准仪(瑞士产)进行
5)所有定位放线和高程测量资料和成果与时整理成书面资料提交监理工程师验收,验收合格后进行下道工序施工
6)所有测量仪器,在使用前均经过校验,并在施工过程中定期检校,并经监理工程师检验确认后方可使用,以保证测量仪器应有的测量精度

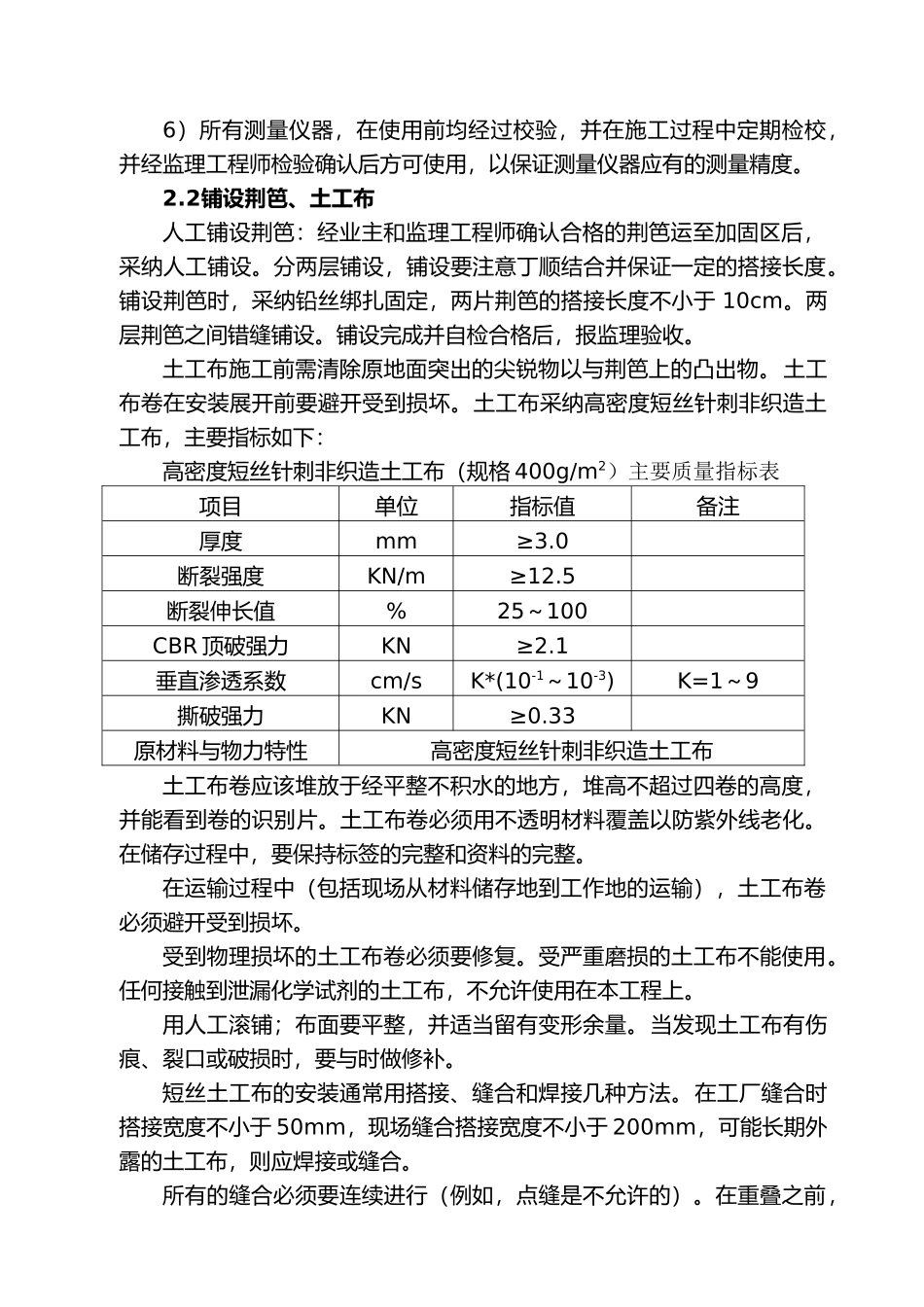

2铺设荆笆、土工布人工铺设荆笆:经业主和监理工程师确认合格的荆笆运至加固区后,采纳人工铺设
分两层铺设,铺设要注意丁顺结合并保证一定的搭接长度
铺设荆笆时,采纳铅丝绑扎固定,两片荆笆的搭接长度不小于 10cm
两层荆笆之间错缝铺设
铺设完成并自检合格后,报监理验收
土工布施工前需清除原地面突出的尖锐物以与荆笆上的凸出物
土工布卷在安装展开前要避开受到损坏

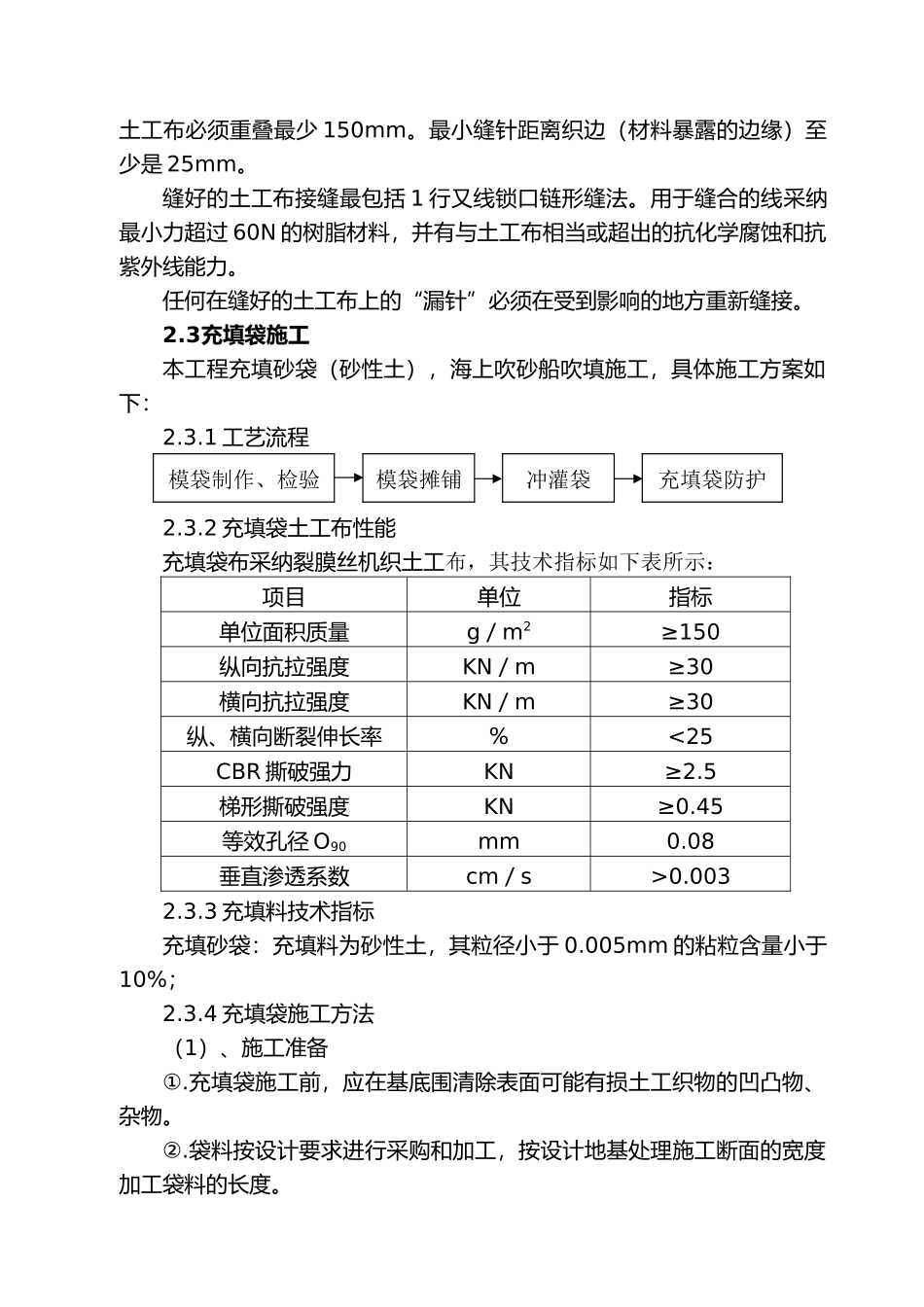

土工布采纳高密度
