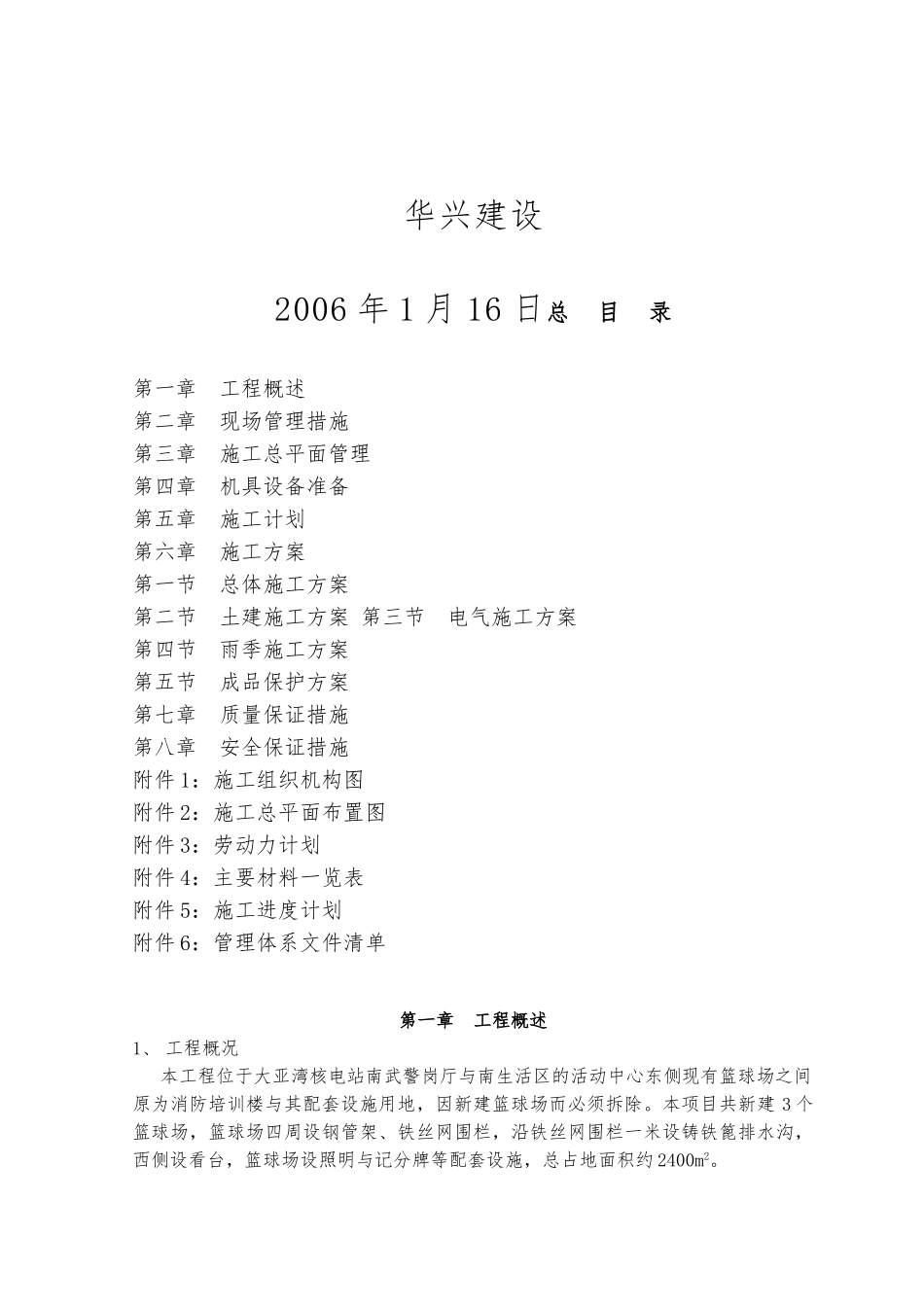

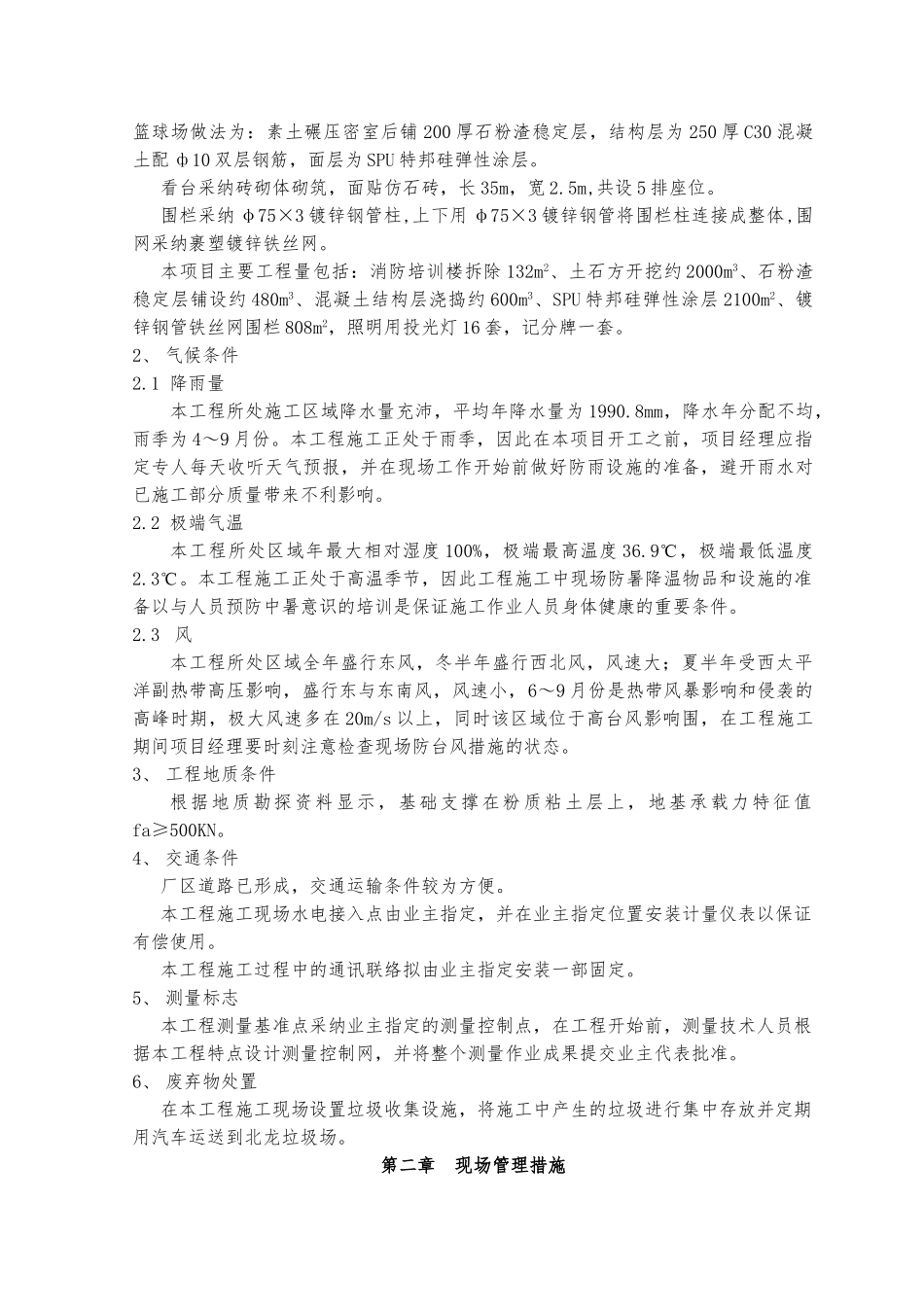

大亚湾核电基地新建南区篮球场施工组织设计华兴建设2006 年 1 月 16 日总 目 录第一章 工程概述第二章 现场管理措施第三章 施工总平面管理第四章 机具设备准备第五章 施工计划第六章 施工方案第一节 总体施工方案 第二节 土建施工方案 第三节 电气施工方案第四节 雨季施工方案第五节 成品保护方案第七章 质量保证措施第八章 安全保证措施附件 1:施工组织机构图附件 2:施工总平面布置图附件 3:劳动力计划附件 4:主要材料一览表附件 5:施工进度计划附件 6:管理体系文件清单第一章 工程概述1、 工程概况本工程位于大亚湾核电站南武警岗厅与南生活区的活动中心东侧现有篮球场之间原为消防培训楼与其配套设施用地,因新建篮球场而必须拆除。本项目共新建 3 个篮球场,篮球场四周设钢管架、铁丝网围栏,沿铁丝网围栏一米设铸铁篦排水沟,西侧设看台,篮球场设照明与记分牌等配套设施,总占地面积约 2400m2。篮球场做法为:素土碾压密室后铺 200 厚石粉渣稳定层,结构层为 250 厚 C30 混凝土配 ф10 双层钢筋,面层为 SPU 特邦硅弹性涂层。看台采纳砖砌体砌筑,面贴仿石砖,长 35m,宽 2.5m,共设 5 排座位。围栏采纳 φ75×3 镀锌钢管柱,上下用 φ75×3 镀锌钢管将围栏柱连接成整体,围网采纳裹塑镀锌铁丝网。本项目主要工程量包括:消防培训楼拆除 132m2、土石方开挖约 2000m3、石粉渣稳定层铺设约 480m3、混凝土结构层浇捣约 600m3、SPU 特邦硅弹性涂层 2100m2、镀锌钢管铁丝网围栏 808m2,照明用投光灯 16 套,记分牌一套。2、 气候条件2.1 降雨量本工程所处施工区域降水量充沛,平均年降水量为 1990.8mm,降水年分配不均,雨季为 4~9 月份。本工程施工正处于雨季,因此在本项目开工之前,项目经理应指定专人每天收听天气预报,并在现场工作开始前做好防雨设施的准备,避开雨水对已施工部分质量带来不利影响。2.2 极端气温本工程所处区域年最大相对湿度 100%,极端最高温度 36.9℃,极端最低温度2.3℃。本工程施工正处于高温季节,因此工程施工中现场防暑降温物品和设施的准备以与人员预防中暑意识的培训是保证施工作业人员身体健康的重要条件。2.3 风本工程所处区域全年盛行东风,冬半年盛行西北风,风速大;夏半年受西太平洋副热带高压影响,盛行东与东南风,风速小,6~9 月份是热带风暴影响和侵袭的高峰时期,极大风速多在 20m/s 以上,同时该区域位于高台风影响围...
