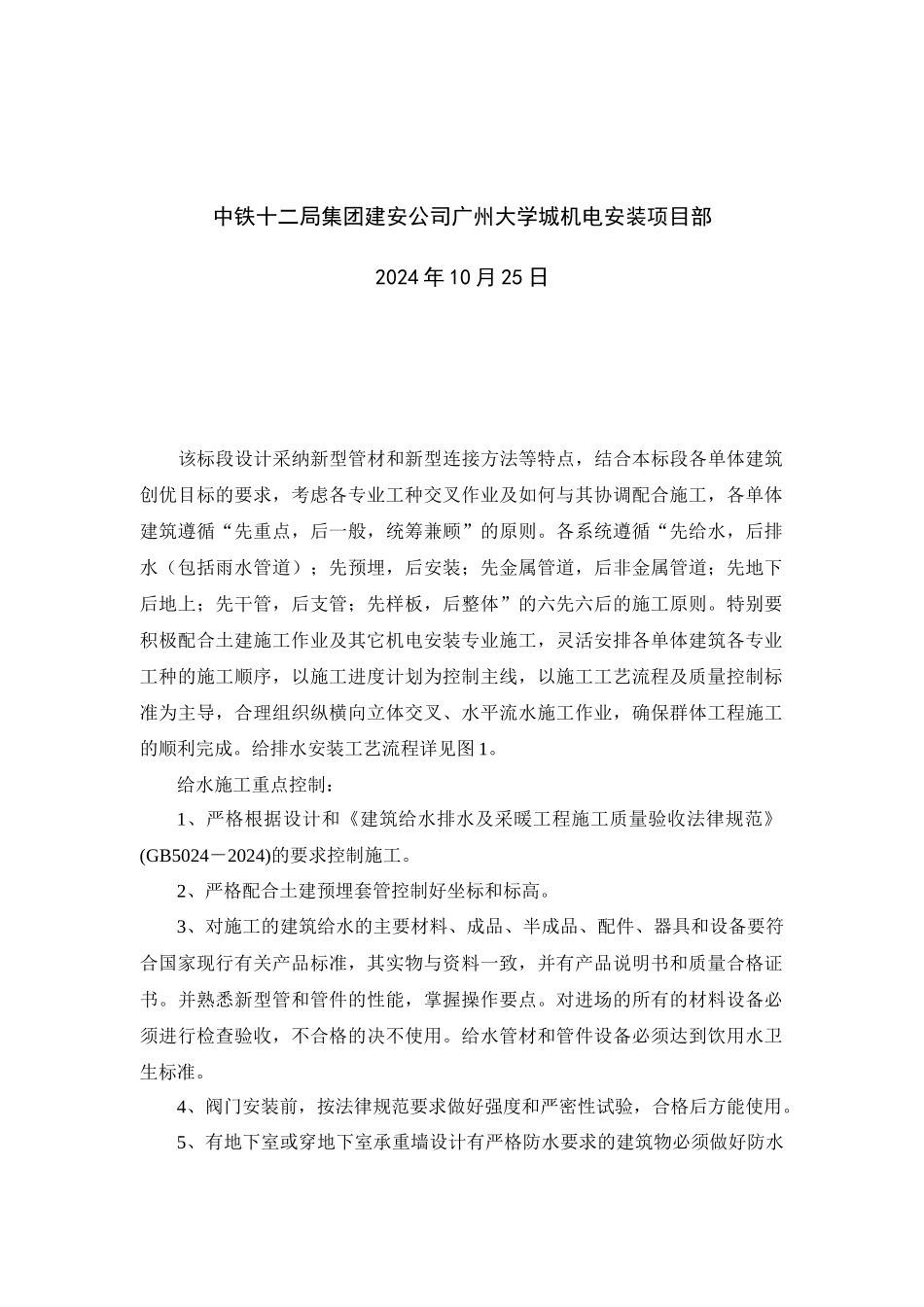

室内给水系统作业指导书编制 审核 中铁十二局集团建安公司广州大学城机电安装项目部2024 年 10 月 25 日该标段设计采纳新型管材和新型连接方法等特点,结合本标段各单体建筑创优目标的要求,考虑各专业工种交叉作业及如何与其协调配合施工,各单体建筑遵循“先重点,后一般,统筹兼顾”的原则
各系统遵循“先给水,后排水(包括雨水管道);先预埋,后安装;先金属管道,后非金属管道;先地下后地上;先干管,后支管;先样板,后整体”的六先六后的施工原则
特别要积极配合土建施工作业及其它机电安装专业施工,灵活安排各单体建筑各专业工种的施工顺序,以施工进度计划为控制主线,以施工工艺流程及质量控制标准为主导,合理组织纵横向立体交叉、水平流水施工作业,确保群体工程施工的顺利完成
给排水安装工艺流程详见图 1
给水施工重点控制:1、严格根据设计和《建筑给水排水及采暖工程施工质量验收法律规范》(GB5024-2024)的要求控制施工
2、严格配合土建预埋套管控制好坐标和标高
3、对施工的建筑给水的主要材料、成品、半成品、配件、器具和设备要符合国家现行有关产品标准,其实物与资料一致,并有产品说明书和质量合格证书
并熟悉新型管和管件的性能,掌握操作要点
对进场的所有的材料设备必须进行检查验收,不合格的决不使用
给水管材和管件设备必须达到饮用水卫生标准
4、阀门安装前,按法律规范要求做好强度和严密性试验,合格后方能使用
5、有地下室或穿地下室承重墙设计有严格防水要求的建筑物必须做好防水套管
6、严格控制给水工程安装质量,各种承压管道系统和设备必须做好水压试验
7、给水管道在交付使用前必须做好冲洗和消毒,并经有关部门取样检验达到国家《生活饮用水标准》,方可交付使用
卫生洁具安装预留洞封堵管材清理 ( 洗 )管材下料编写施工方案进行技术核定施工技术交底图纸会审材料计划供应商考察材料进场材料报验通水试验管道冲洗
