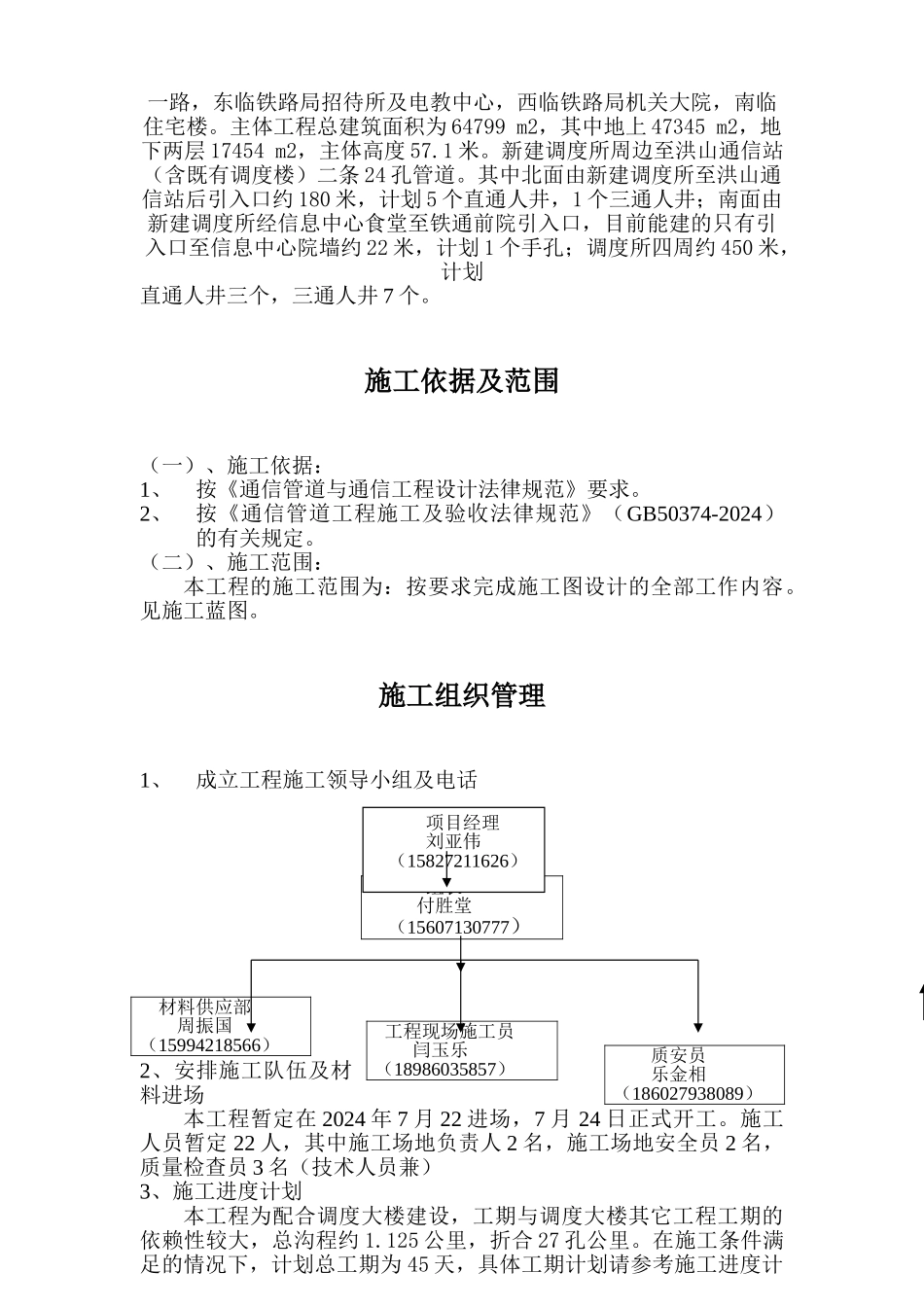

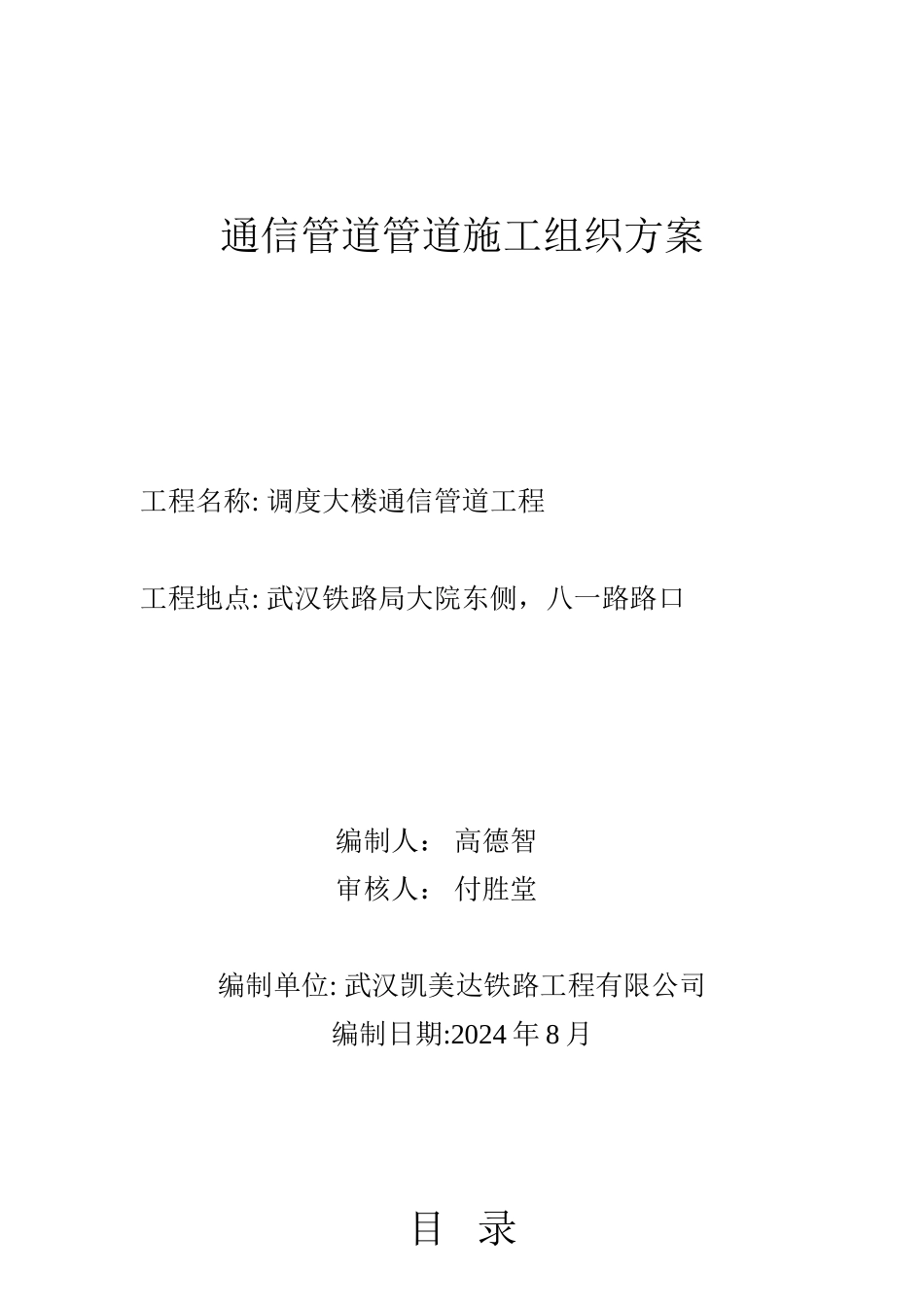

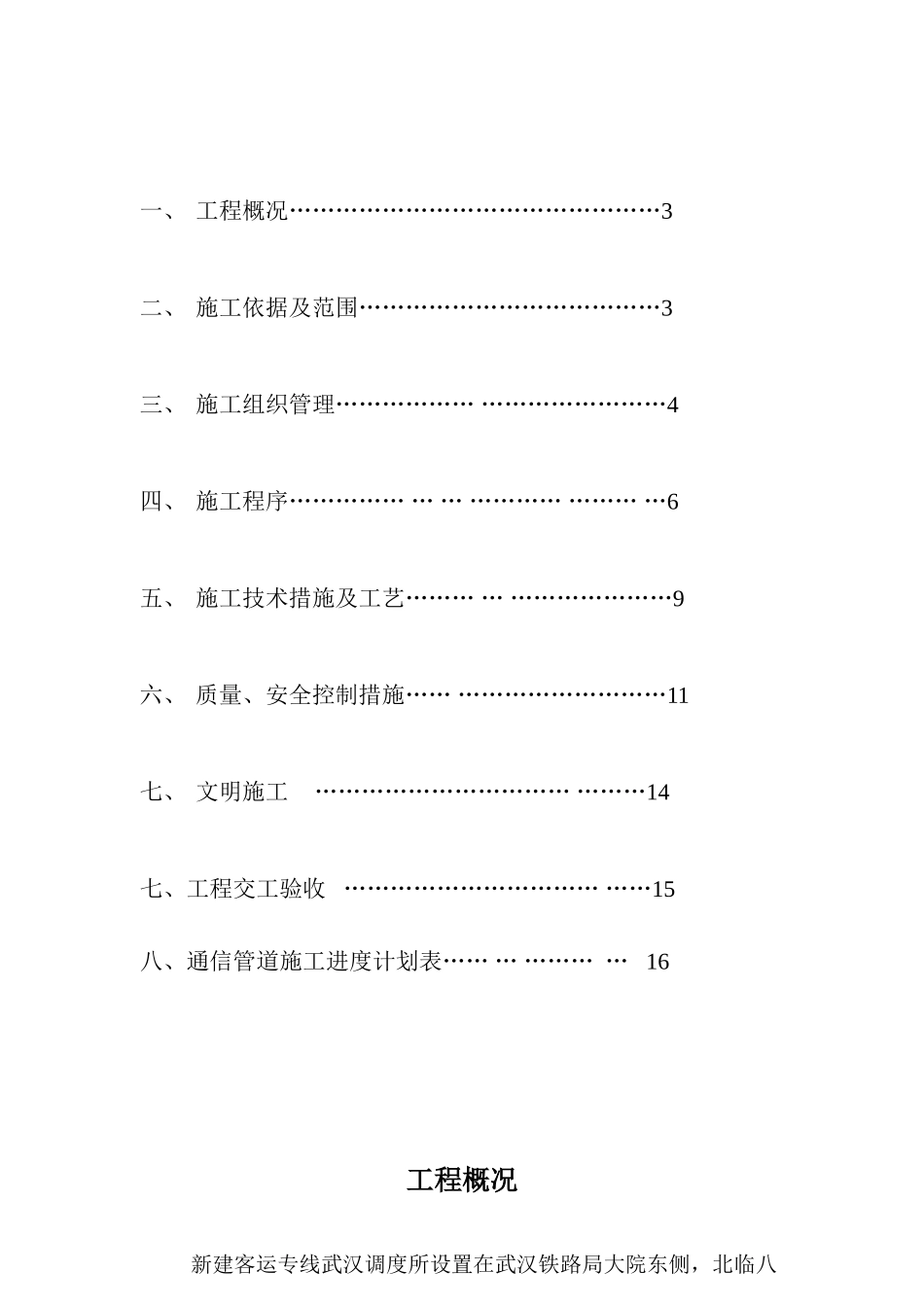

通信管道管道施工组织方案工程名称: 调度大楼通信管道工程工程地点: 武汉铁路局大院东侧,八一路路口编制人: 高德智审核人: 付胜堂编制单位: 武汉凯美达铁路工程有限公司 编制日期:2024 年 8 月目 录一、 工程概况…………………………………………3二、 施工依据及范围…………………………………3三、 施工组织管理……………… ……………………4四、 施工程序…………… … … ………… ……… …6五、 施工技术措施及工艺……… … …………………9六、 质量、安全控制措施…… ………………………11七、 文明施工 …………………………… ………14七、工程交工验收 …………………………… ……15八、通信管道施工进度计划表…… … ……… … 16工程概况 新建客运专线武汉调度所设置在武汉铁路局大院东侧,北临八一路,东临铁路局招待所及电教中心,西临铁路局机关大院,南临住宅楼。主体工程总建筑面积为 64799 m2,其中地上 47345 m2,地下两层 17454 m2,主体高度 57.1 米。新建调度所周边至洪山通信站(含既有调度楼)二条 24 孔管道。其中北面由新建调度所至洪山通信站后引入口约 180 米,计划 5 个直通人井,1 个三通人井;南面由新建调度所经信息中心食堂至铁通前院引入口,目前能建的只有引入口至信息中心院墙约 22 米,计划 1 个手孔;调度所四周约 450 米,计划直通人井三个,三通人井 7 个。施工依据及范围(一)、施工依据:1、按《通信管道与通信工程设计法律规范》要求。2、按《通信管道工程施工及验收法律规范》(GB50374-2024)的有关规定。(二)、施工范围:本工程的施工范围为:按要求完成施工图设计的全部工作内容。见施工蓝图。施工组织管理1、成立工程施工领导小组及电话 2、安排施工队伍及材料进场本工程暂定在 2024 年 7 月 22 进场,7 月 24 日正式开工。施工人员暂定 22 人,其中施工场地负责人 2 名,施工场地安全员 2 名,质量检查员 3 名(技术人员兼)3、施工进度计划本工程为配合调度大楼建设,工期与调度大楼其它工程工期的依赖性较大,总沟程约 1.125 公里,折合 27 孔公里。在施工条件满足的情况下,计划总工期为 45 天,具体工期计划请参考施工进度计组长付胜堂(15607130777)材料供应部周振国(15994218566)工程现场施工员闫玉乐(18986035857)质安员乐金相(186027938089)项目经理刘亚伟(15827211626)划...
