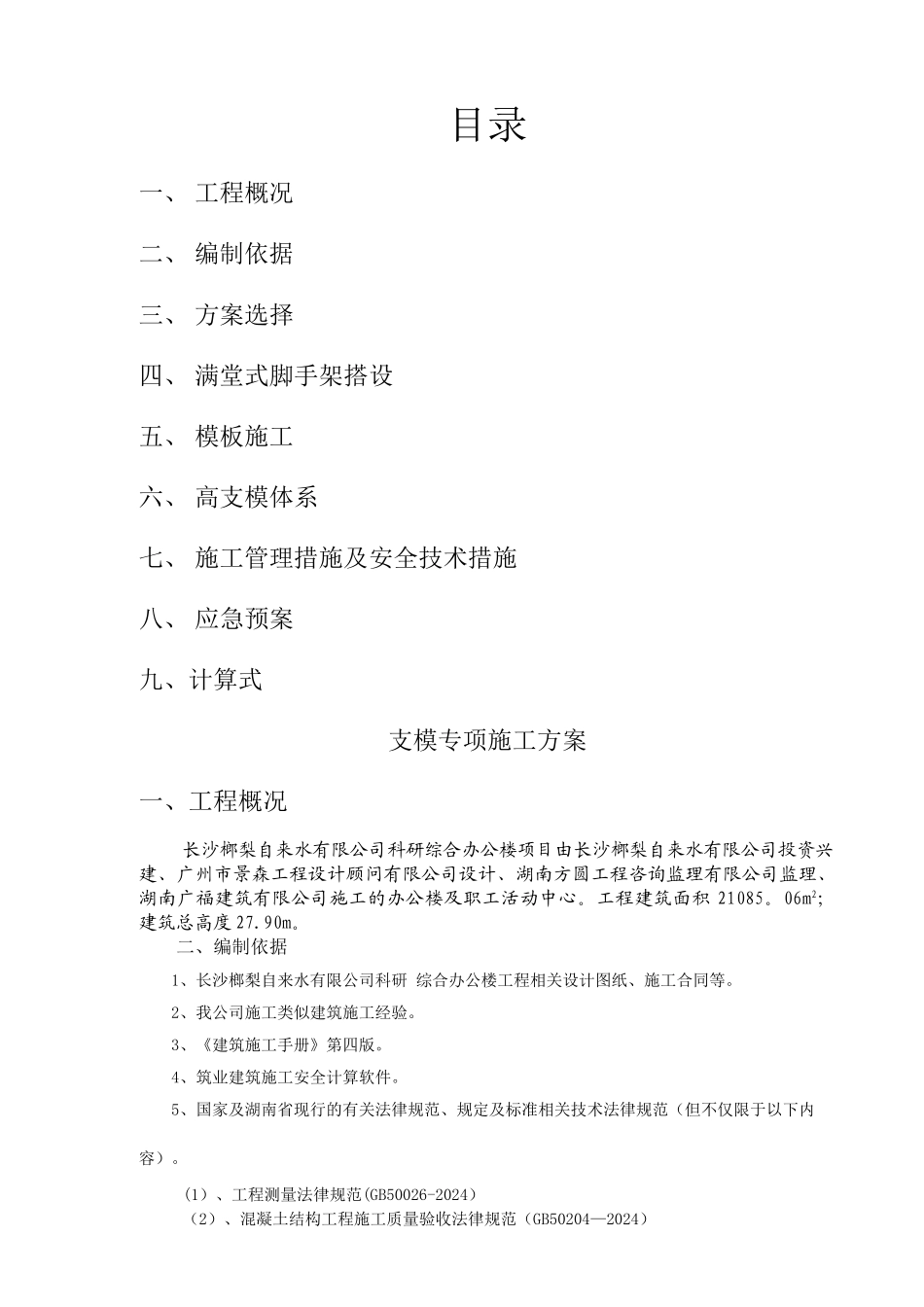

目录一、 工程概况二、 编制依据三、 方案选择四、 满堂式脚手架搭设五、 模板施工 六、 高支模体系七、 施工管理措施及安全技术措施八、 应急预案九、计算式支模专项施工方案一、工程概况 长沙榔梨自来水有限公司科研综合办公楼项目由长沙榔梨自来水有限公司投资兴建、广州市景森工程设计顾问有限公司设计、湖南方圆工程咨询监理有限公司监理、湖南广福建筑有限公司施工的办公楼及职工活动中心。工程建筑面积 21085。06m2;建筑总高度 27.90m。二、编制依据1、长沙榔梨自来水有限公司科研 综合办公楼工程相关设计图纸、施工合同等。2、我公司施工类似建筑施工经验。3、《建筑施工手册》第四版。4、筑业建筑施工安全计算软件。5、国家及湖南省现行的有关法律规范、规定及标准相关技术法律规范(但不仅限于以下内容)。(1)、工程测量法律规范(GB50026-2024)(2)、混凝土结构工程施工质量验收法律规范(GB50204—2024)(3)、建筑施工扣件式钢管脚手架安全技术法律规范(JGJ130—2001)(4)、建筑工程施工质量验收统一标准(GB50300—2001)(5)、《建筑结构荷载法律规范》(GB50009—2001)(2024 版)(6)、《建筑施工安全检查标准》(JGJ59—2024)(7)、《建筑施工高处作业安全技术法律规范》(JGJ80—91)三、方案选择(一)混凝土浇筑方案根据工程的具体特点,各层墙柱与梁板混凝土分开浇筑。(二)梁模板及支撑设计1、梁模板均采纳 18mm 厚胶合板。2、支撑模板的小楞、大楞小楞采纳 60×80mm 杉木枋,平行于梁跨度方向布置,小楞间距 200—300mm.大楞采纳Ф48×2。8 钢管,垂直于梁跨度方向布置。3、梁下立杆采纳 Ф48×2.8 钢管,伸出水平钢管顶面不 100mm,承重立杆顶部采纳可调顶托支撑在立杆上,两端立杆与横杆之间采纳单扣件固定。立杆接长严禁搭接,必须采纳对接扣件连接,相邻两立杆的对接接头不得在同步内,且对接接头沿竖向错开的距离不小于 500mm,各接头中心距主节点不宜大于步距的 1/3。梁外侧立杆与梁侧面间距不大于 300。立杆下设模板垫块,垫块尺寸不小于200*200。4、梁下纵横水平杆采纳 Ф48×2.8 钢管,水平杆与立柱支撑钢管连接采纳十字扣件扣紧,纵横水平杆的布置间距:距地(楼)面 200mm 处设一道扫地杆,以上每隔 1.5m 设一道.5、对拉螺杆高度大于 600mm 的梁必须穿对拉螺杆,螺杆选用 M14 对拉螺栓,配蝴蝶扣作为紧固件,均采纳双蝴蝶扣和双螺帽.6、剪刀撑为防止大跨梁在施工过程中...
