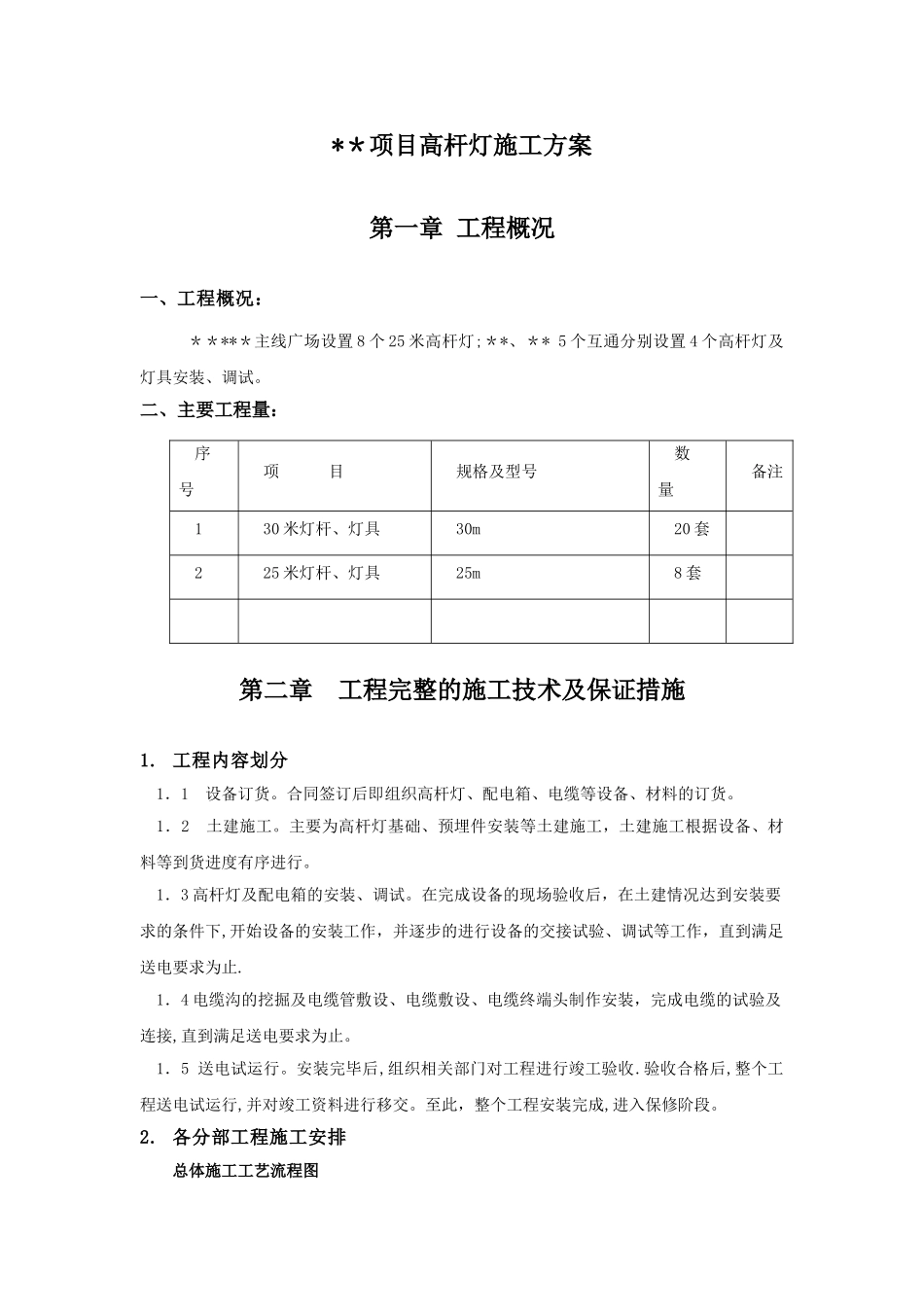

**项目高杆灯施工方案第一章 工程概况一、工程概况: *****主线广场设置 8 个 25 米高杆灯;**、** 5 个互通分别设置 4 个高杆灯及灯具安装、调试
二、主要工程量:序 号项 目规格及型号数 量备注130 米灯杆、灯具30m20 套225 米灯杆、灯具25m8 套第二章 工程完整的施工技术及保证措施1
工程内容划分1.1 设备订货
合同签订后即组织高杆灯、配电箱、电缆等设备、材料的订货
1.2 土建施工
主要为高杆灯基础、预埋件安装等土建施工,土建施工根据设备、材料等到货进度有序进行
1.3 高杆灯及配电箱的安装、调试
在完成设备的现场验收后,在土建情况达到安装要求的条件下,开始设备的安装工作,并逐步的进行设备的交接试验、调试等工作,直到满足送电要求为止
1.4 电缆沟的挖掘及电缆管敷设、电缆敷设、电缆终端头制作安装,完成电缆的试验及连接,直到满足送电要求为止
1.5 送电试运行
安装完毕后,组织相关部门对工程进行竣工验收
验收合格后,整个工程送电试运行,并对竣工资料进行移交
至此,整个工程安装完成,进入保修阶段

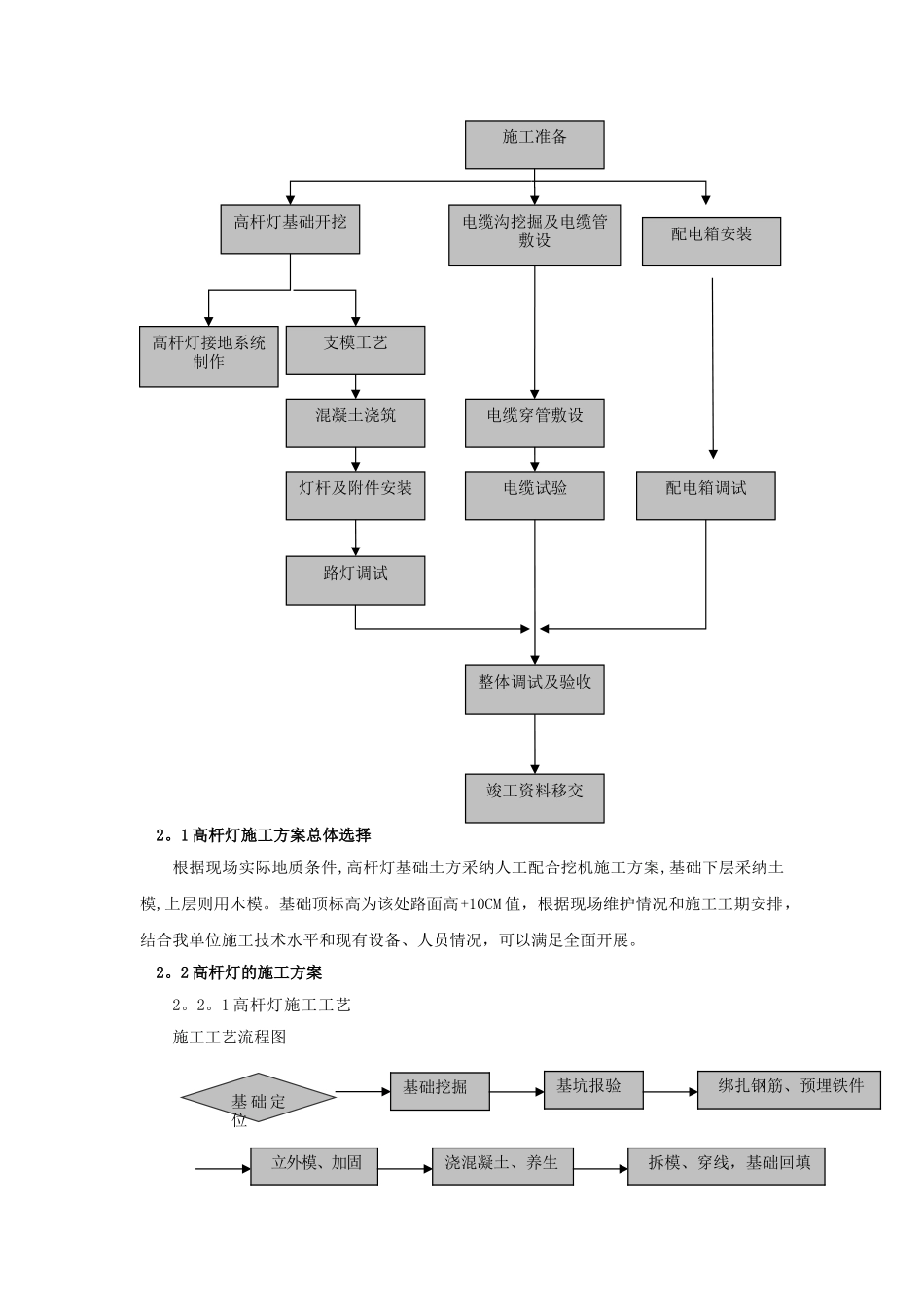

各分部工程施工安排总体施工工艺流程图2
1 高杆灯施工方案总体选择根据现场实际地质条件,高杆灯基础土方采纳人工配合挖机施工方案,基础下层采纳土模,上层则用木模
基础顶标高为该处路面高+10CM 值,根据现场维护情况和施工工期安排,结合我单位施工技术水平和现有设备、人员情况,可以满足全面开展
2 高杆灯的施工方案2
1 高杆灯施工工艺施工工艺流程图施工准备电缆沟挖掘及电缆管敷设高杆灯接地系统制作支模工艺高杆灯基础开挖电缆穿管敷设电缆试验混凝土浇筑配电箱安装配电箱调试灯杆及附件安装路灯调试整体调试及验收竣工资料移交基 础 定位基础挖掘基坑报验绑扎钢筋、预埋铁件立外模、加固浇混凝土、养生拆模、穿线,基础回填2

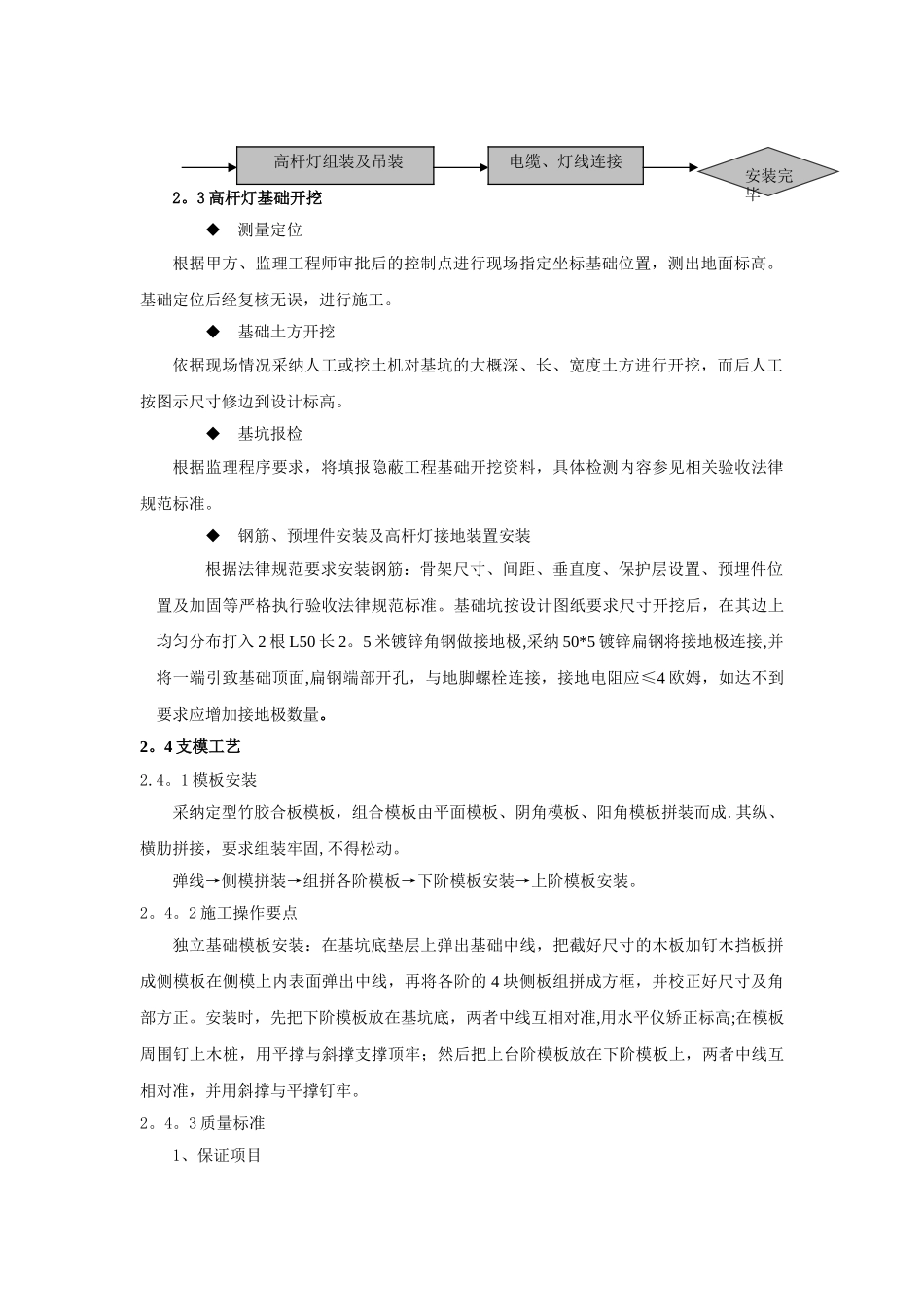

3 高杆灯基础开挖测量定位根
