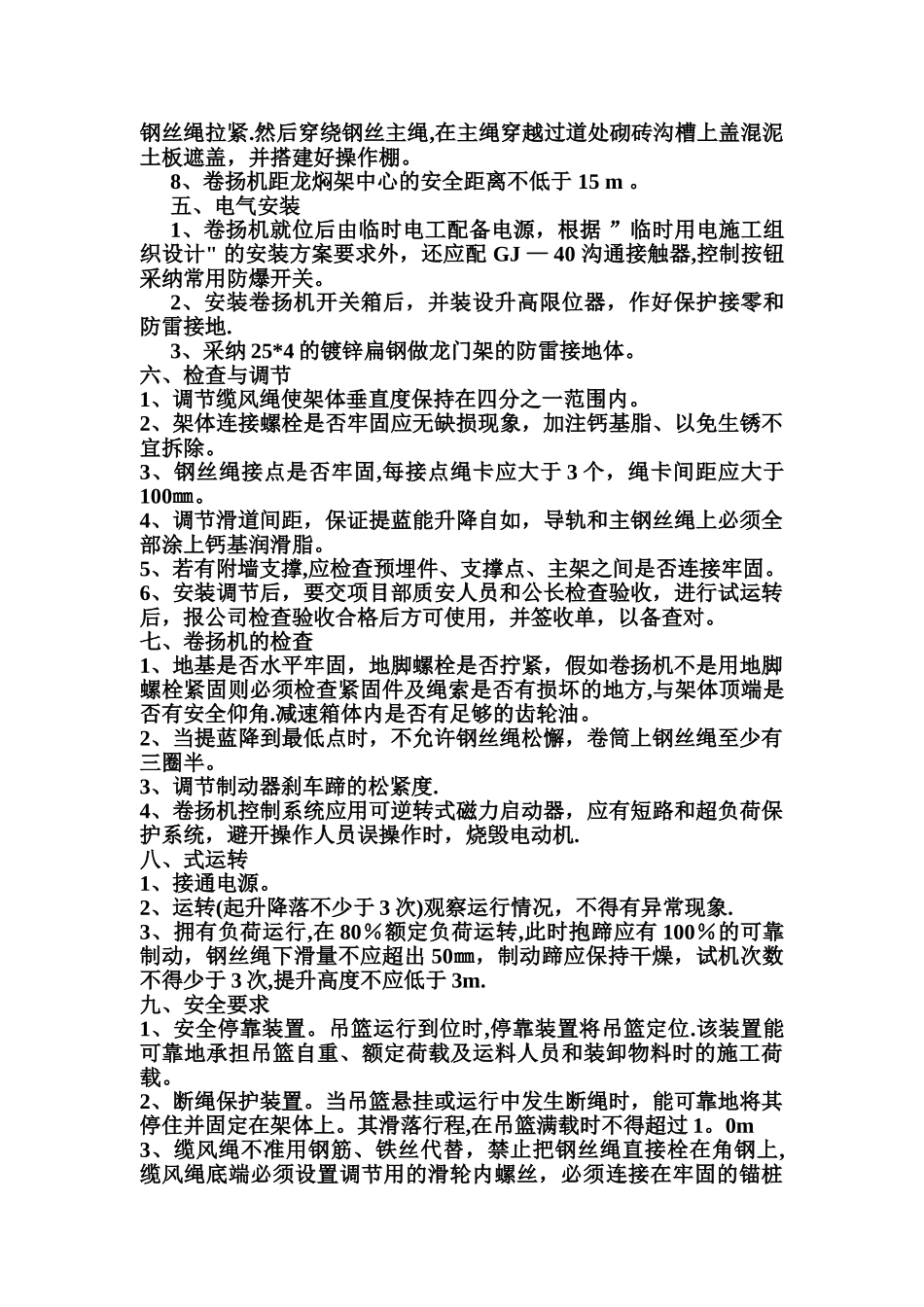

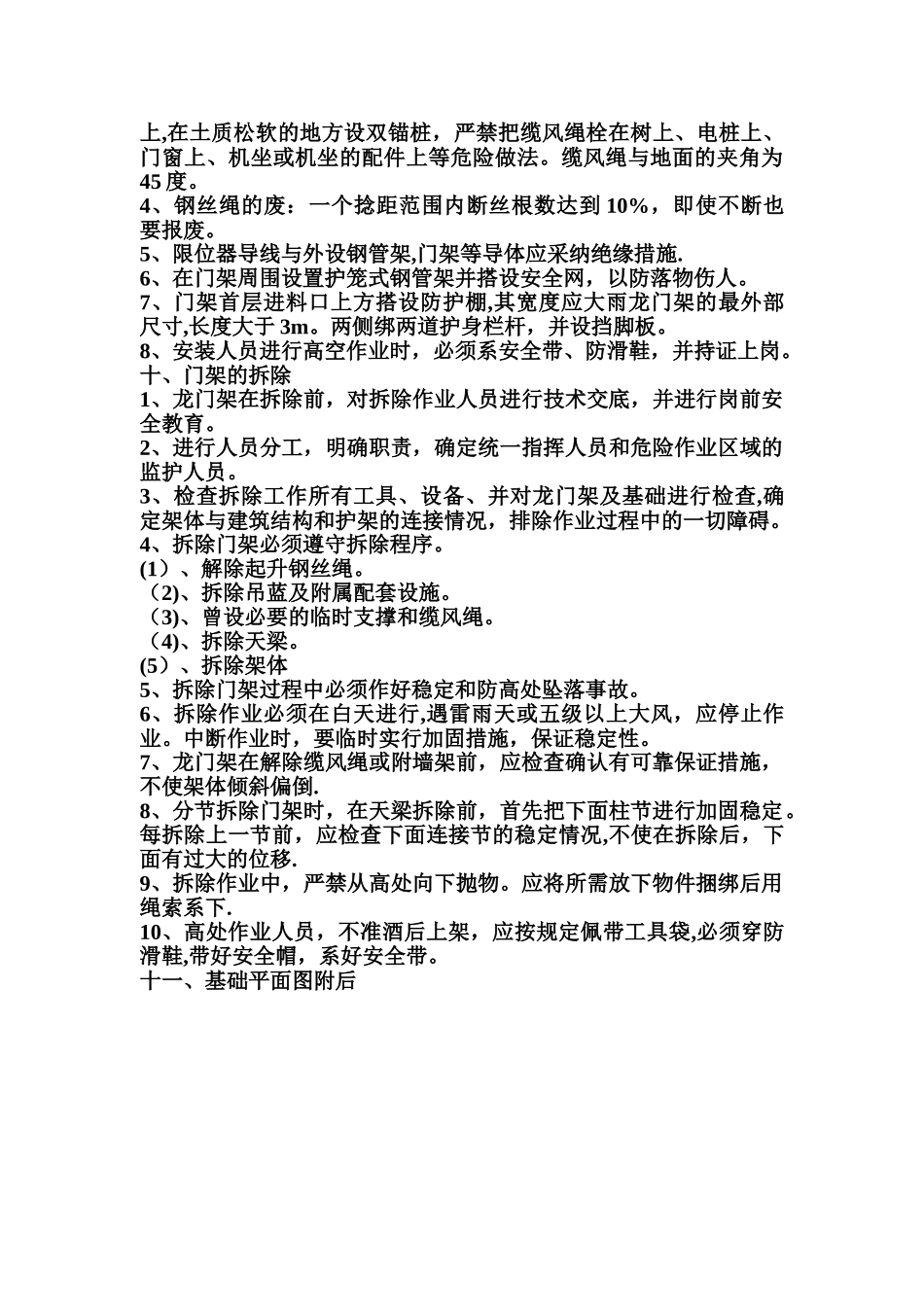

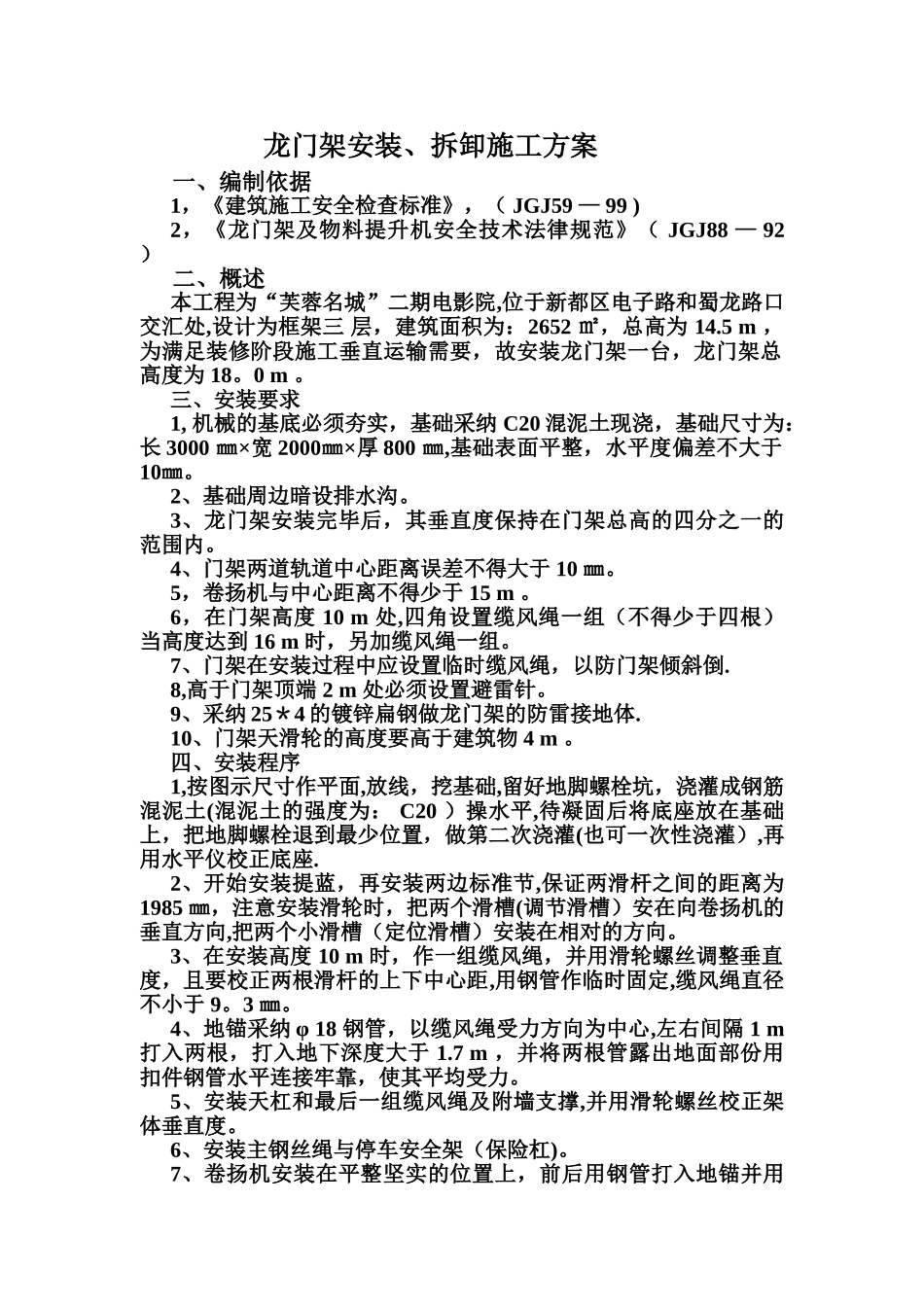

龙门架安装、拆卸施工方案一、编制依据1,《建筑施工安全检查标准》,( JGJ59 — 99 )2,《龙门架及物料提升机安全技术法律规范》( JGJ88 — 92 )二、概述本工程为“芙蓉名城”二期电影院,位于新都区电子路和蜀龙路口交汇处,设计为框架三 层,建筑面积为:2652 ㎡,总高为 14
5 m ,为满足装修阶段施工垂直运输需要,故安装龙门架一台,龙门架总高度为 18
三、安装要求1, 机械的基底必须夯实,基础采纳 C20 混泥土现浇,基础尺寸为:长 3000 ㎜×宽 2000㎜×厚 800 ㎜,基础表面平整,水平度偏差不大于10㎜
2、基础周边暗设排水沟
3、龙门架安装完毕后,其垂直度保持在门架总高的四分之一的范围内
4、门架两道轨道中心距离误差不得大于 10 ㎜
5,卷扬机与中心距离不得少于 15 m
6,在门架高度 10 m 处,四角设置缆风绳一组(不得少于四根)当高度达到 16 m 时,另加缆风绳一组
7、门架在安装过程中应设置临时缆风绳,以防门架倾斜倒
8,高于门架顶端 2 m 处必须设置避雷针
9、采纳 25*4 的镀锌扁钢做龙门架的防雷接地体
10、门架天滑轮的高度要高于建筑物 4 m
四、安装程序1,按图示尺寸作平面,放线,挖基础,留好地脚螺栓坑,浇灌成钢筋混泥土(混泥土的强度为: C20 )操水平,待凝固后将底座放在基础上,把地脚螺栓退到最少位置,做第二次浇灌(也可一次性浇灌),再用水平仪校正底座
2、开始安装提蓝,再安装两边标准节,保证两滑杆之间的距离为 1985 ㎜,注意安装滑轮时,把两个滑槽(调节滑槽)安在向卷扬机的垂直方向,把两个小滑槽(定位滑槽)安装在相对的方向
3、在安装高度 10 m 时,作一组缆风绳,并用滑轮螺丝调整垂直度,且要校正两根滑杆的上下中心距,用钢管作临时固定,缆风绳直径不小于 9
4、地锚采纳 φ 1
