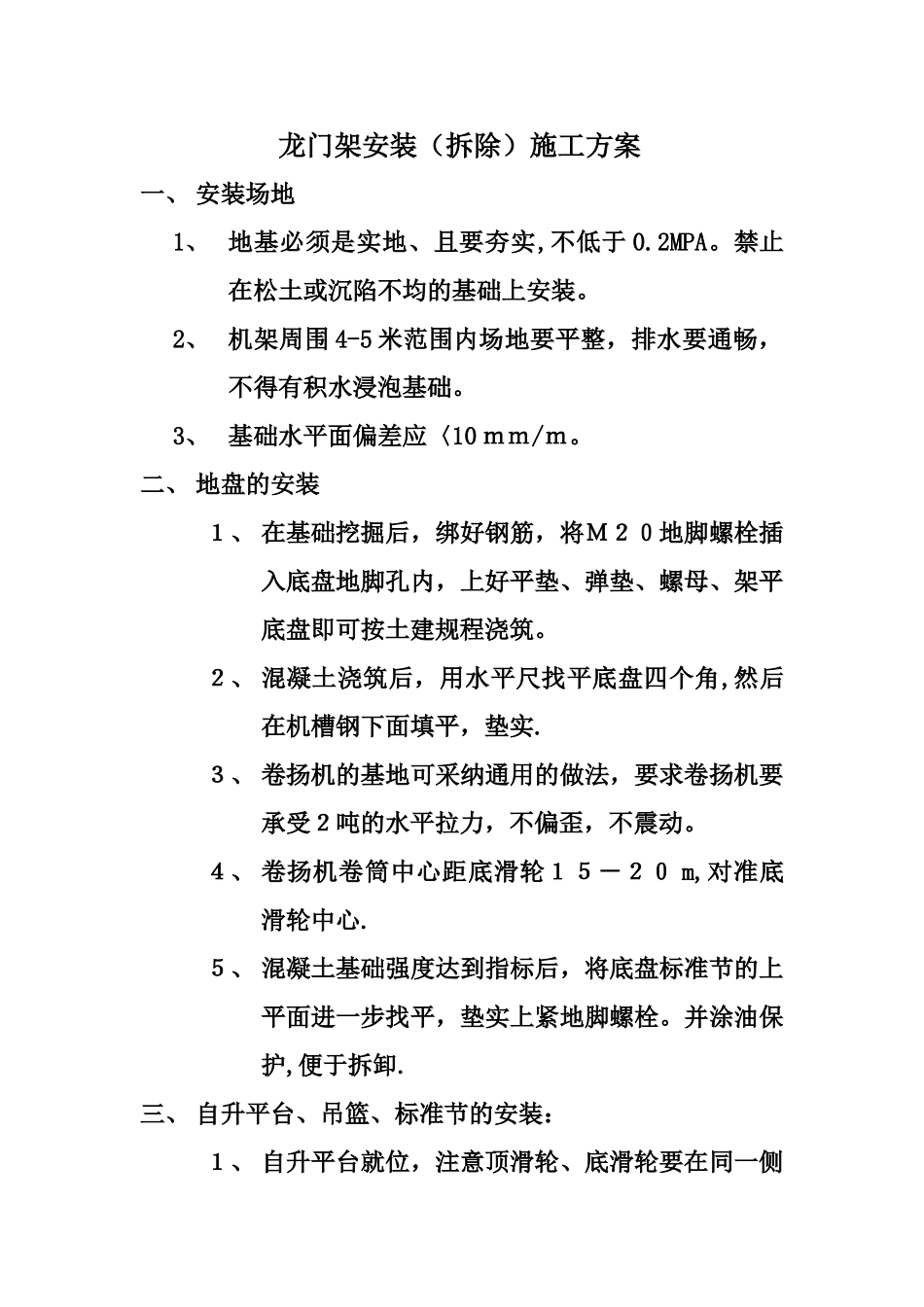

龙门架安装(拆除)施工方案一、 安装场地1、 地基必须是实地、且要夯实,不低于 0
禁止在松土或沉陷不均的基础上安装
2、 机架周围 4-5 米范围内场地要平整,排水要通畅,不得有积水浸泡基础
3、 基础水平面偏差应〈10 mm/m
二、 地盘的安装1、 在基础挖掘后,绑好钢筋,将M20地脚螺栓插入底盘地脚孔内,上好平垫、弹垫、螺母、架平底盘即可按土建规程浇筑
2、 混凝土浇筑后,用水平尺找平底盘四个角,然后在机槽钢下面填平,垫实
3、 卷扬机的基地可采纳通用的做法,要求卷扬机要承受2吨的水平拉力,不偏歪,不震动
4、 卷扬机卷筒中心距底滑轮15-20 m,对准底滑轮中心
5、 混凝土基础强度达到指标后,将底盘标准节的上平面进一步找平,垫实上紧地脚螺栓
并涂油保护,便于拆卸
三、 自升平台、吊篮、标准节的安装:1、 自升平台就位,注意顶滑轮、底滑轮要在同一侧且朝向卷扬机
2、 插入标准节
提起自翻卡板,先装有滑轮一侧的标准节,再装另一侧的标准节;装M20×50的螺栓,加弹垫;校正标准节内侧尺寸1580mm,上紧螺栓
3、 将吊杆插入平台吊杆座,横担装在标准节顶端,并各挂一个0
5T的手拉葫芦,葫芦钩钩着自升平台葫芦环,两人同时拉动手拉葫芦,起升自升平台后,将自翻卡板就位,自翻卡板卡入标准节第三方框上方,方可分开手拉葫芦
限位开关的线按常闭状态接好留出线头
4、 将第二组标准节三角板朝下立于两侧,用专用吊具钩好,扳动起手轮吊起标准节,到安装高度时在手轮孔上插上止动插销,转动吊杆使标准节钢管朝外就位,上好螺栓,调好角钢接头使其平直
5、 用锤球和经纬仪在两个方向上测定垂直度,垂直度达到要求后,上紧底脚螺栓
6、 再升高时重复3、4、5的步骤,第一次接高最高9米(3节),并在第3节架设附墙架

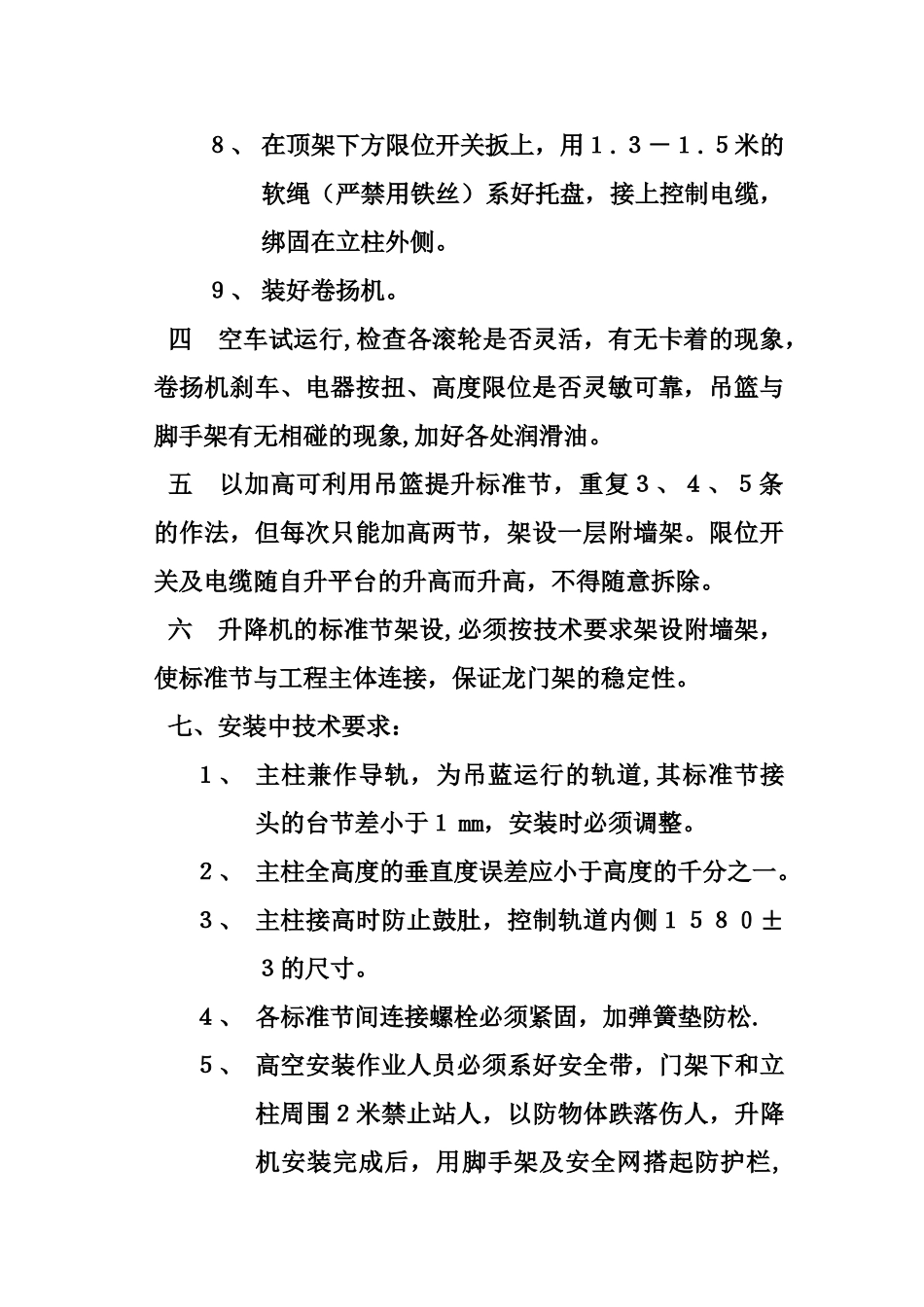

7、 吊篮就位,装好滚轮,穿好钢丝绳,在顶架钢丝卡套处系固绳头,钢丝卡子不少3
