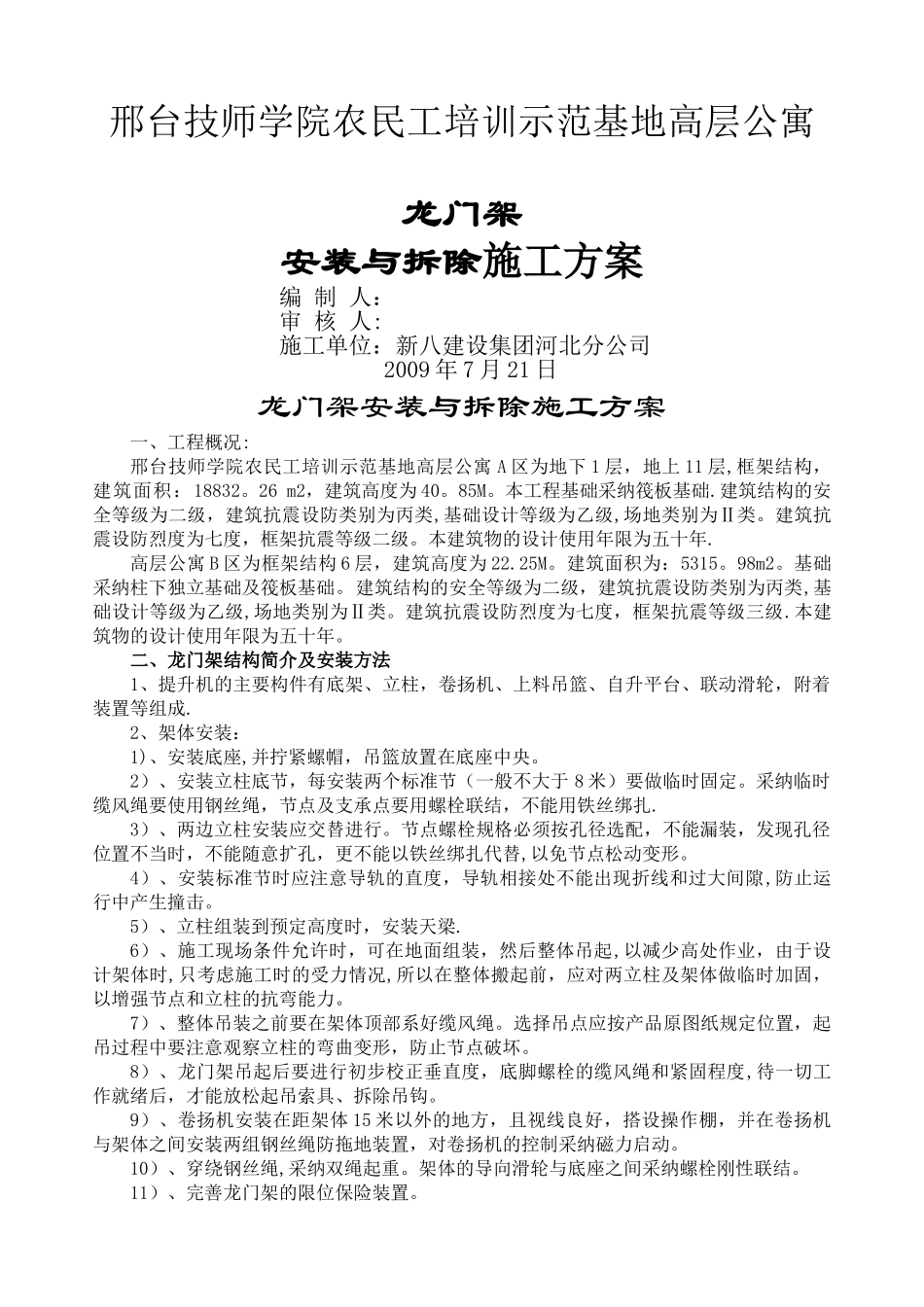

邢台技师学院农民工培训示范基地高层公寓龙门架安装与拆除施工方案编 制 人:审 核 人:施工单位:新八建设集团河北分公司2009 年 7 月 21 日龙门架安装与拆除施工方案一、工程概况:邢台技师学院农民工培训示范基地高层公寓 A 区为地下 1 层,地上 11 层,框架结构,建筑面积:18832。26 m2,建筑高度为 40。85M。本工程基础采纳筏板基础.建筑结构的安全等级为二级,建筑抗震设防类别为丙类,基础设计等级为乙级,场地类别为Ⅱ类。建筑抗震设防烈度为七度,框架抗震等级二级。本建筑物的设计使用年限为五十年.高层公寓 B 区为框架结构 6 层,建筑高度为 22.25M。建筑面积为:5315。98m2。基础采纳柱下独立基础及筏板基础。建筑结构的安全等级为二级,建筑抗震设防类别为丙类,基础设计等级为乙级,场地类别为Ⅱ类。建筑抗震设防烈度为七度,框架抗震等级三级.本建筑物的设计使用年限为五十年。二、龙门架结构简介及安装方法1、提升机的主要构件有底架、立柱,卷扬机、上料吊篮、自升平台、联动滑轮,附着装置等组成.2、架体安装:1)、安装底座,并拧紧螺帽,吊篮放置在底座中央。2)、安装立柱底节,每安装两个标准节(一般不大于 8 米)要做临时固定。采纳临时缆风绳要使用钢丝绳,节点及支承点要用螺栓联结,不能用铁丝绑扎.3)、两边立柱安装应交替进行。节点螺栓规格必须按孔径选配,不能漏装,发现孔径位置不当时,不能随意扩孔,更不能以铁丝绑扎代替,以免节点松动变形。4)、安装标准节时应注意导轨的直度,导轨相接处不能出现折线和过大间隙,防止运行中产生撞击。5)、立柱组装到预定高度时,安装天梁.6)、施工现场条件允许时,可在地面组装,然后整体吊起,以减少高处作业,由于设计架体时,只考虑施工时的受力情况,所以在整体搬起前,应对两立柱及架体做临时加固,以增强节点和立柱的抗弯能力。7)、整体吊装之前要在架体顶部系好缆风绳。选择吊点应按产品原图纸规定位置,起吊过程中要注意观察立柱的弯曲变形,防止节点破坏。8)、龙门架吊起后要进行初步校正垂直度,底脚螺栓的缆风绳和紧固程度,待一切工作就绪后,才能放松起吊索具、拆除吊钩。9)、卷扬机安装在距架体 15 米以外的地方,且视线良好,搭设操作棚,并在卷扬机与架体之间安装两组钢丝绳防拖地装置,对卷扬机的控制采纳磁力启动。10)、穿绕钢丝绳,采纳双绳起重。架体的导向滑轮与底座之间采纳螺栓刚性联结。11)、完善龙门架的限位保险装置。(1)在卷...
